1 裝修中衛生間瓷磚與廚房間瓷磚貼錯
當時頭一天看見廚房瓷磚貼成衛生間的瓷磚,(衛生間瓷磚未貼)當晚告知貼錯。等第二天我們協商之后看怎么處理,結果第二天下午去施工現場,工人已經貼完衛生間瓷磚(將錯就錯)當時我們要求敲掉重貼,百安居項目經理秦劍和店長楊帥與質檢負責人郭剛說重貼很麻煩,耽誤工期,不給重貼,我們也不懂,對他們將錯就錯的這個行為感到不可思議,最后說尾款減免4000元作為貼錯墻磚的補充,我們也沒辦法。只能同意
2 工期延誤

裝修合同簽約日期2024年10月3日,竣工日期定為2025年1月10日, 逾期 賠付100元/天

3 合同項目里優惠內容不給

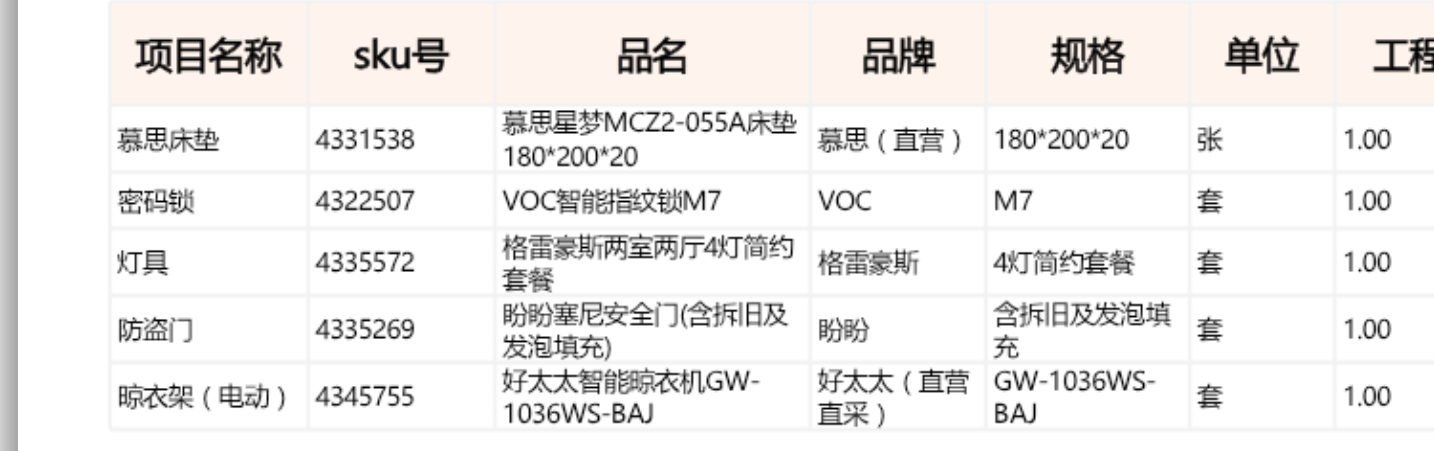

密碼鎖 SKU號4322507 V0C智能指紋鎖M7 1套
晾衣架(電動) SKU號4345755 好太太智能晾衣架GW-1036WS-BAJ 1套
慕斯床墊 SKU號4331538 慕斯星夢MCZ2-055A床墊180*200*20 1張
精保潔 1次

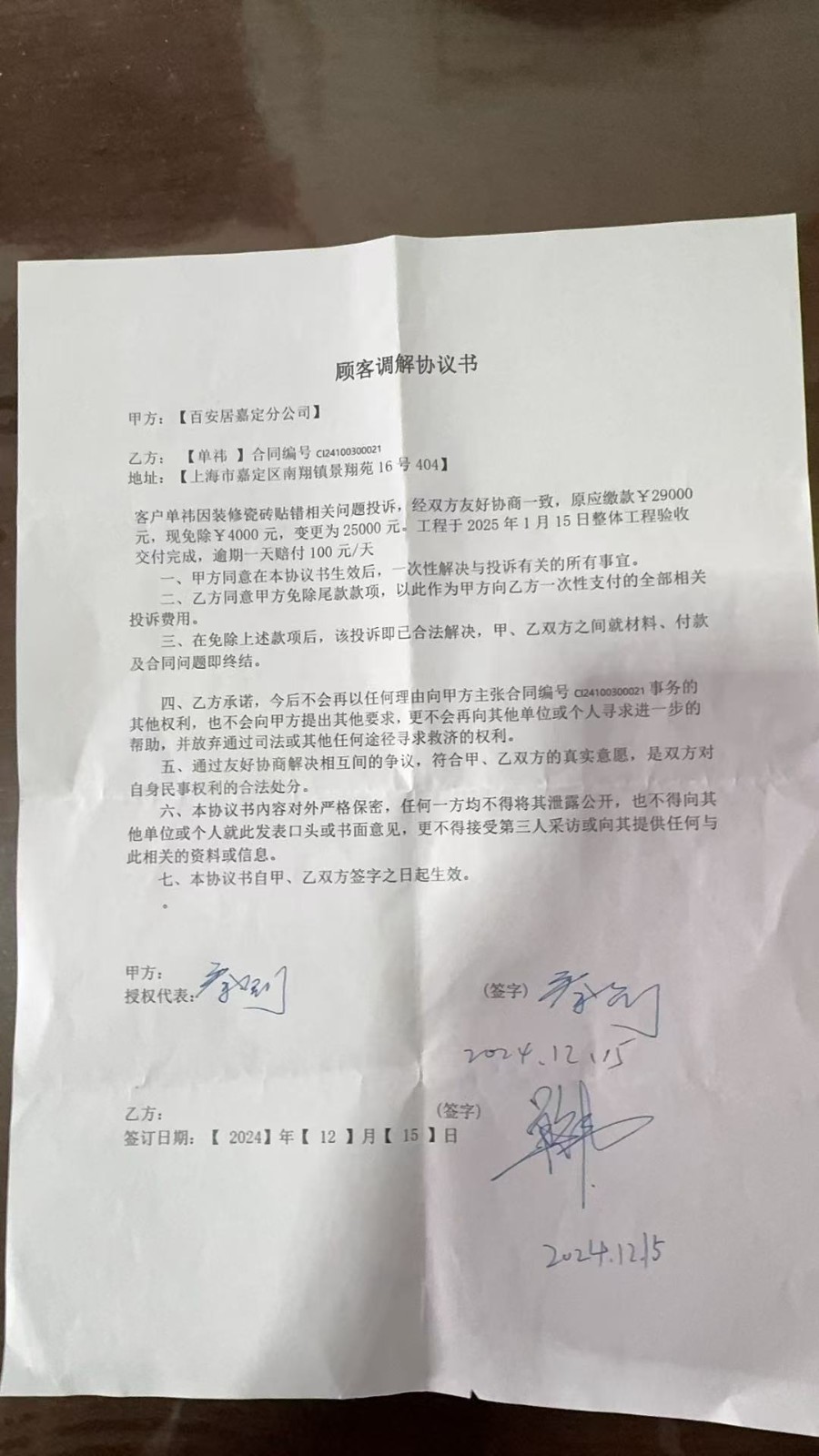

合同金額11萬8000元,截至2024年12月15日我方已經付款10萬9000元,剩余9000尾款未付,(其中4000元為瓷磚貼錯賠償金)實際還剩5000元未付,我方認為5000元尾款無法抵扣逾期費用(逾期費用2025年1月15日~2025年5月13日,合計118天,118天*100元/天,合計11800元)故我方無需再支付5000尾款,百安居還應賠償我方逾期費6800元(截至目前2025年5月13日)
