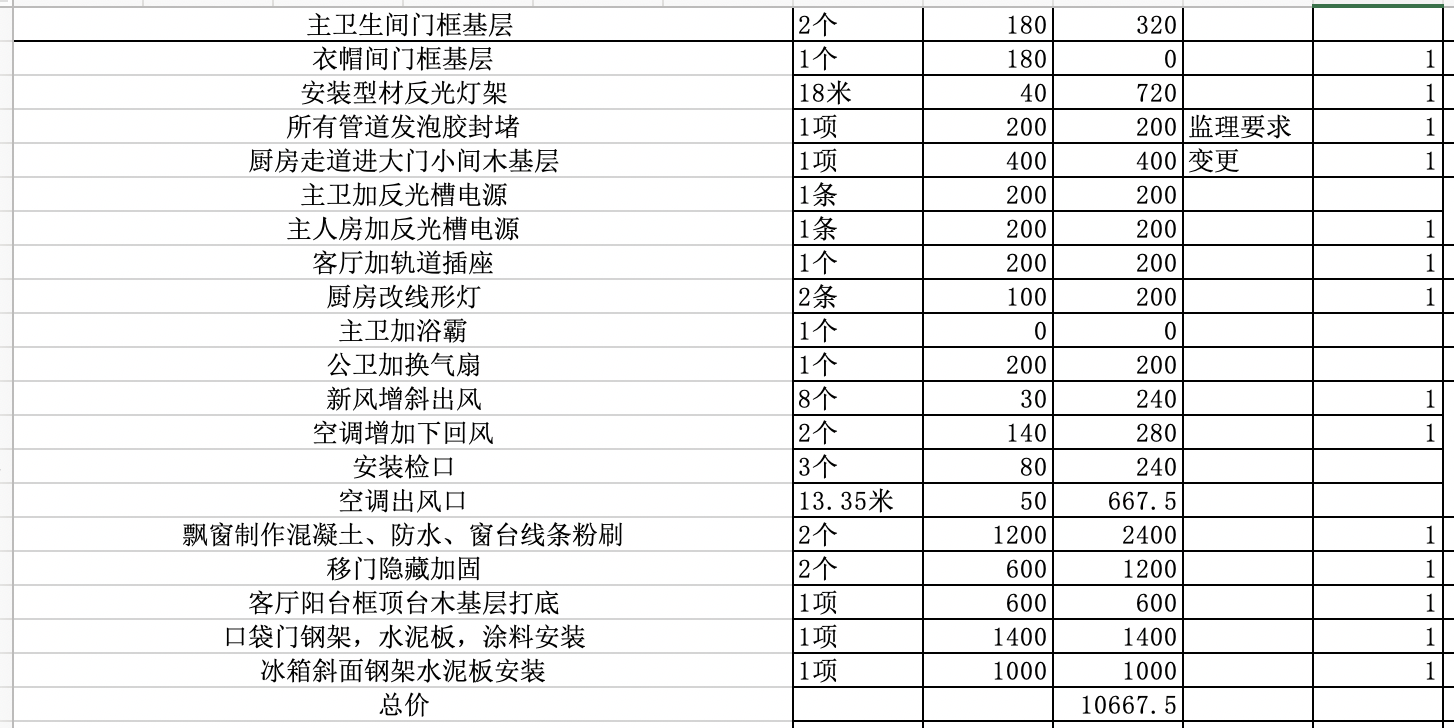

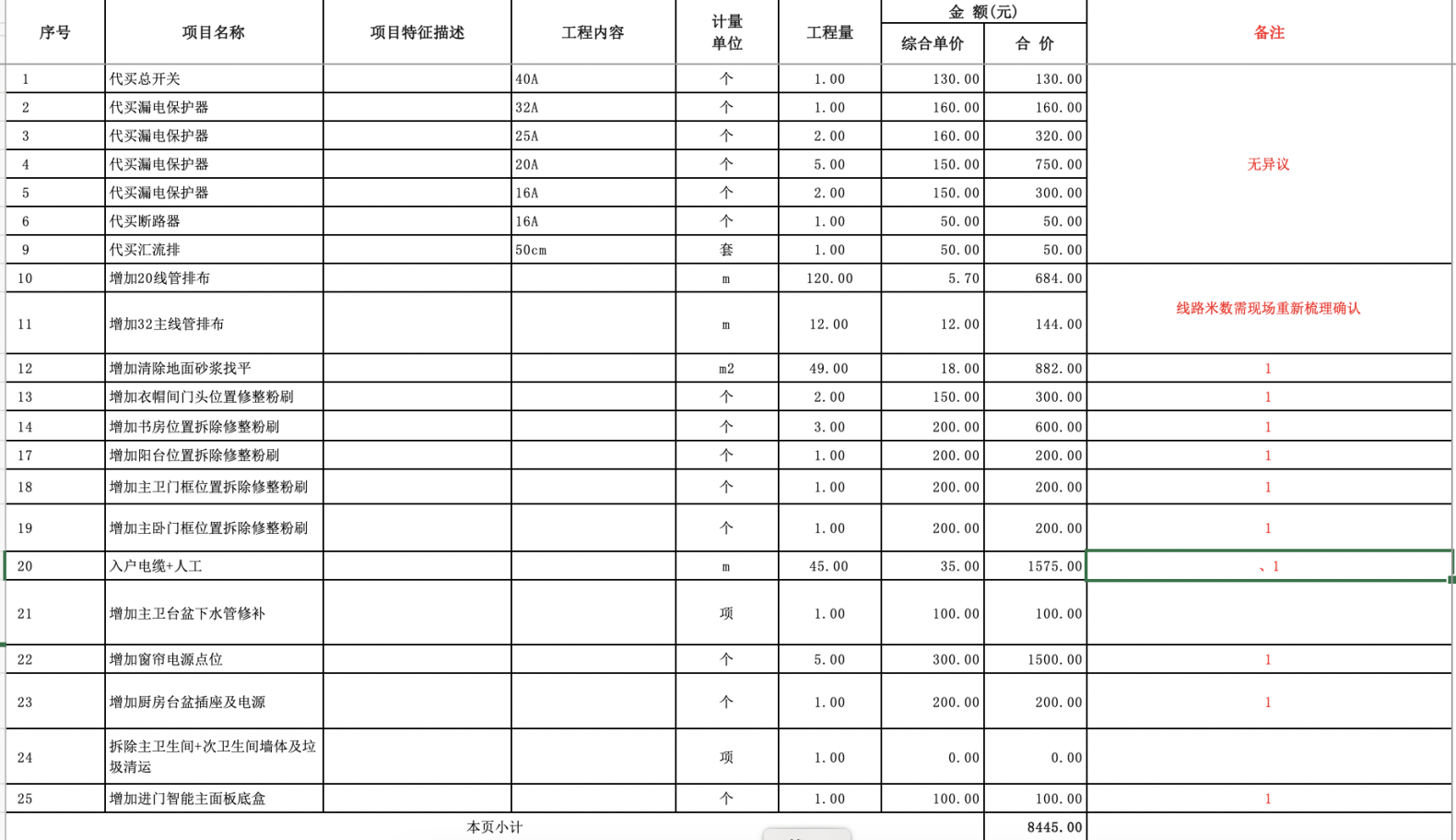

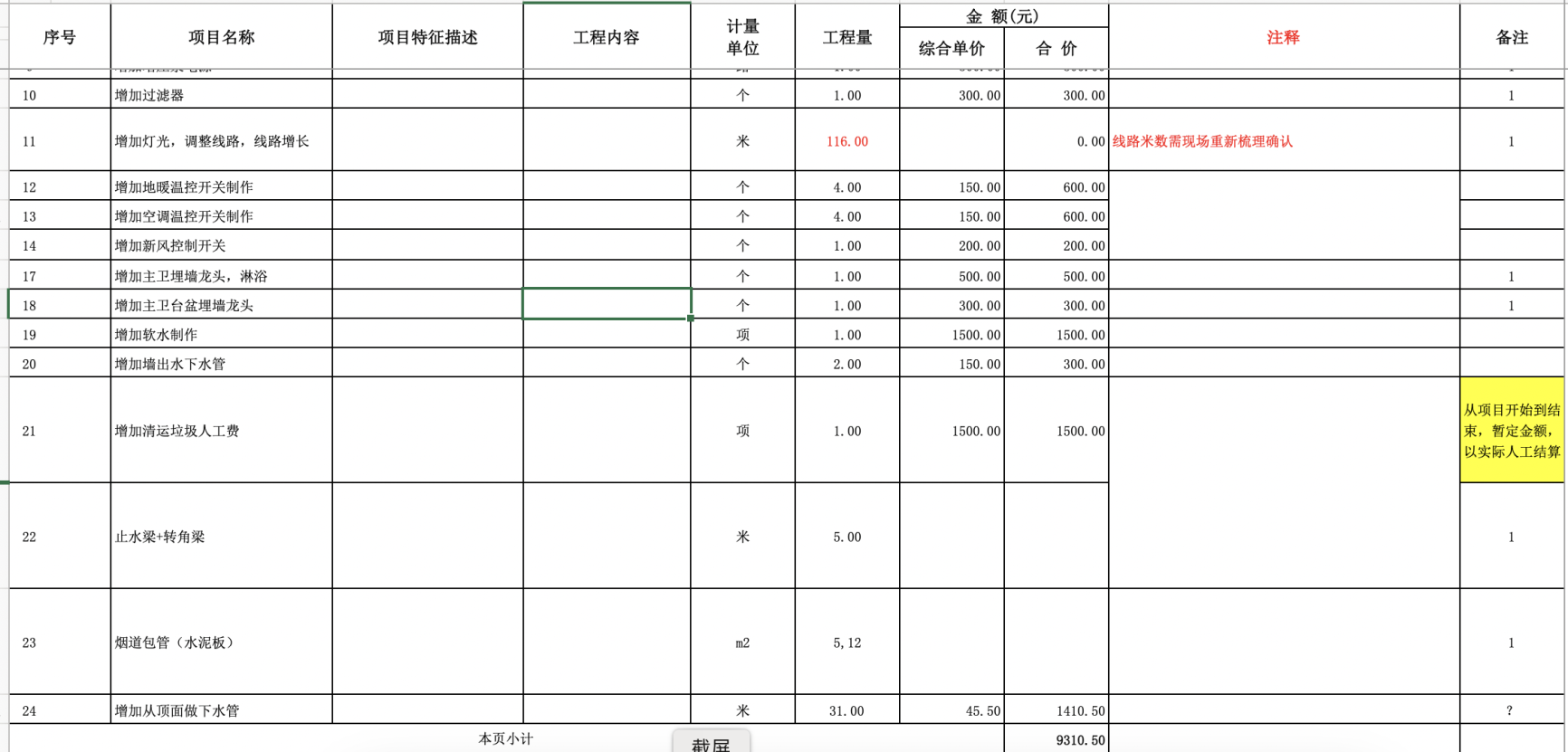

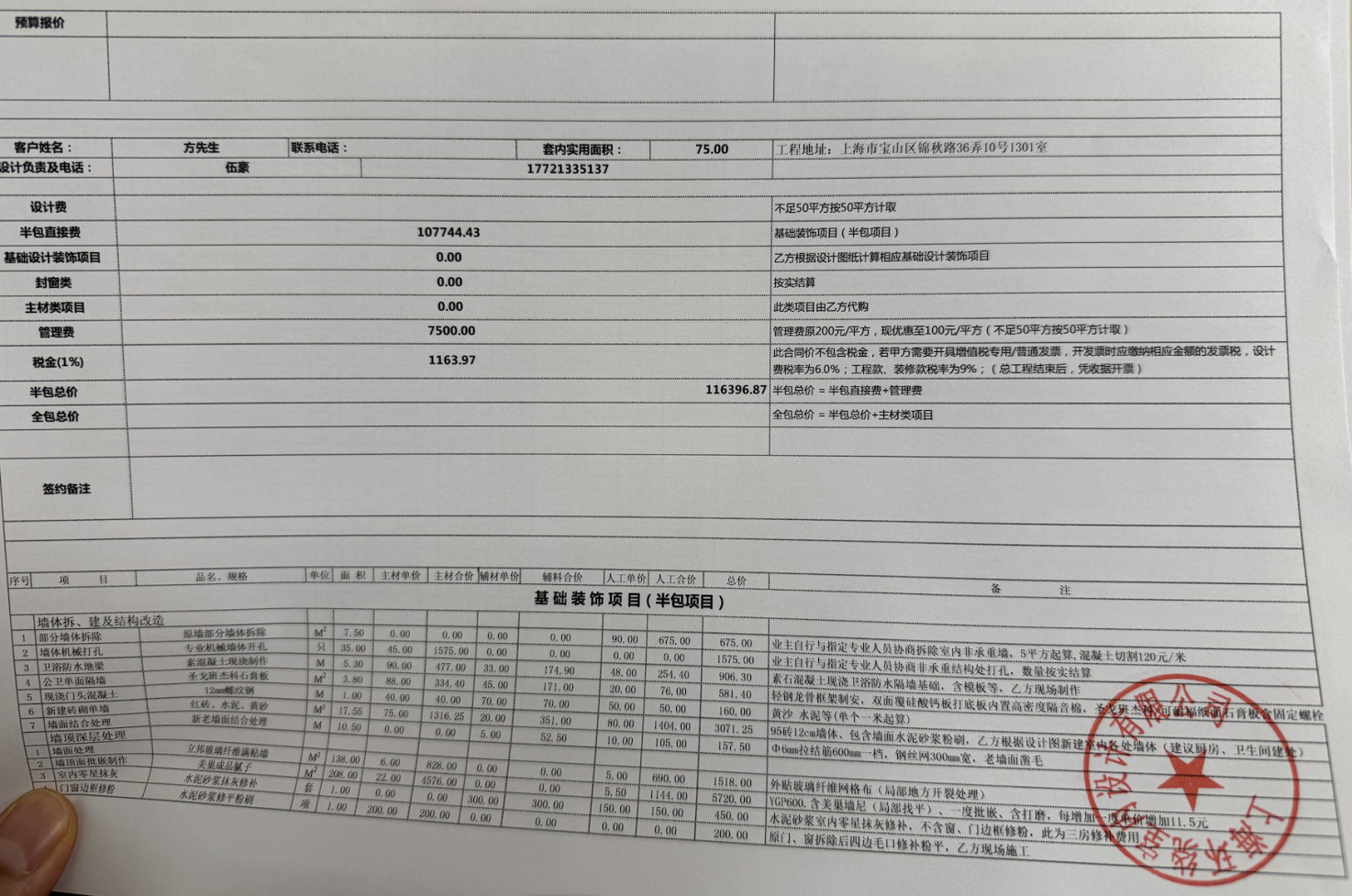

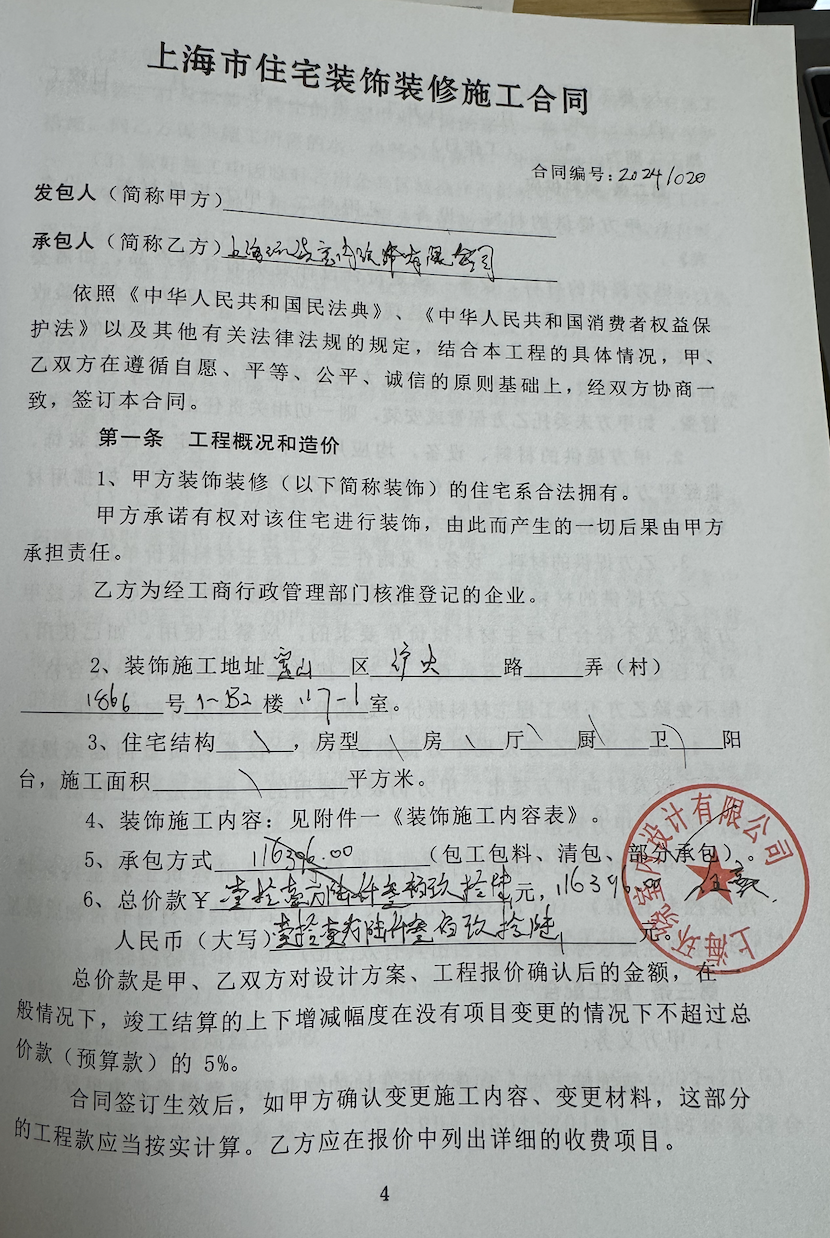

簽訂裝修合同時確定為閉口合同,合同為半包,合同金額 ¥116396 。 在泥瓦工完成后對方要求支付增項費用。增項金額為¥28423。

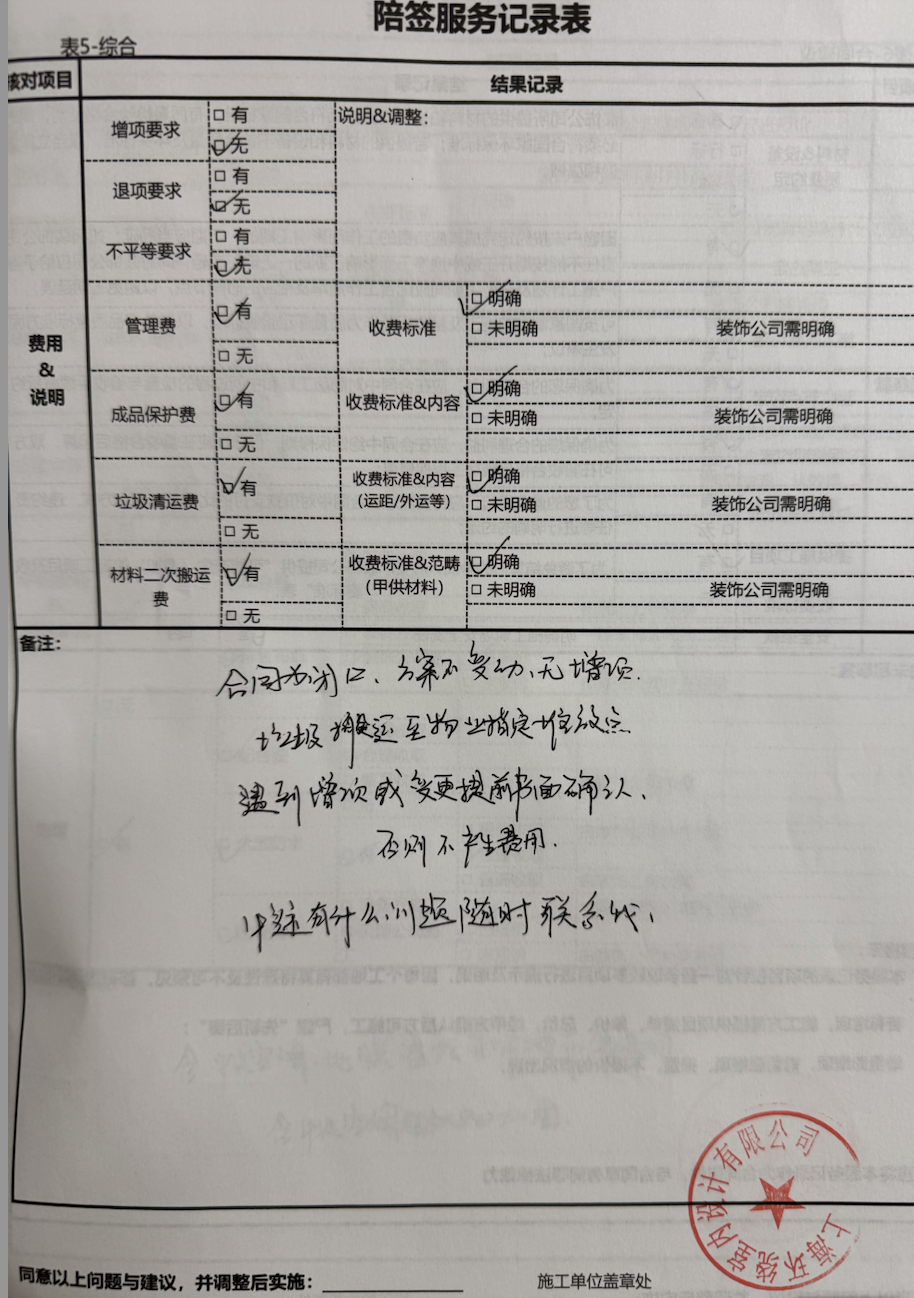

增項存在多個問題:1. 簽訂合同時確認“合同為閉口,方案不變動無增項。遇到增項變更前書面確認,否則不產生費用”。 但目前對方以方案變更為由增項,但沒有提前告知價格和書面確認。 2. 增項中的部分項目與采購合同中的包含項目沖突 3. 增項中的部分項目單價與裝修合同單價不符。
我現在的訴求
1.去除與裝修合同沖突的增項部分,但是對方認為增項部分都是合理的,要求我去現場核對。但是我覺得基于這份增項討論時沒有意義的。
2. 我請的第三方監理在裝修過程中記錄了不合格施工部分,目前部分項目未整改。 我希望限期整改。
