已與裝修公司達成初步后續合作協議
認真,負責,建議中肯,對正在裝修和準備裝修的的確有很大的幫助。
投訴詳情

約定增項需實施前告知,事實是事前完全沒有告知,事后 以停工威脅。

約定為金額,包工包料。
約定木工完成付30%,且后期增項在三期付款時付清。現在三期款付完后,立馬拋出新的大額增項。
開始施工日2024/10/9日,75個工作日

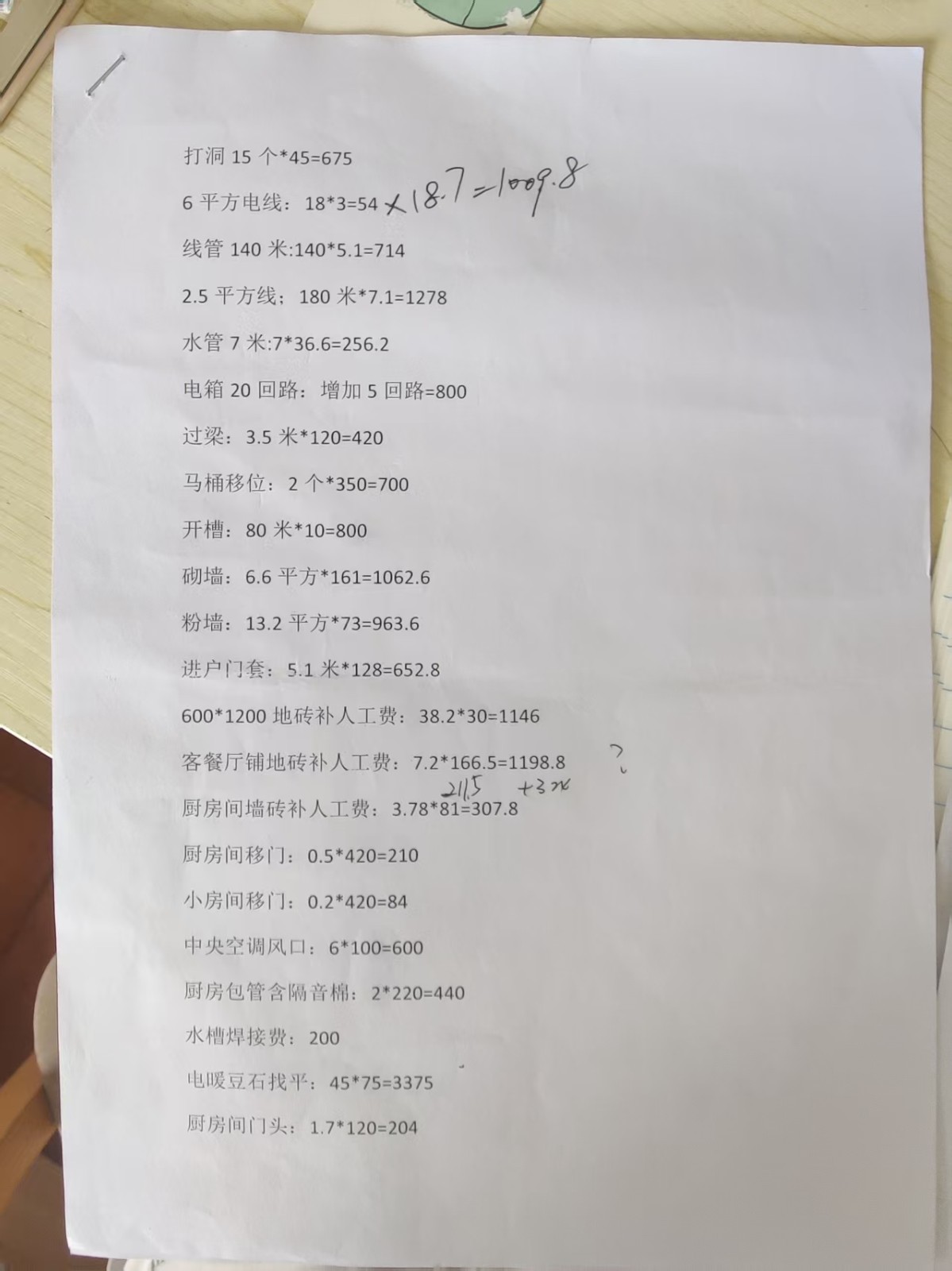

增項明細一

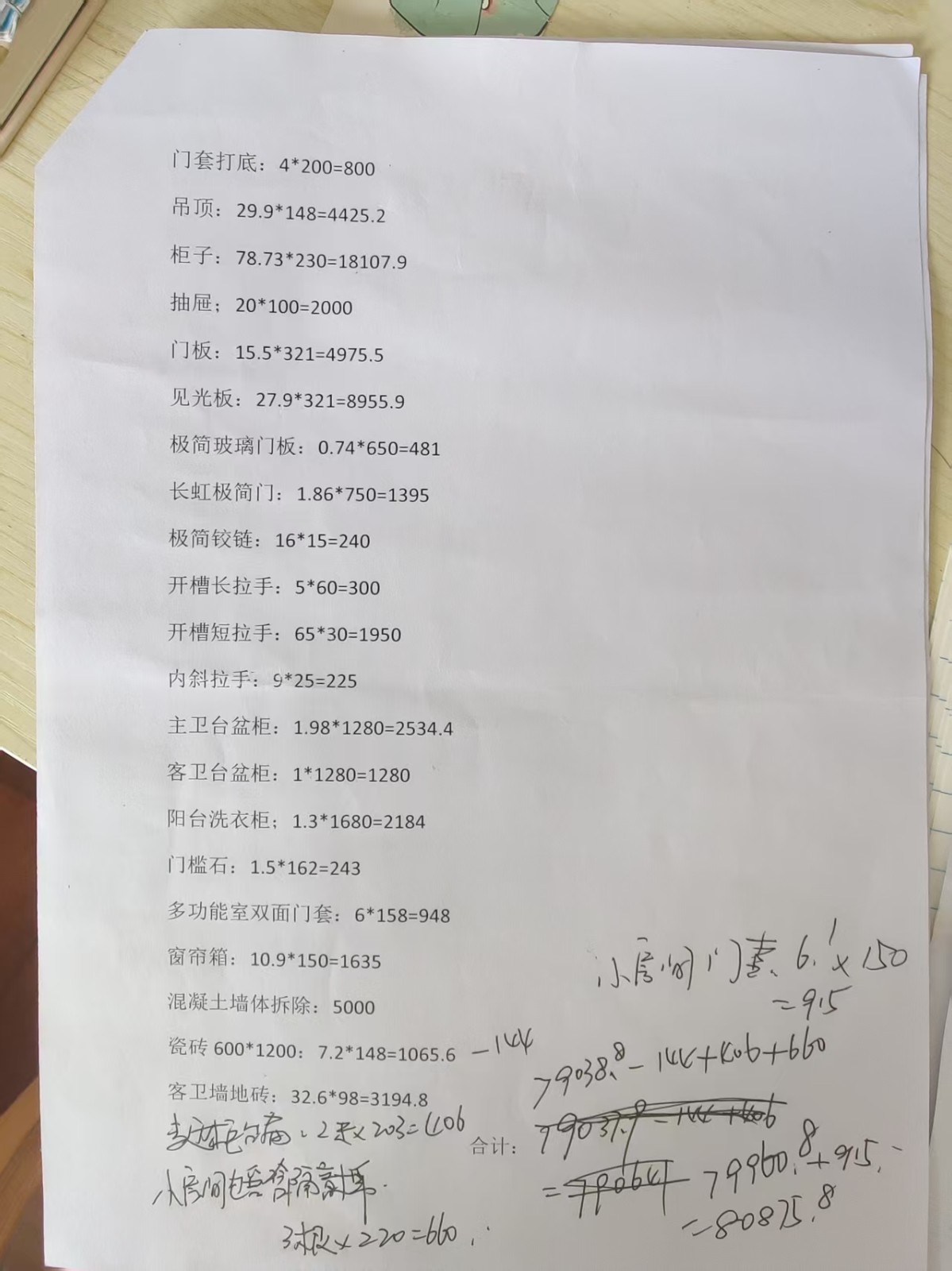

增項明細二
4/12號付完款后施工就暫停了,15號又拋出新的增項。
