對方:上海揚家建筑設計裝飾有限公司
對方負責人:張超 陳瑞冬 闞福江
我方:昆陽小區113號405
全包工程款9.5萬,目前只剩尾款4750
上海揚家建筑設計裝飾有限公司惡意拖延工期,不按合同辦事。

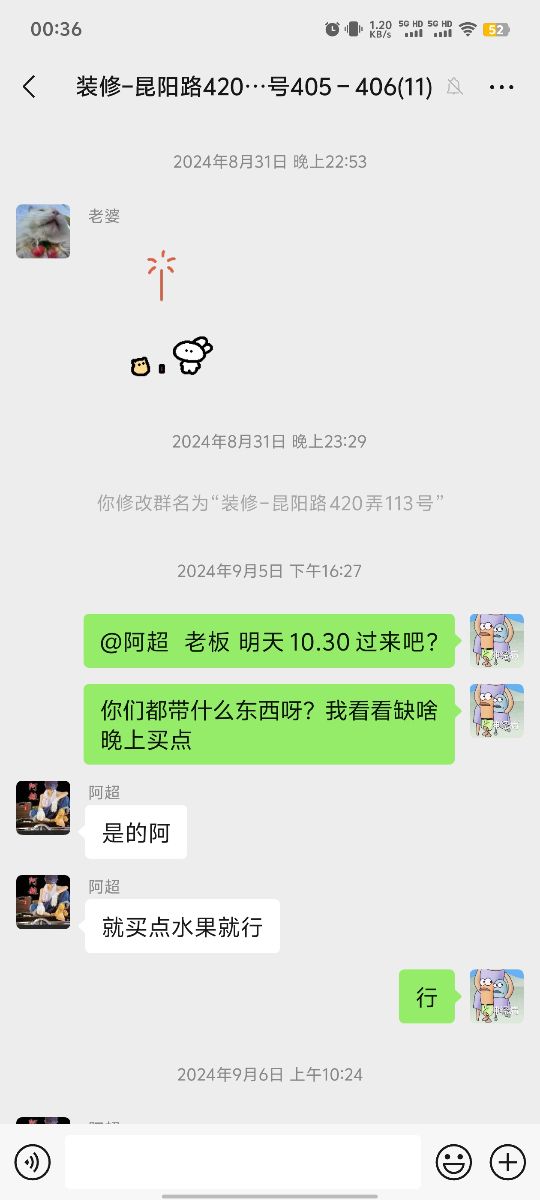

從2024年8月31號簽合同。到2025年3月21號只做了水電,地磚鋪設以及墻面。期間每做一項都會額外增收費用。
具體如下:

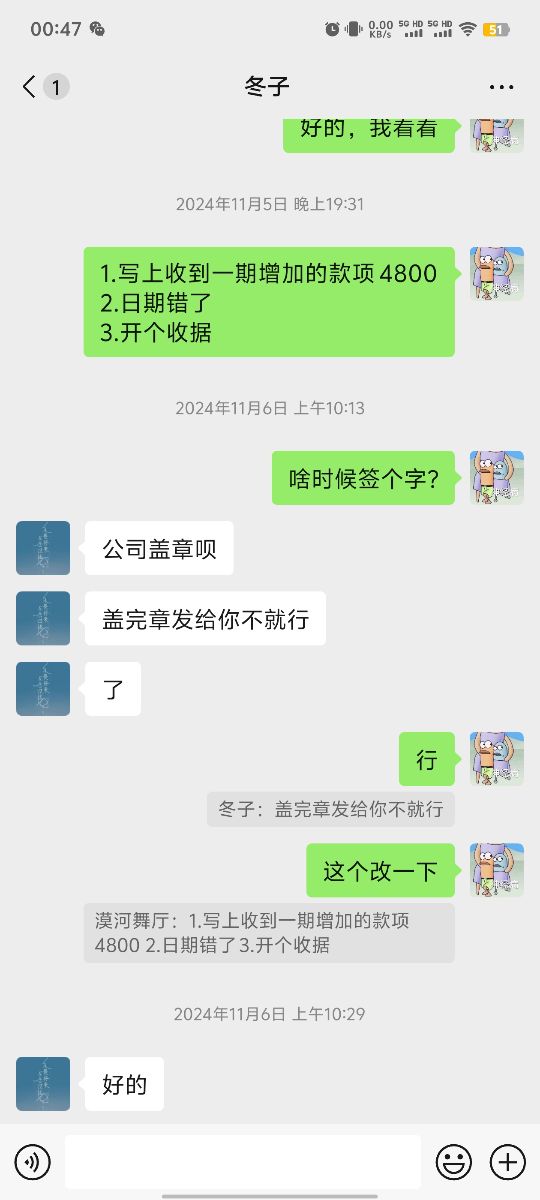

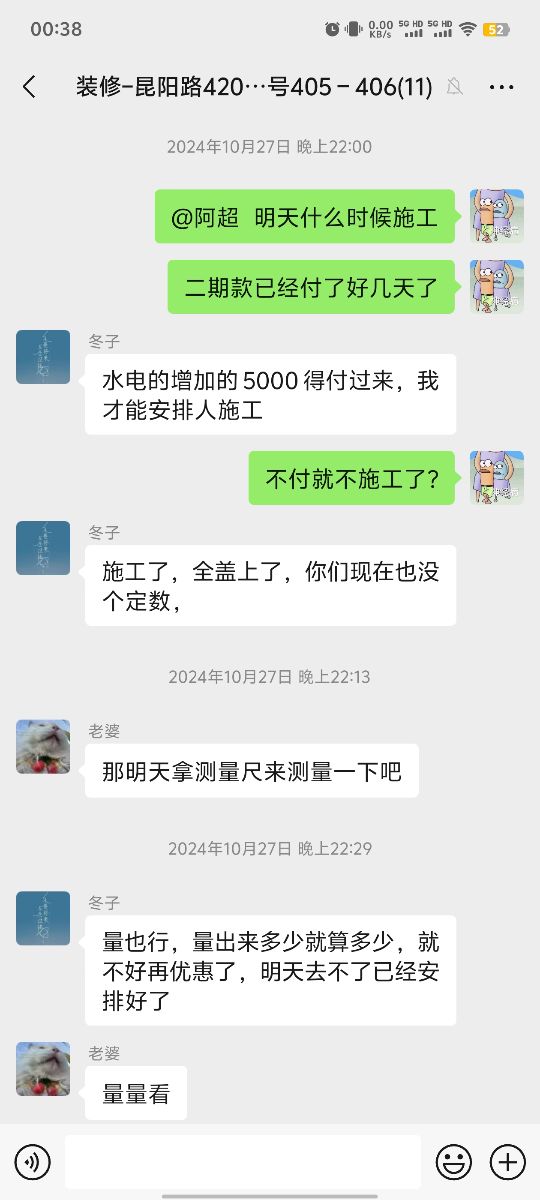

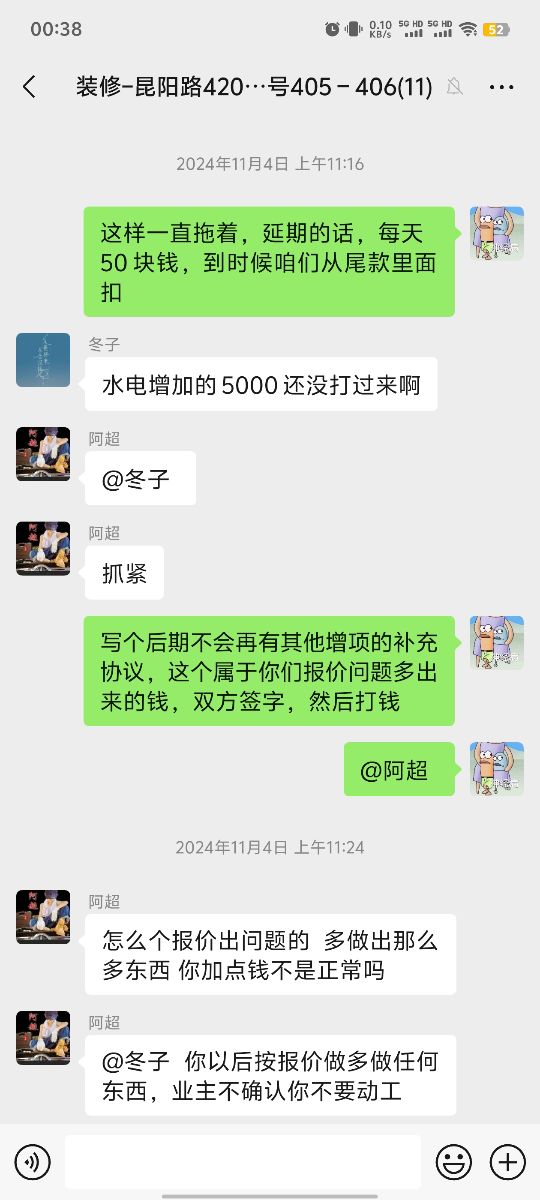

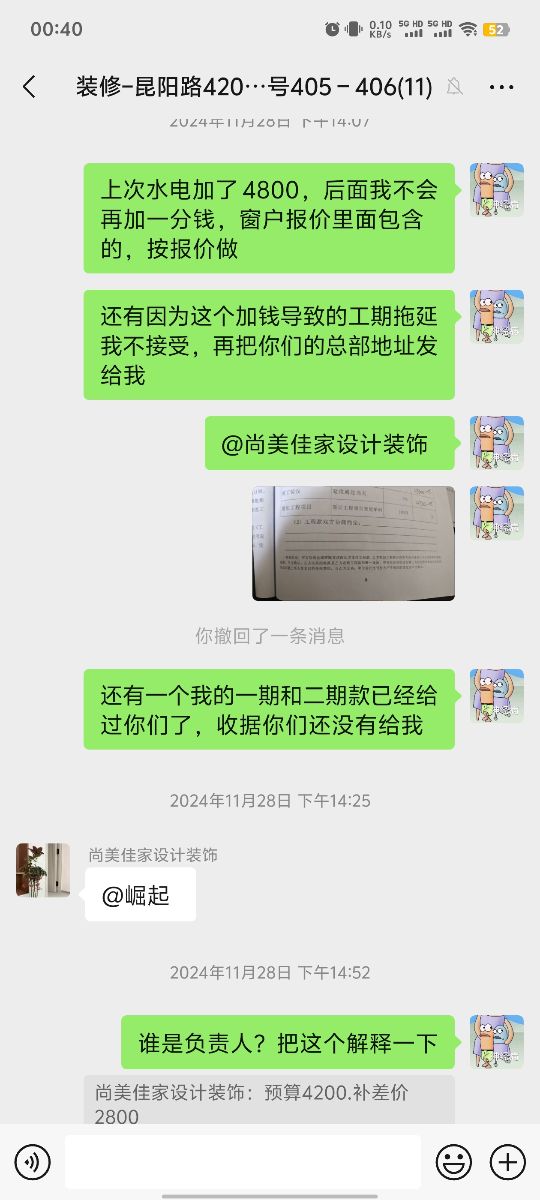

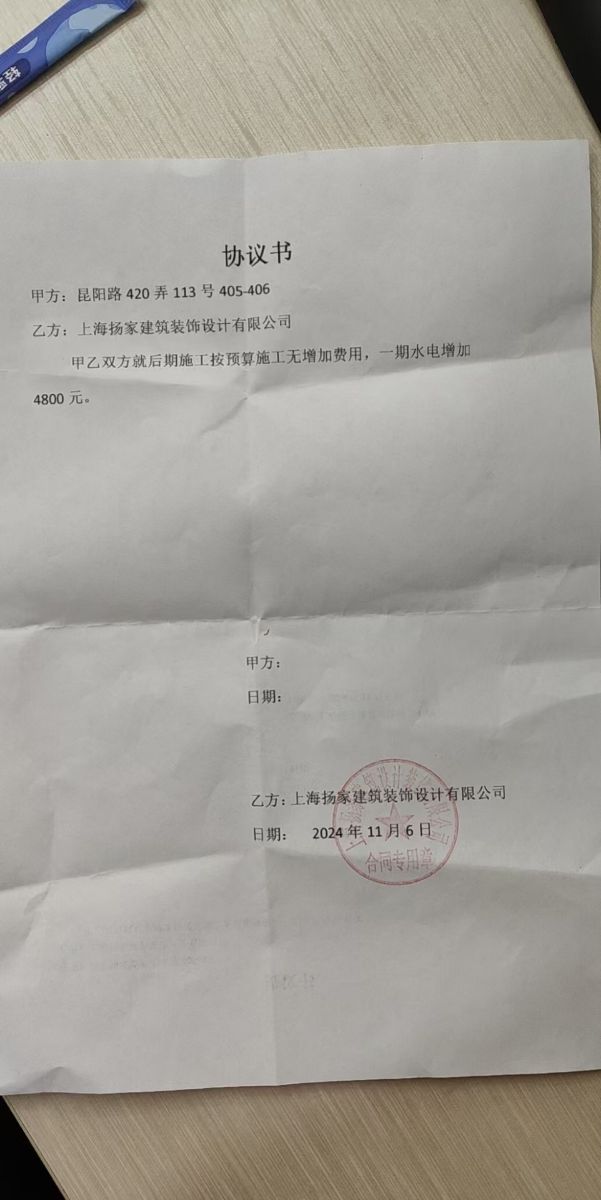

1.水電結束,付完二期款,突然要求水電加8900多,講價之后實際付4800;
2.排水管做的稀碎,后面跟他們說我們自己花錢重做+3000;

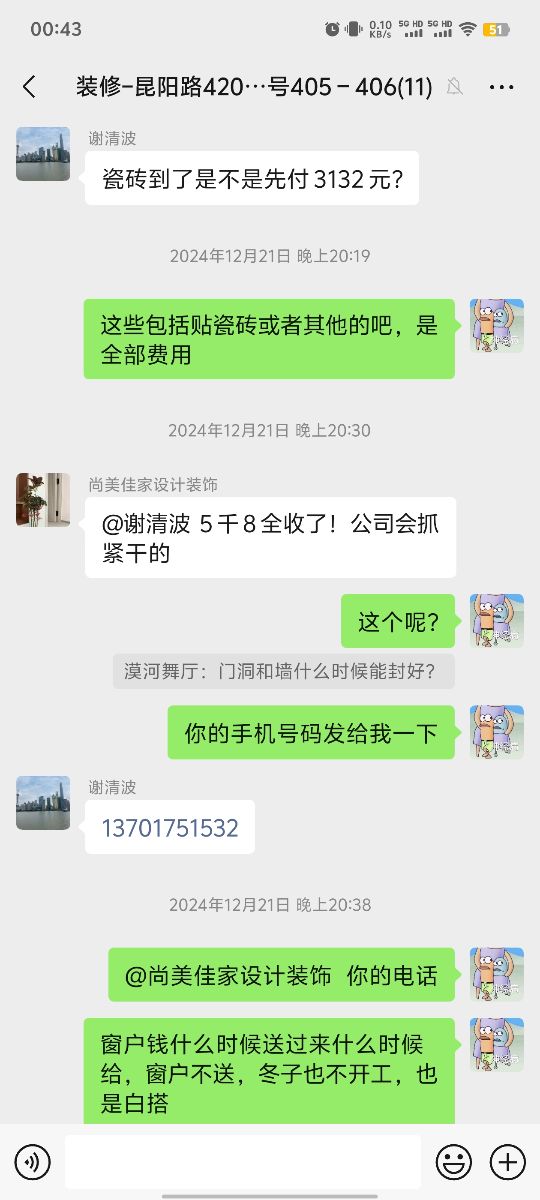

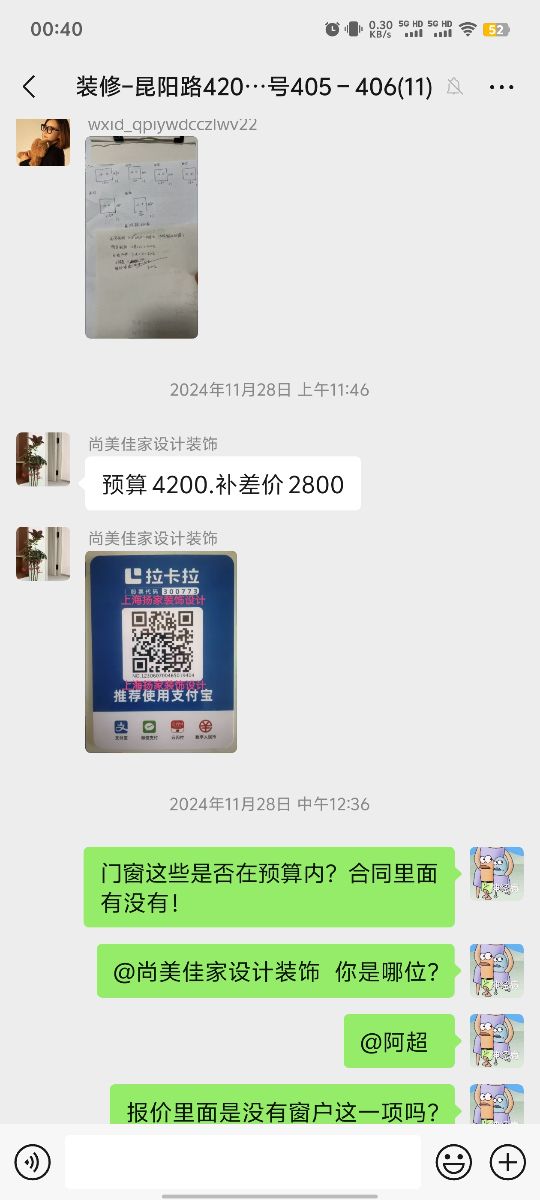

3.窗戶+2700;合同面積比實際面積大0.5平,合同里面沒有防水啥的

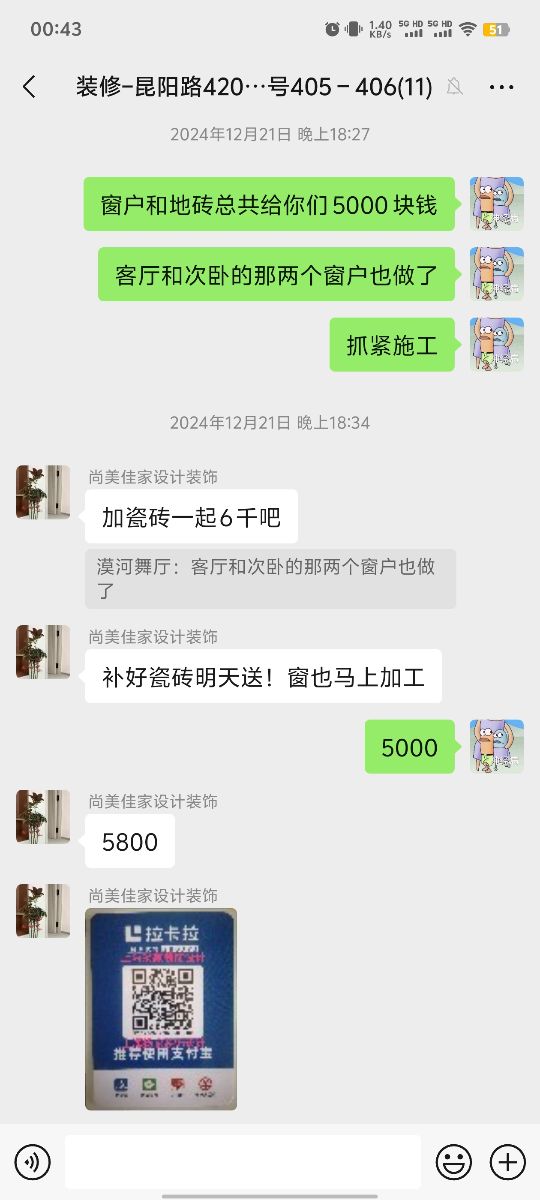

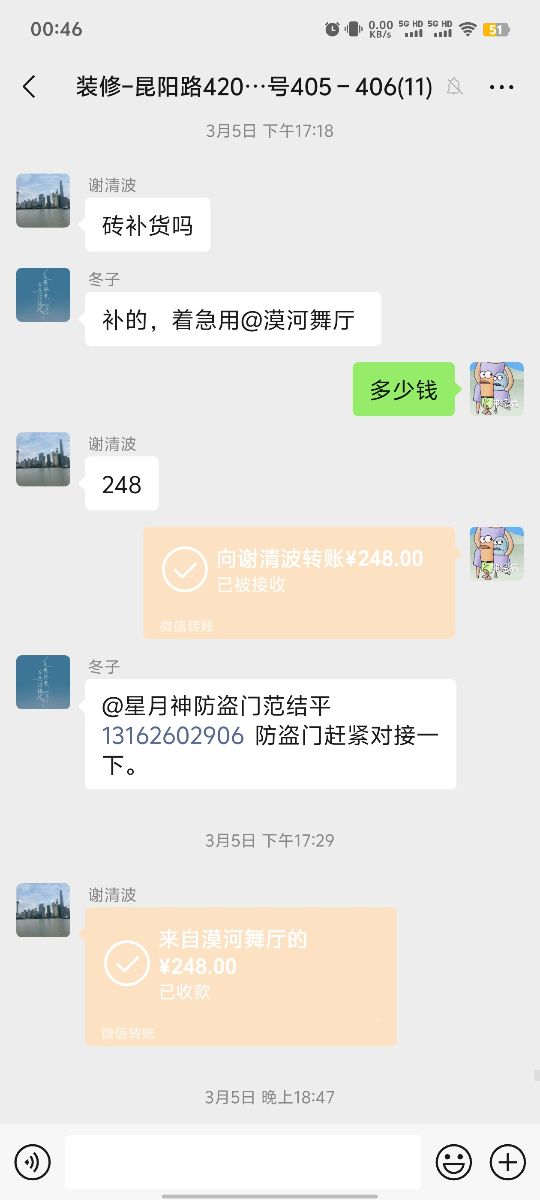

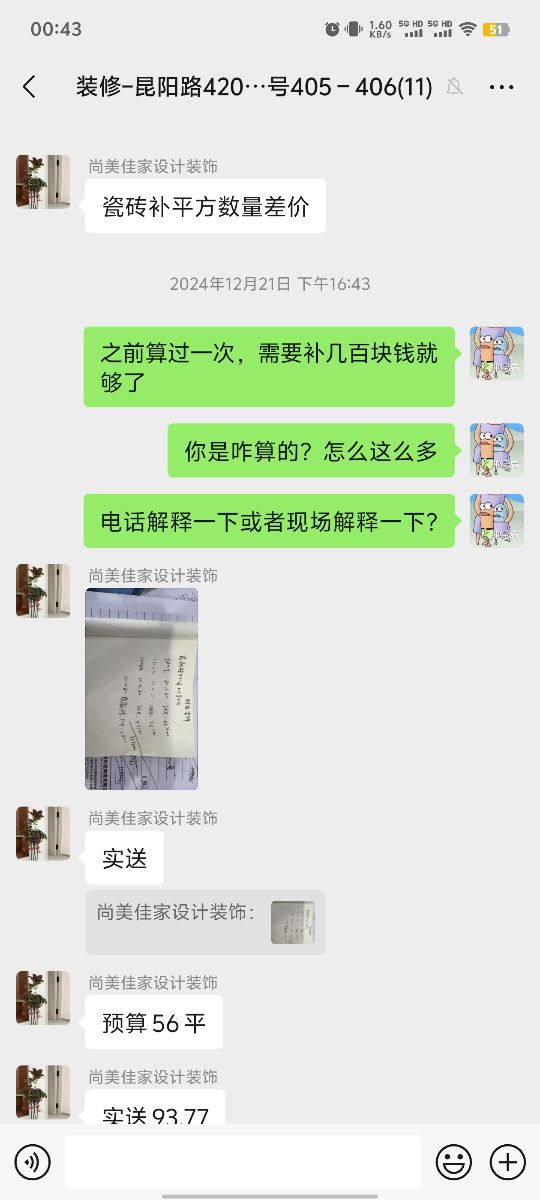

4.地磚+3100+248;

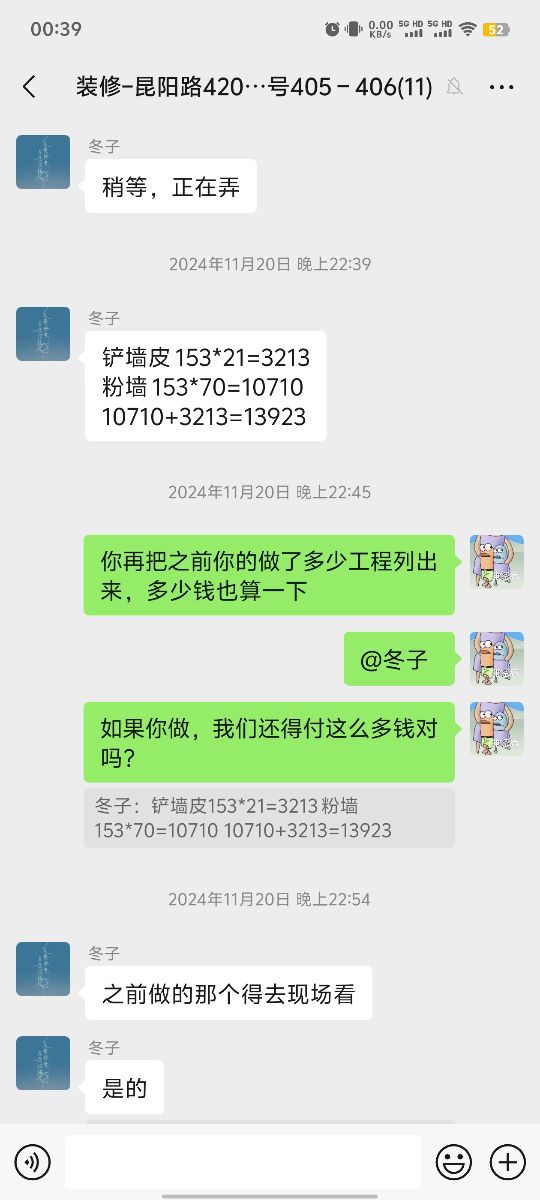

5.拆墻+粉墻到水泥面加13200,實際付10800;

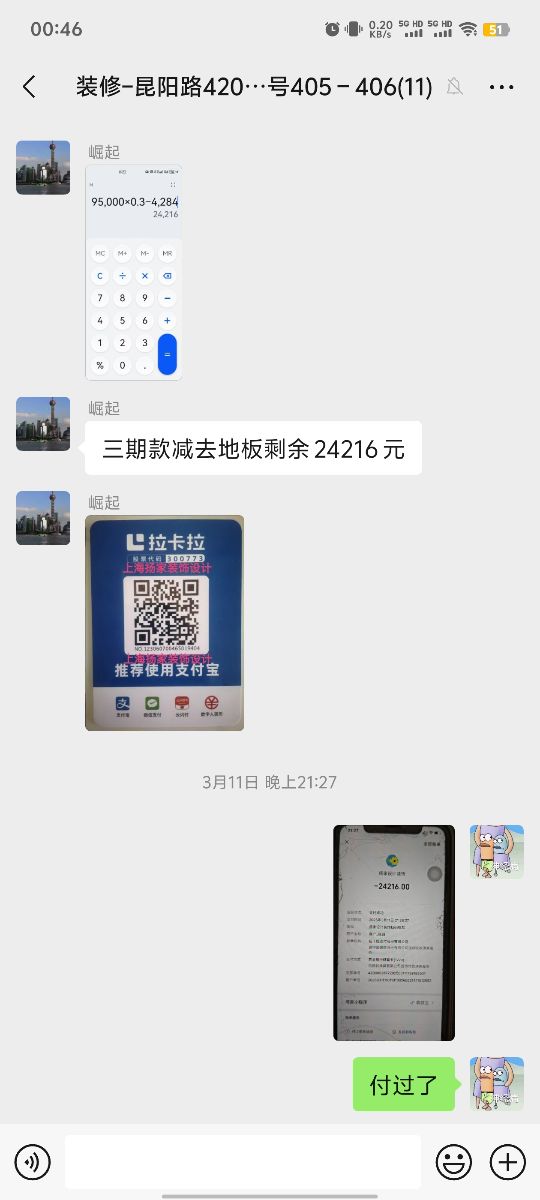

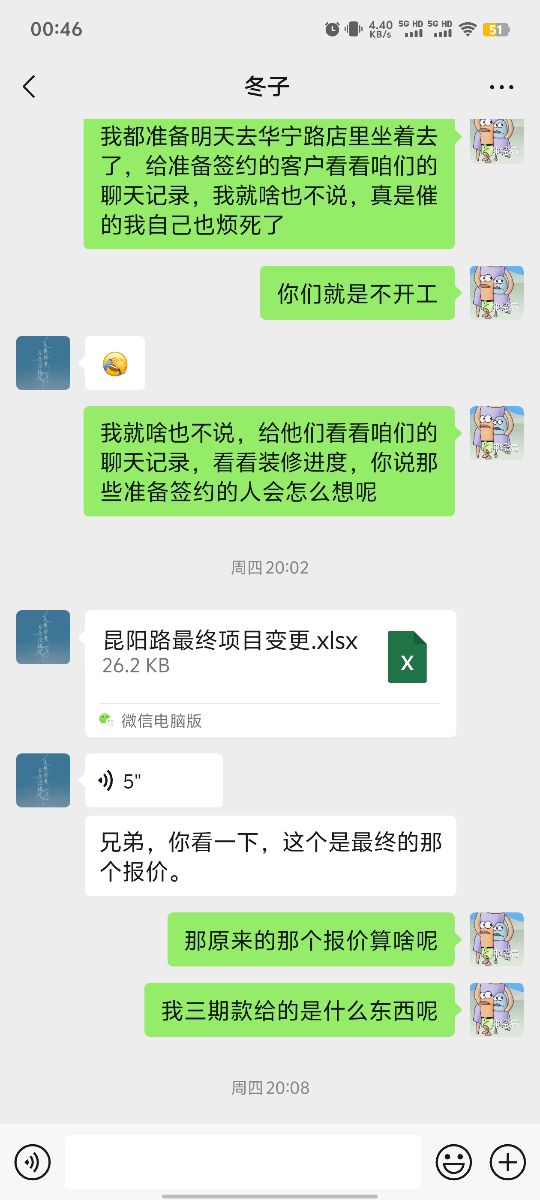

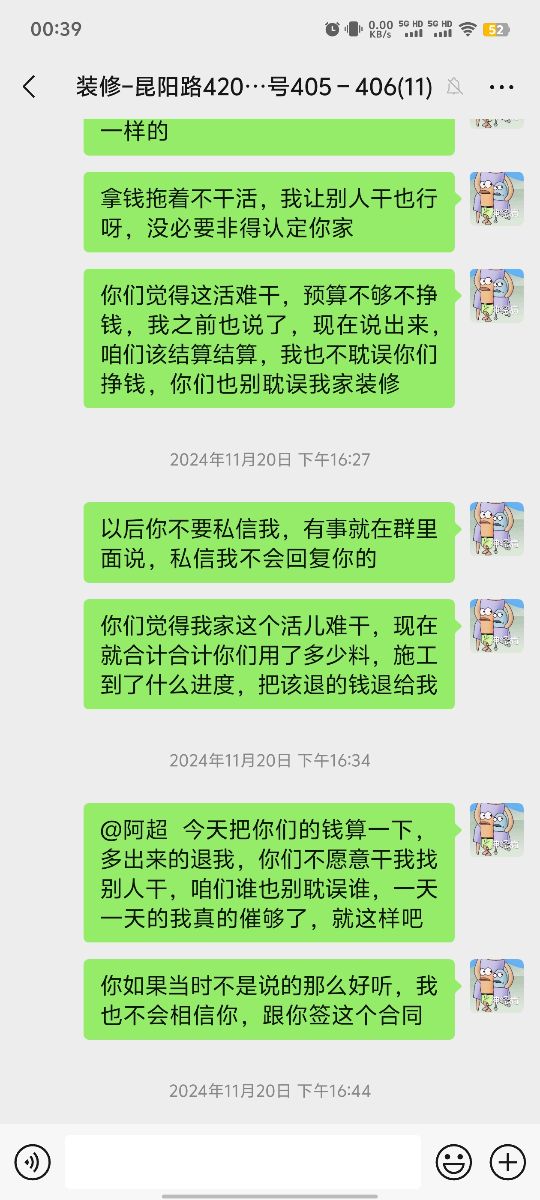

6.地磚鋪設完成后,付三期款,付完三期款,要求加19120的增項,這誰頂?shù)米?,之前幾千塊錢就算了,這次直接兩萬了,我之前付的一期二期三期款九萬塊錢去哪里了。目前只剩下尾款4600還沒付。
實在頂不住增項,關鍵給了錢也不干活,催也沒用,現在我們和父母都是租房子住,爺爺奶奶老人家又租不到房子,一家人都在等著完工,真是受不了了,拿錢不辦事。
每個步驟都是要求加錢,不給錢不來人干活。給了錢也要不停的催

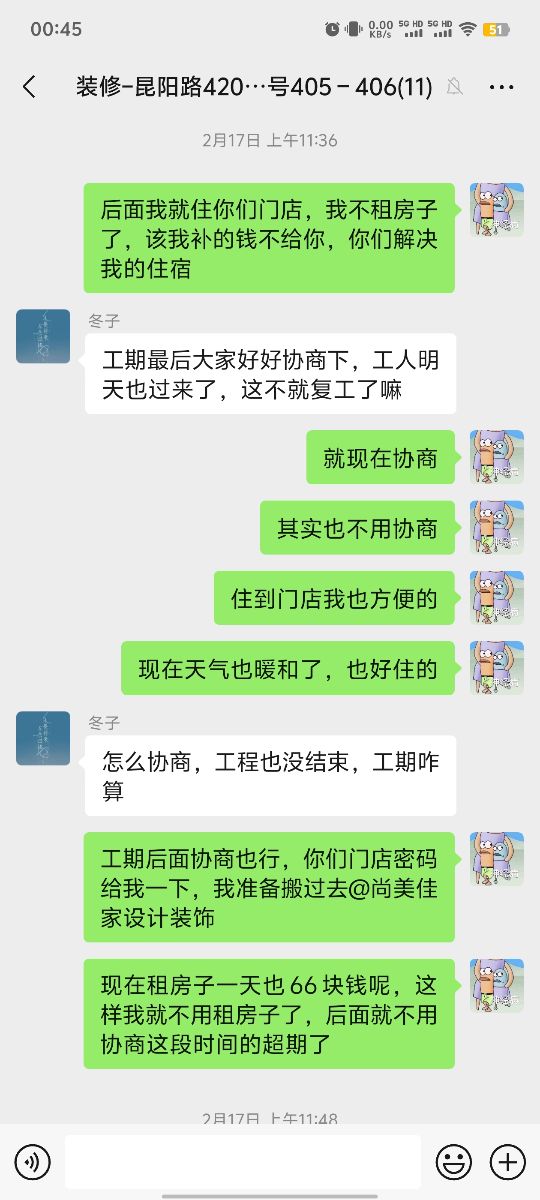

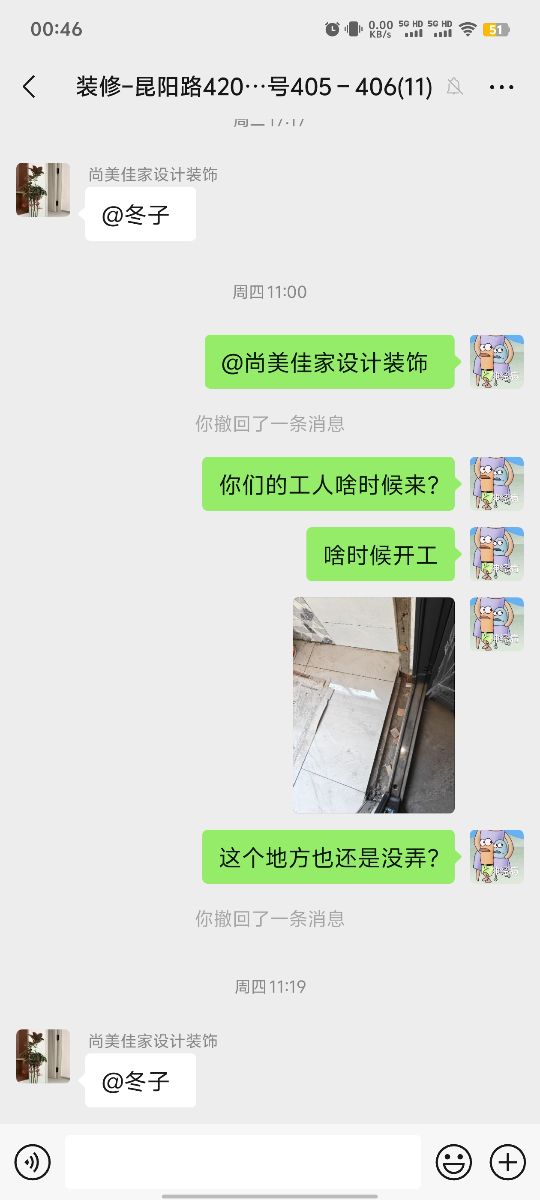

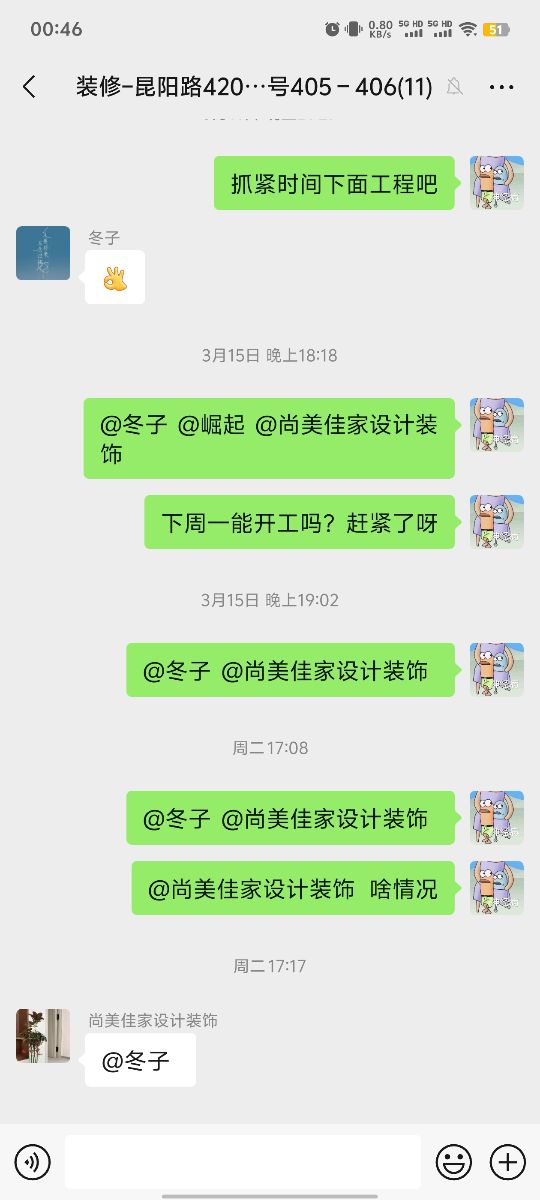

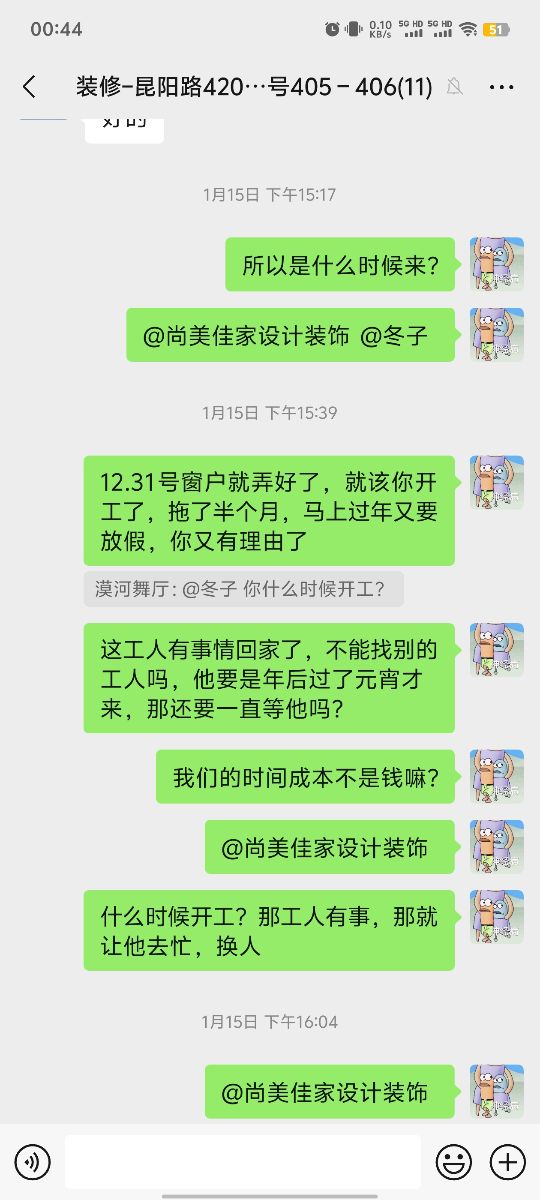

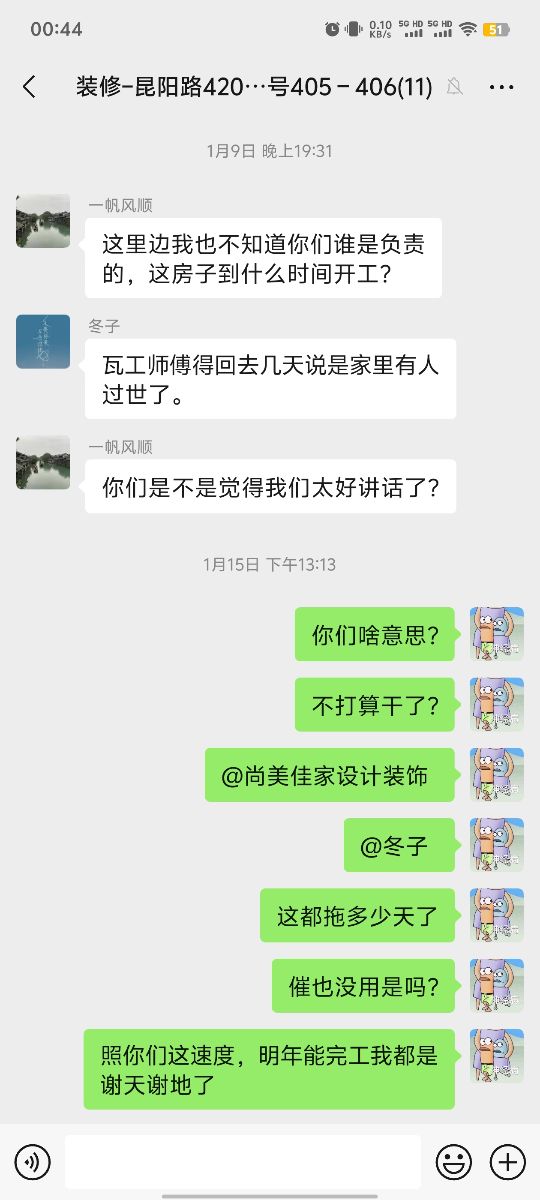

合同工期60個工作日,2024年8月31號簽的合同,至今只貼完瓷磚,近7個月,只干到貼完瓷磚,油漆工木工均未進行,惡意拖延工期,就一味加錢要錢。
希望大家別再上當了,也希望平臺能協助處理,解除合同,歸還三期款項
