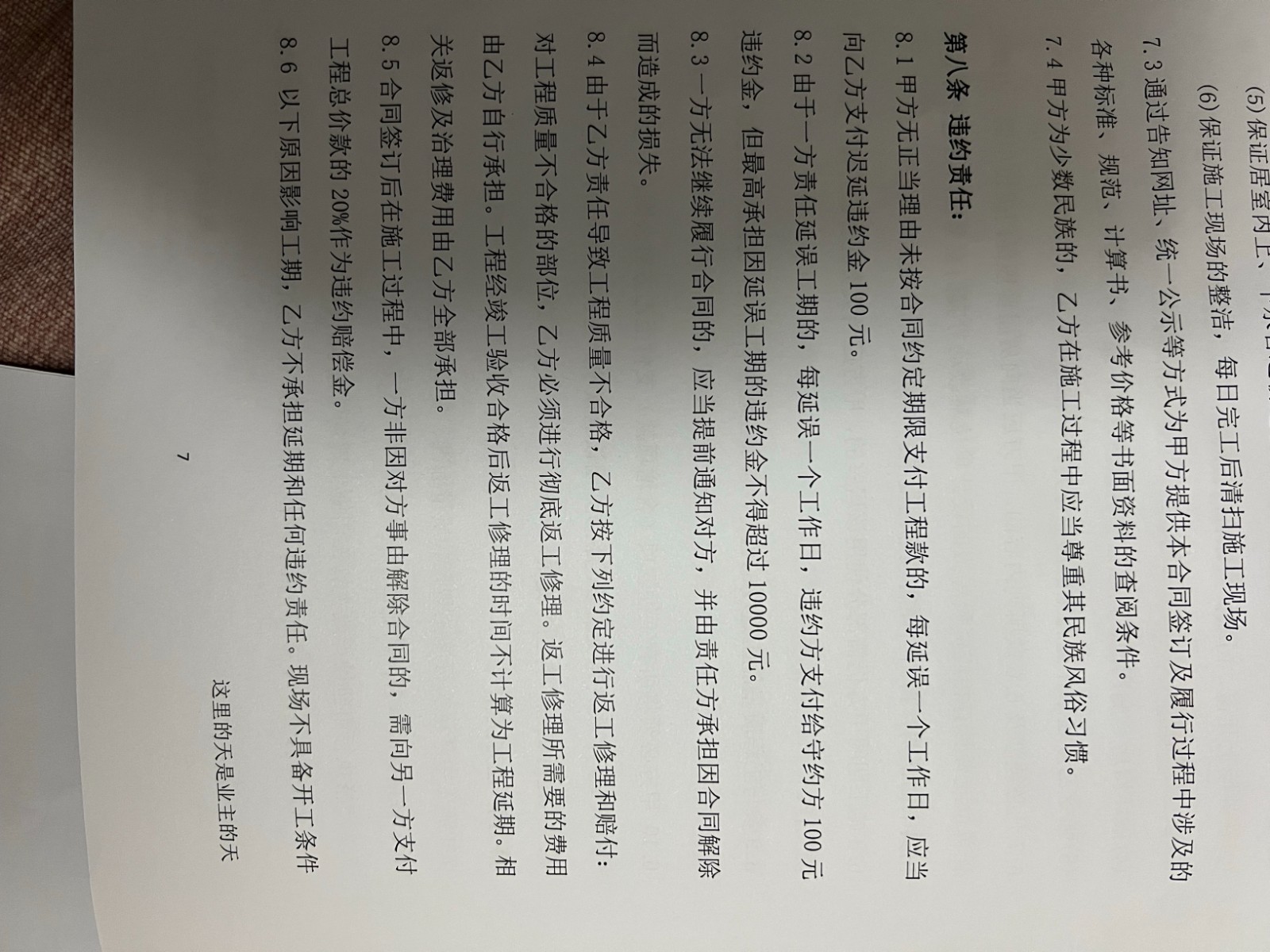

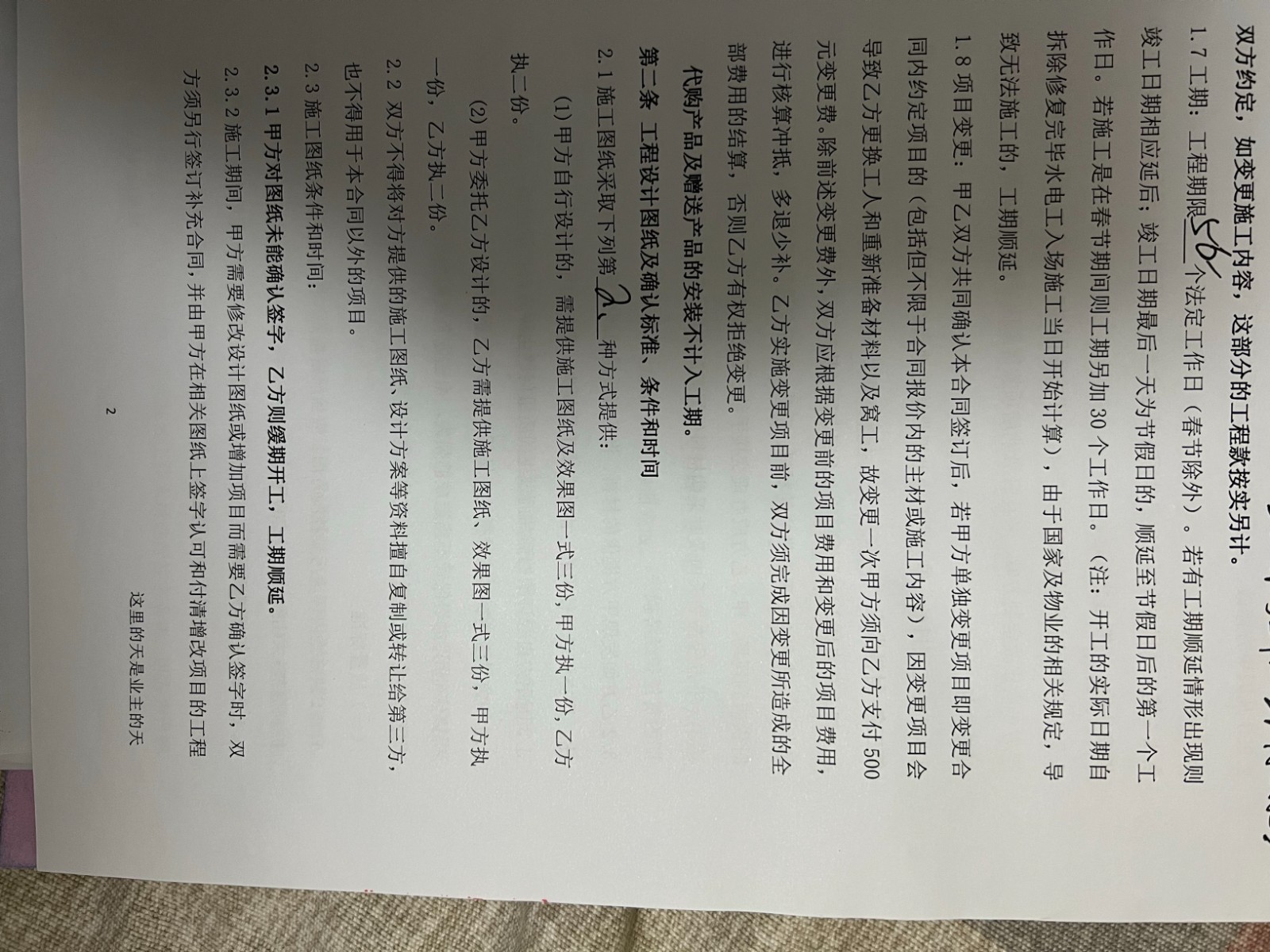

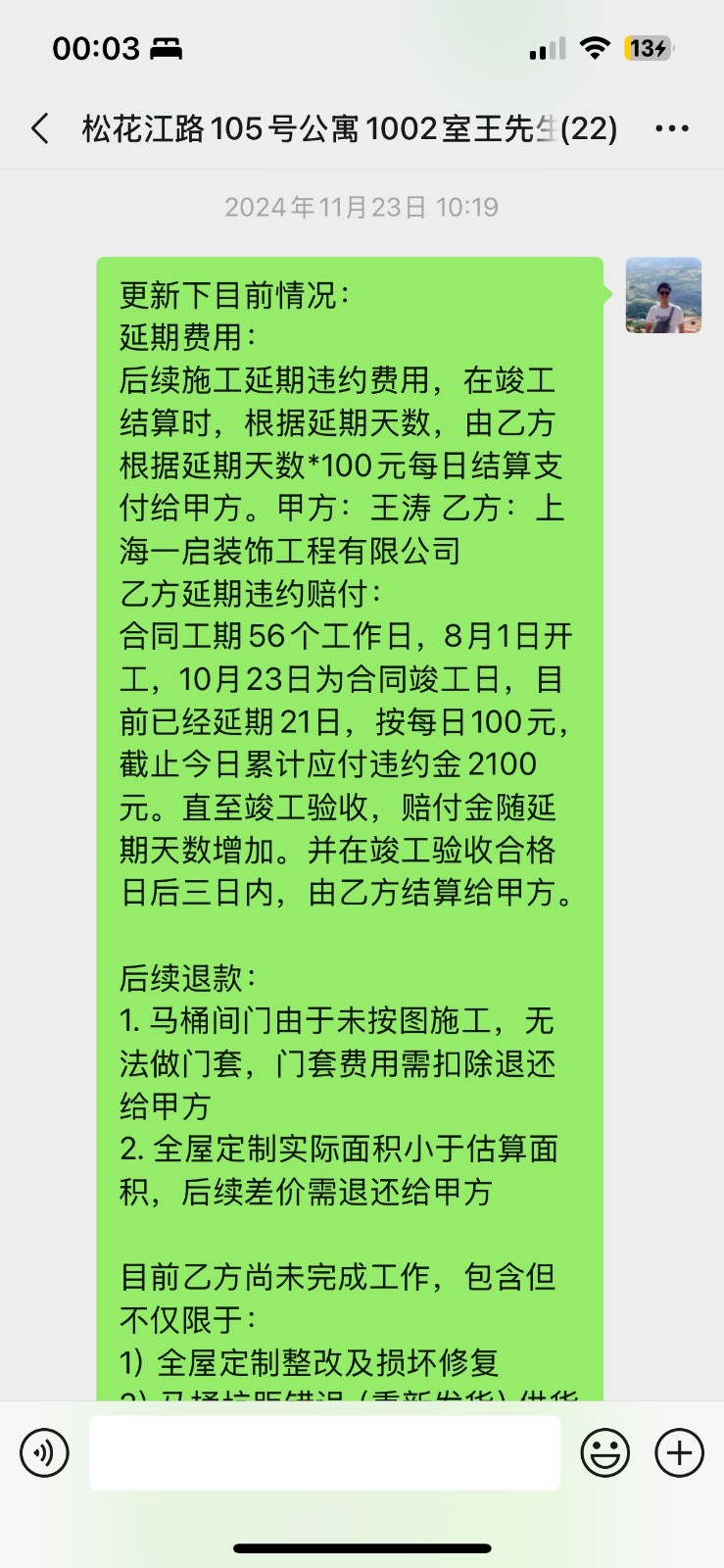

背景:本人于2024年6月與一啟裝飾工程有限公司簽訂裝修施工合同。約定工期56個工作日。項目竣工實際工期77個工作日,延誤21天,按照合同每延誤1天工期,賠付100元。因此共應賠付延誤工期違約金2100元。經過協商,一啟裝飾有限公司表示如果賠付金額為1500元,他們可以很快完成賠付。本人接受他們的提議,但是直至2025年3月,一啟裝飾工程有限公司一直以各種理由和借口推遲賠付,至今賠付未完成。

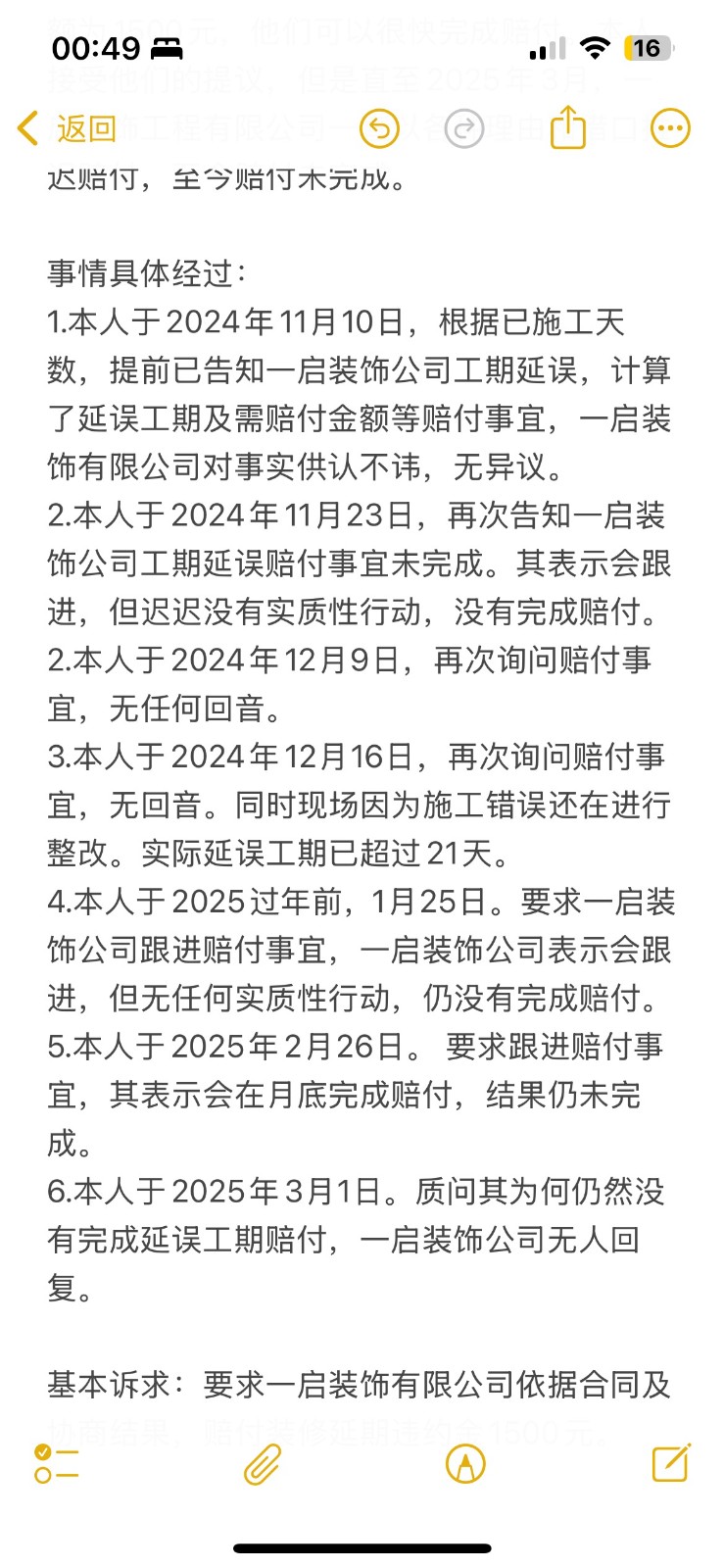

事情具體經過:
1.本人于2024年11月10日,根據已施工天數,提前已告知一啟裝飾公司工期延誤,計算了延誤工期及需賠付金額等賠付事宜,一啟裝飾有限公司對事實供認不諱,無異議。
2.本人于2024年11月23日,再次告知一啟裝飾公司工期延誤賠付事宜未完成。其表示會跟進,但遲遲沒有實質性行動,沒有完成賠付。
2.本人于2024年12月9日,再次詢問賠付事宜,無任何回音。
3.本人于2024年12月16日,再次詢問賠付事宜,無回音。同時現場因為施工錯誤還在進行整改。實際延誤工期已超過21天。
4.本人于2025過年前,1月25日。要求一啟裝飾公司跟進賠付事宜,一啟裝飾公司表示會跟進,但無任何實質性行動,仍沒有完成賠付。
5.本人于2025年2月26日。 要求跟進賠付事宜,其表示會在月底完成賠付,結果仍未完成。
6.本人于2025年3月1日。質問其為何仍然沒有完成延誤工期賠付,一啟裝飾公司無人回復。
基本訴求:要求一啟裝飾有限公司依據合同及協商結果,賠付裝修延期違約金1500元。
