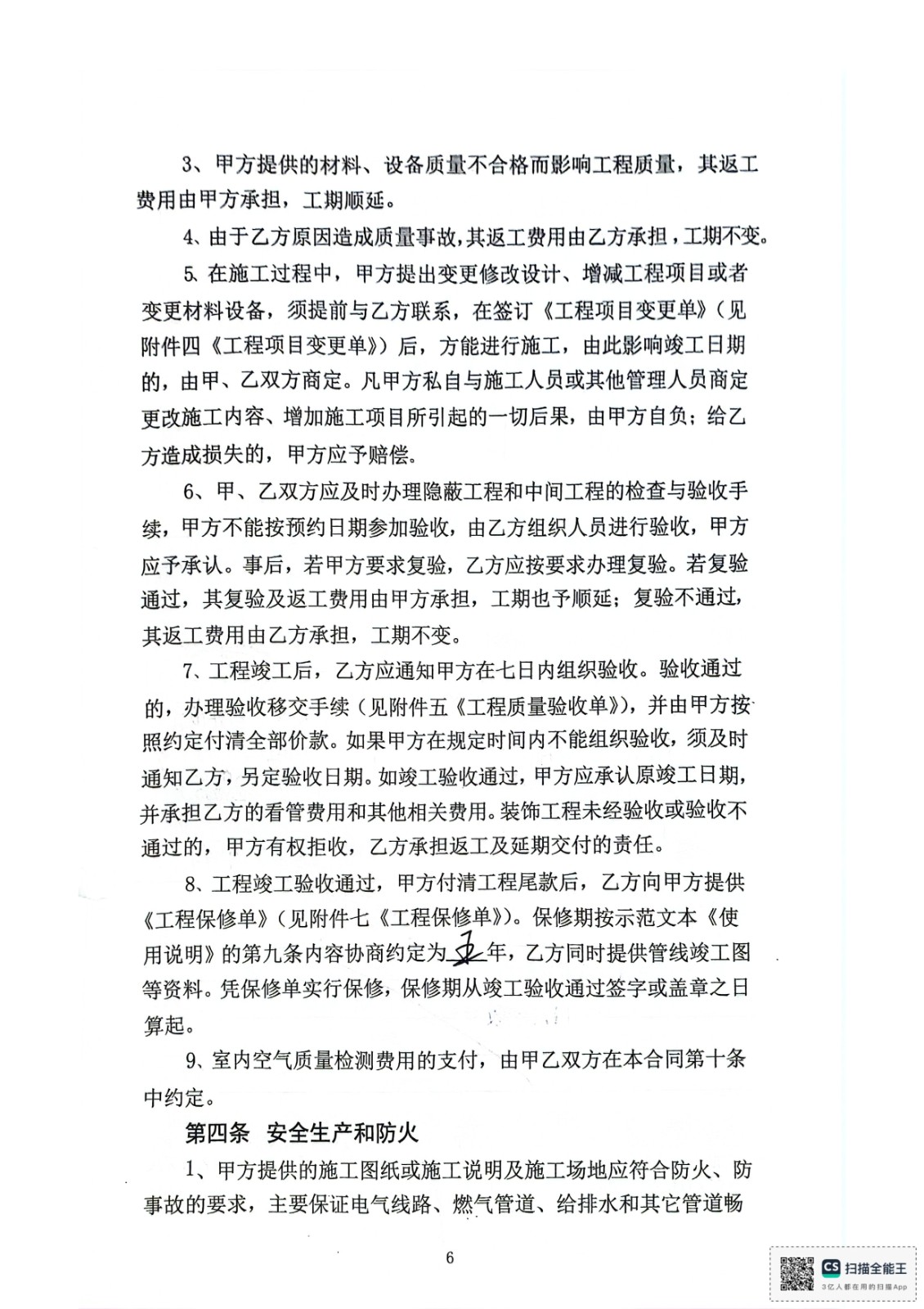

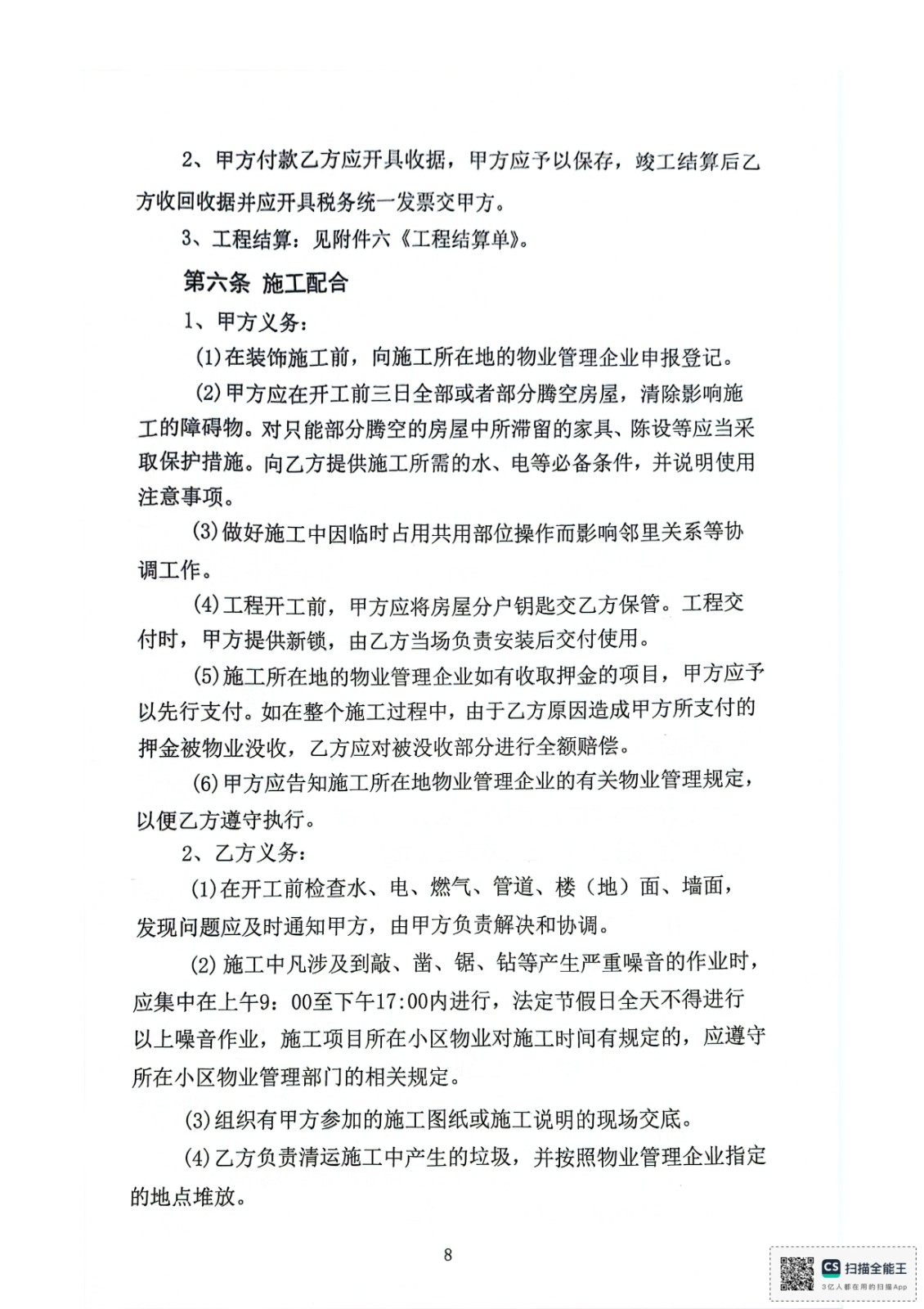

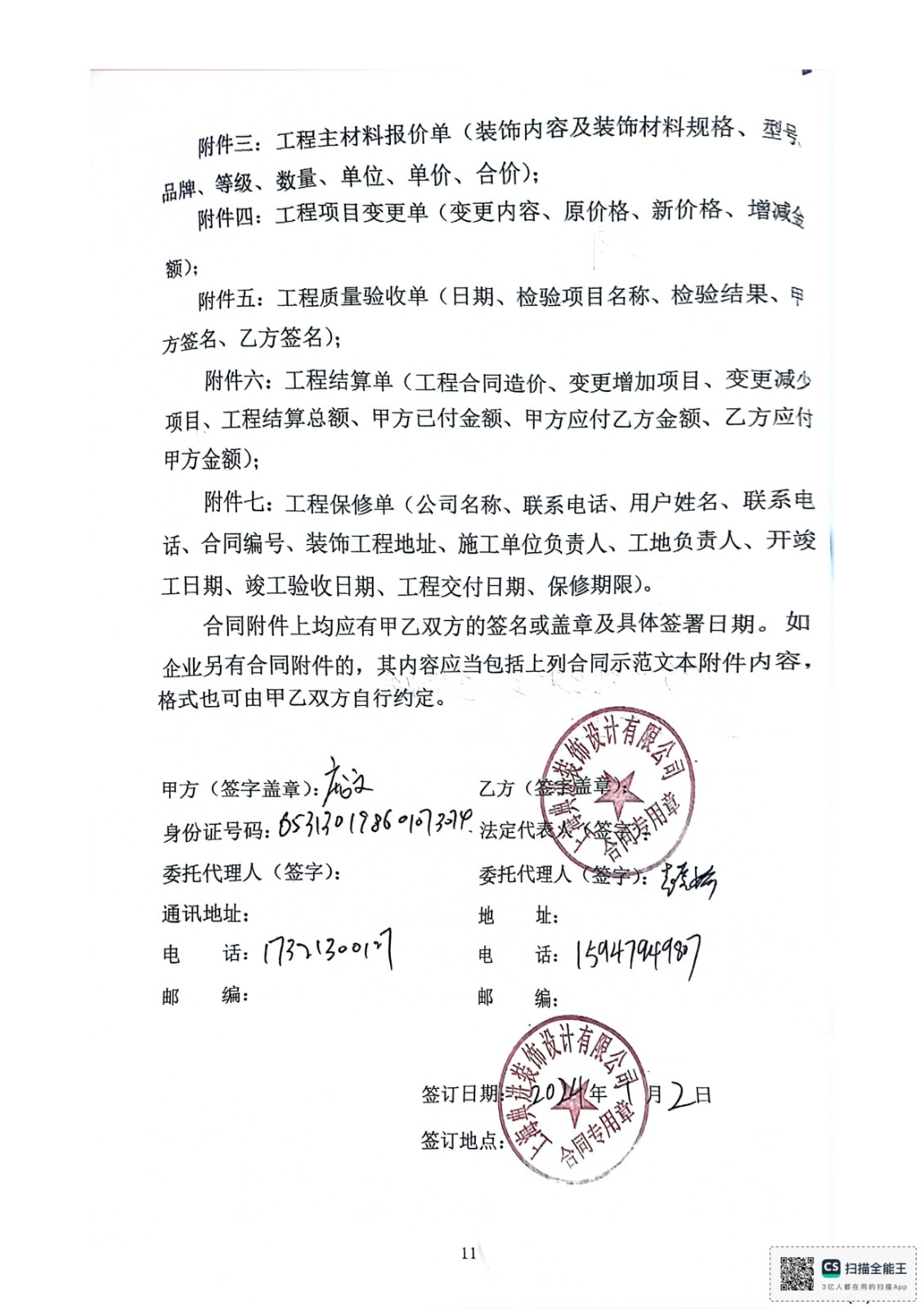

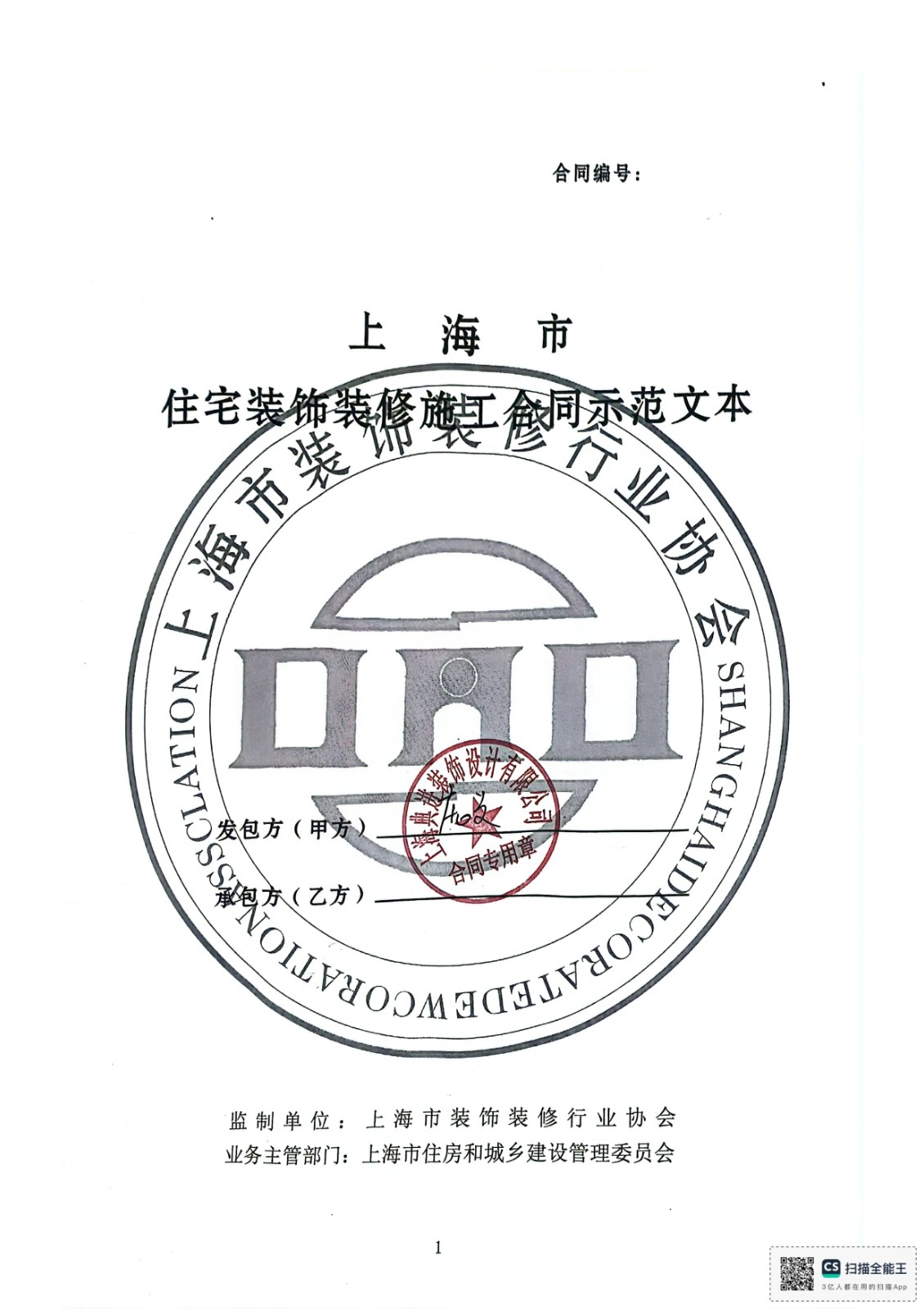

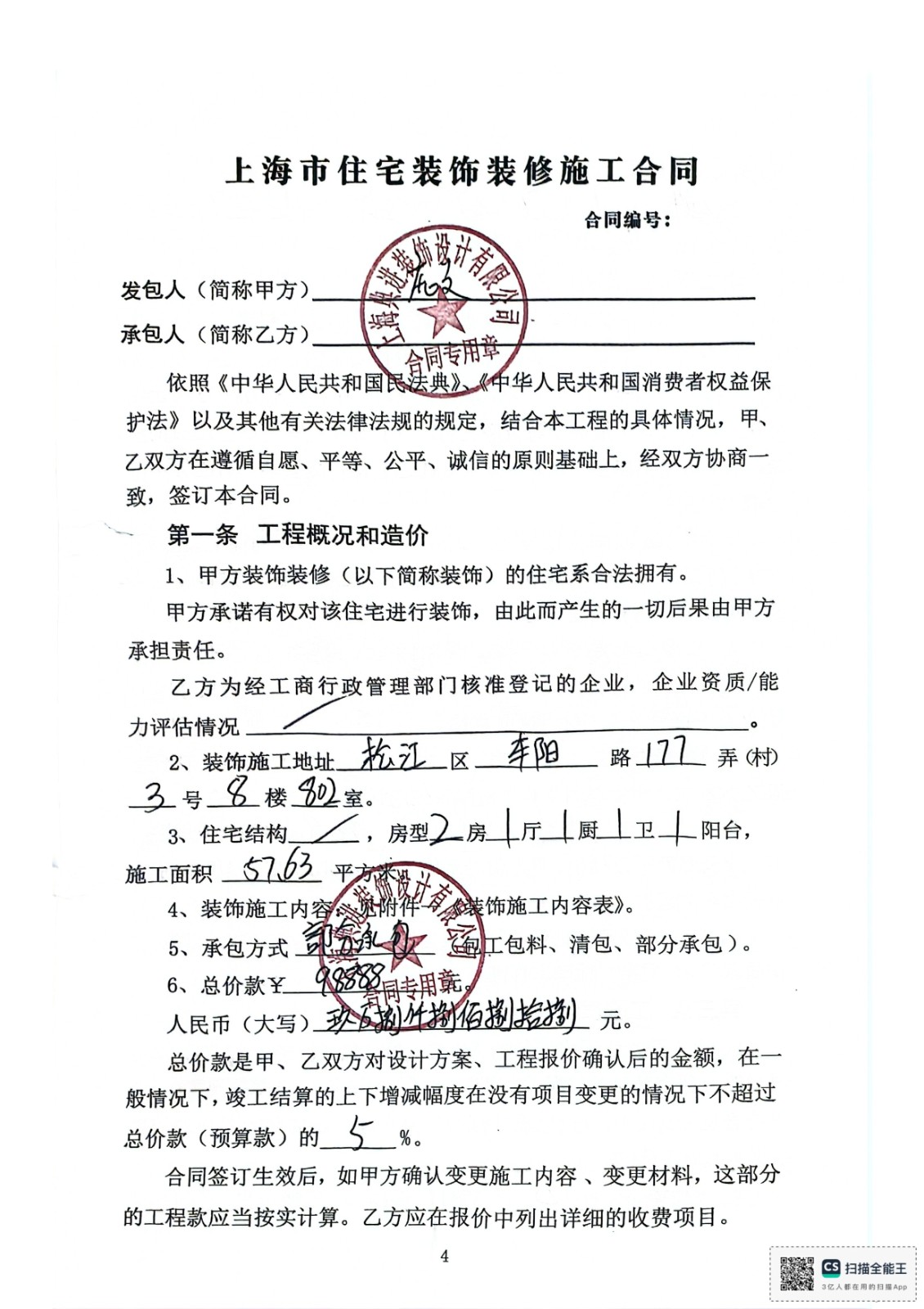

2023年家博會平臺公司推送上海典進裝飾設計有限公司負責量房出設計圖,前期與設計溝通了很久方案,包含電動升降臺,房屋整體風格布局,設計師前期態度非常好,出了很多方案及效果圖;并且對典進公司進行實地勘察,公司承諾項目經理及施工隊都是自由(社保)員工,公司還有類似平臺監管送XXXXX東西其中包含全屋免費拉網。最終被各種表象蒙騙下選定上海典進裝飾設計有限公司,這才是噩夢的開始;

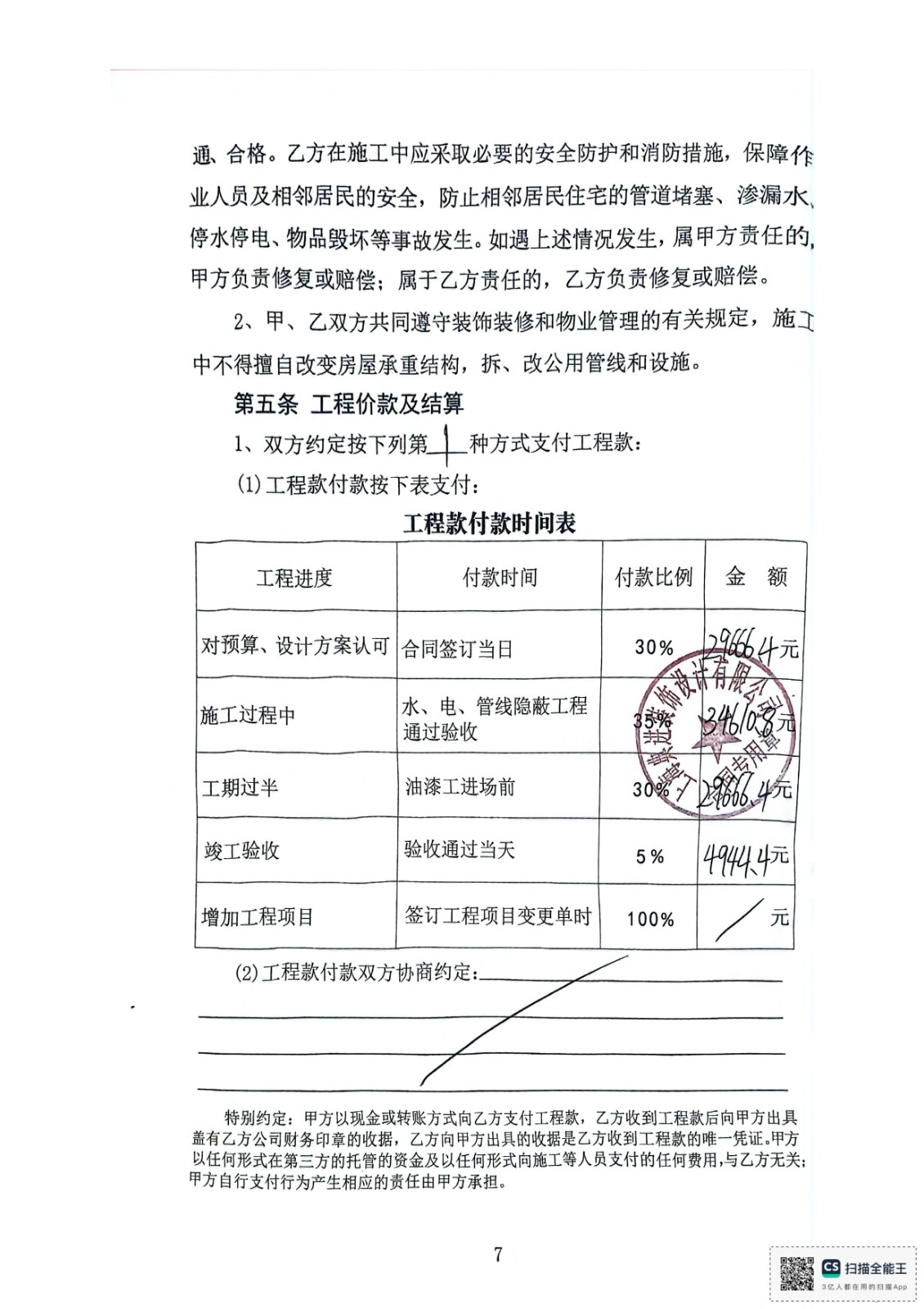

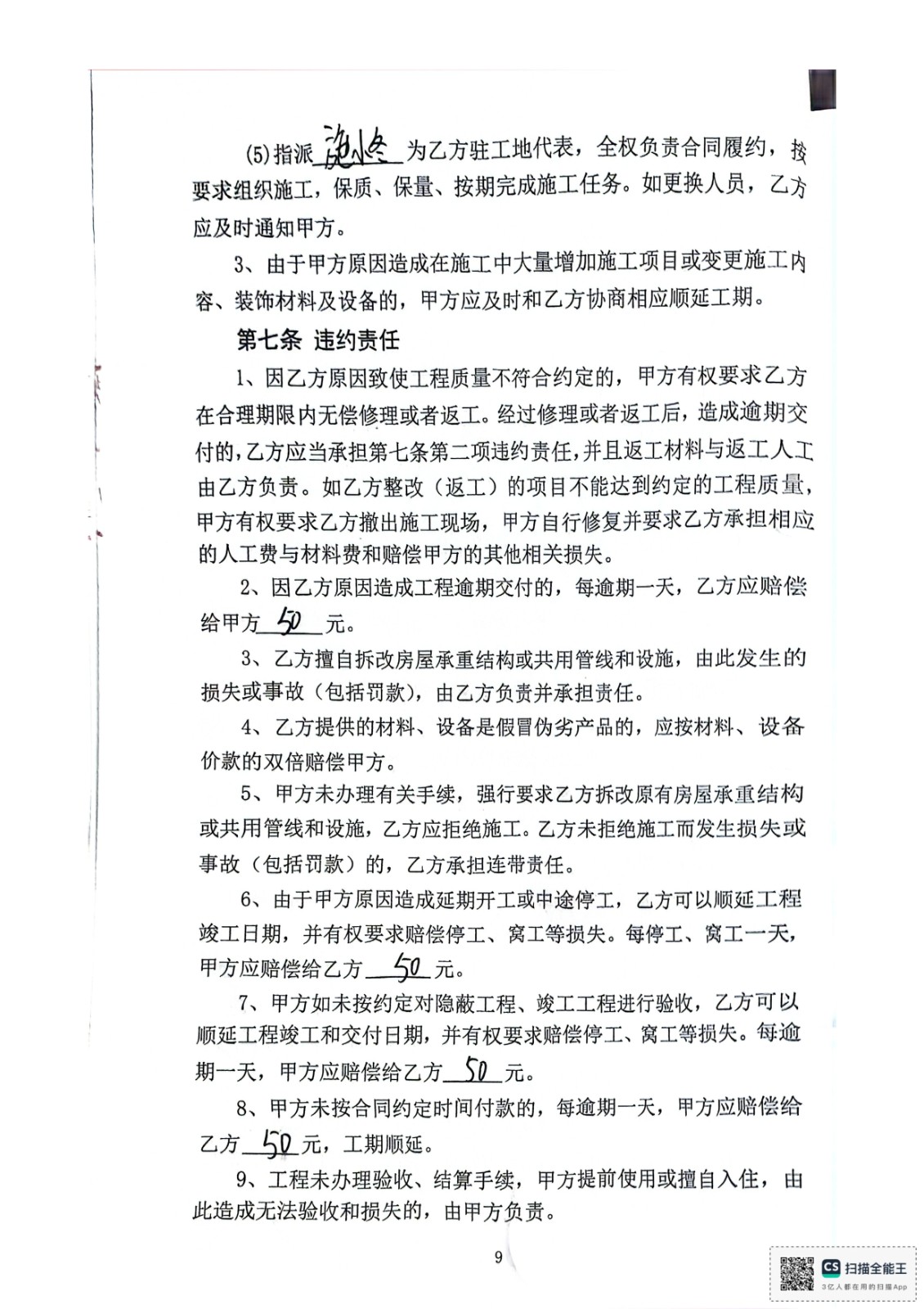

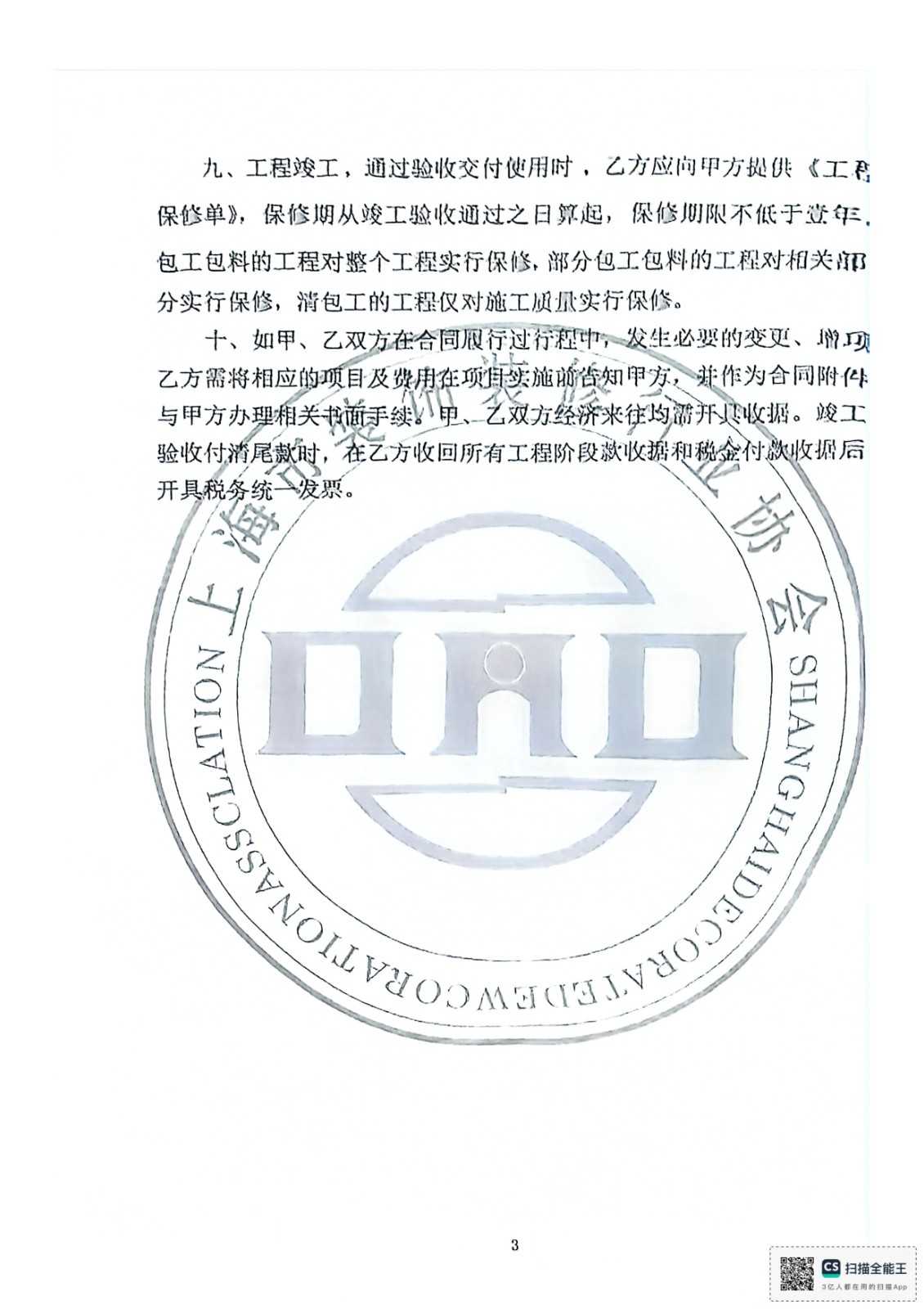

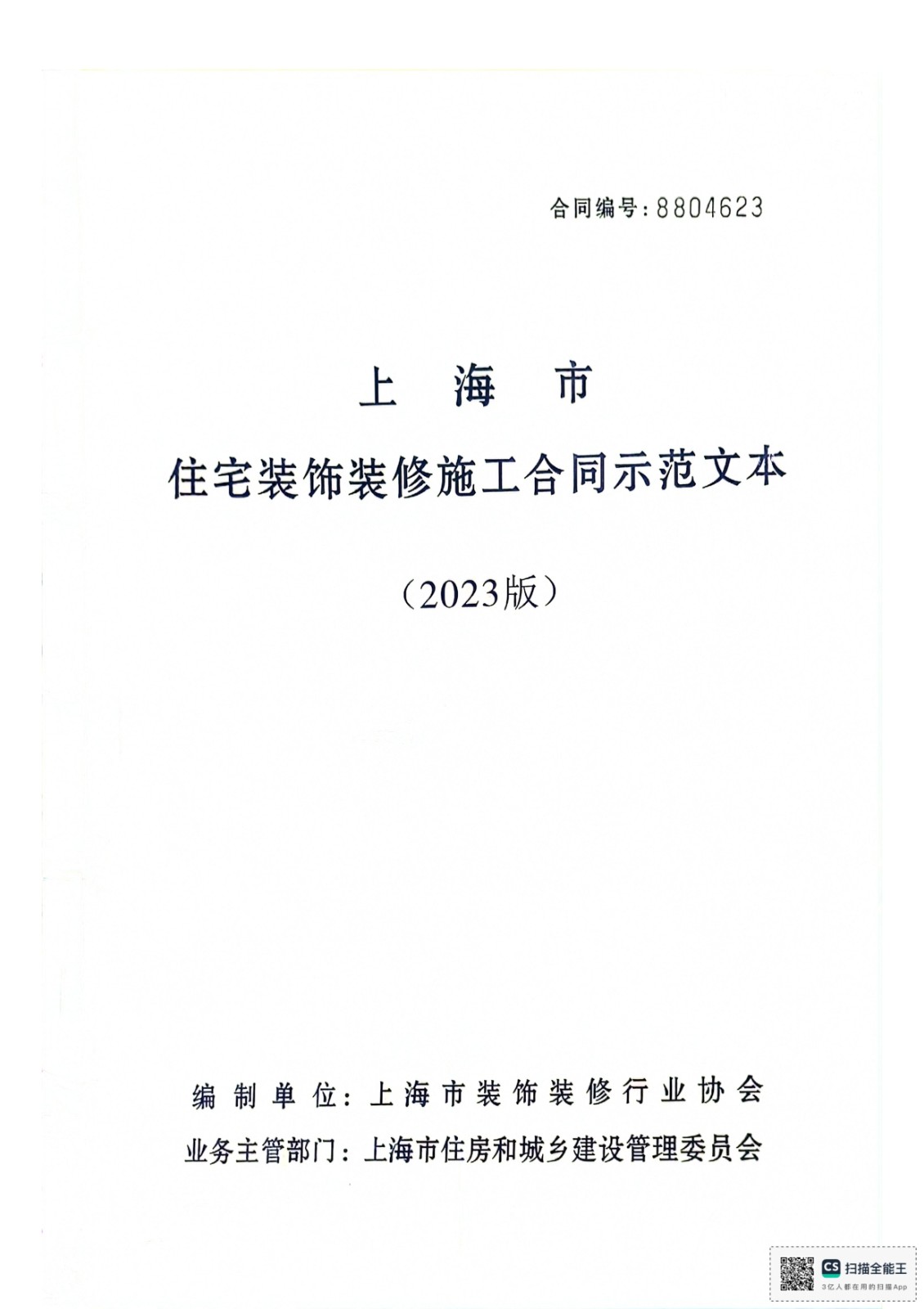

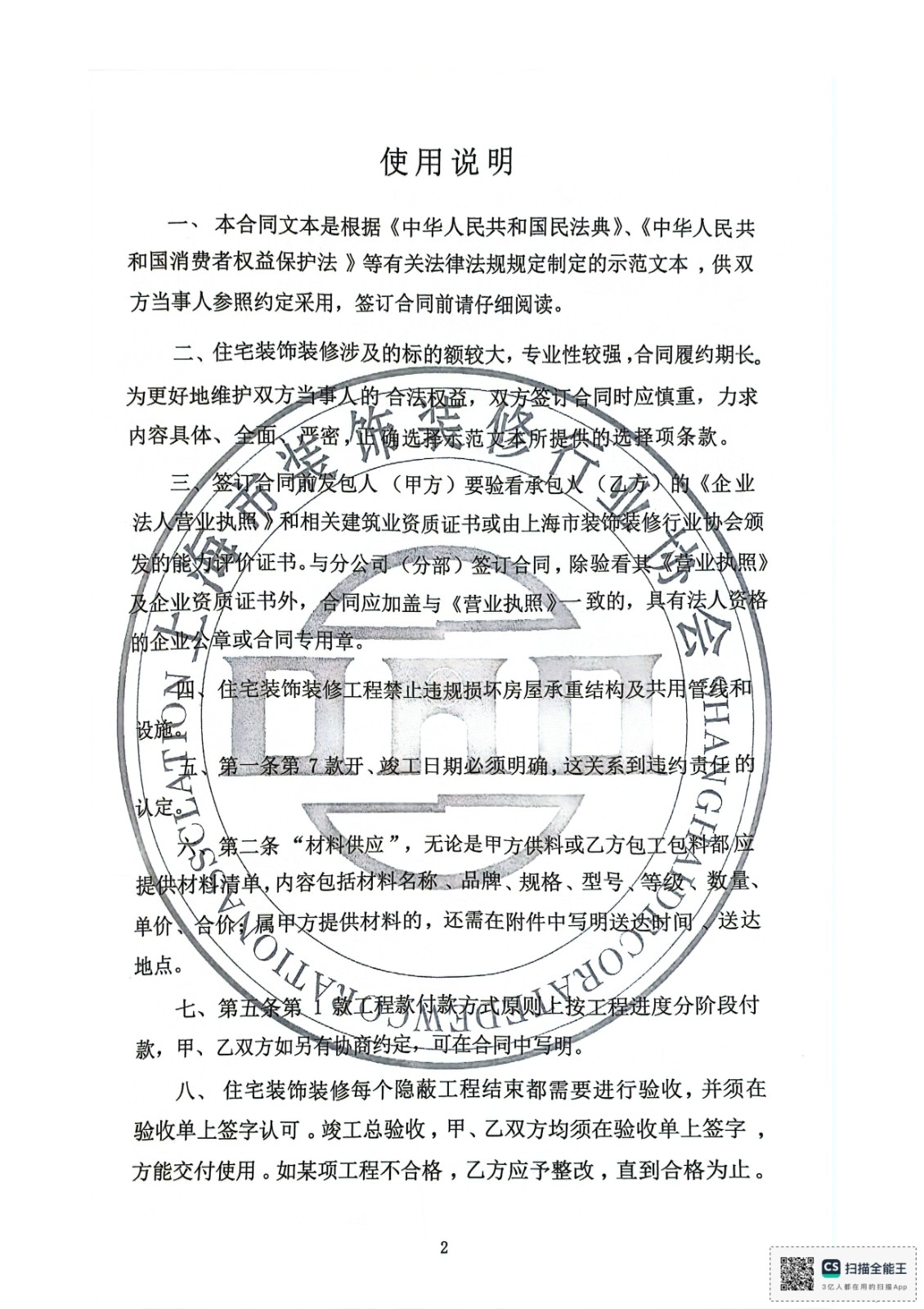

2023年12月開始對房子進行水電改造,因?yàn)楸救?裝修經驗,但一致覺得施工前要對所有方案整體都要會審和交底;典進只出了一個平面布局圖就開始施工,水電點位家具圖紙一概都沒有;施工第二天項目經理陸某鵬打電話說預算沒有保溫層拆除費用,說是不拆除瓷磚會空鼓,咱也不懂爽快付了600元;2024年春節后還在外地一個電話要現場確認水電點位,為了不影響施工進度咱們?nèi)ε浜?,急急忙忙還是給后期挖了很多坑,這些一起確認的本人也就認了;然后水電結束驗收完,項目經理陸某鵬拿出報價單,比水電設計預算增加40%(原來合同寫的增項不超5%),然后我約了他們?nèi)ガF(xiàn)場核對工作量,線纜隨便抽測了一根還是施工隊長自己測量的,跟上報費用清單材料的數量差了80%;然后拒絕支付并找到了公司協調處理。同時一氣之下自己委托了第三方監理,怕自己不懂又沒人監管被當猴耍還是豆腐渣;監理委托了15次額外花了3000求個安心;
監理第一次到現場并且約了典進工程主管顧某、項目經理陸某鵬。監理也明確了按照正常房屋水電所有材料相比,我的房子明顯偏多,畢竟施工剛開始我也不能太強勢,最終雙方協商在原報價上打85折方式收場,但是從之后項目經理陸某鵬就開始陰陽怪氣,進場不通知業主,收工不及時反饋施工情況,問些問題也是答非所問;
監理第二次驗收當時提出弱電綜合箱改了點位,怕新管子和原管路接合有問題,讓先找運營商申請開通網絡;運營商施工方來施工是三天后,地磚已經鋪貼一半到處是水泥點子和垃圾(瓷磚全程蓋著成品保護膜)。結果真如監理預料的,電信施工方穿光纜穿不通,只能找項目經理陸某鵬處理解決。敲開以后才發現新管子接老管子根本沒有管套啥的,直接管子砸扁塞進去。這種野蠻施工后期能沒隱患么?

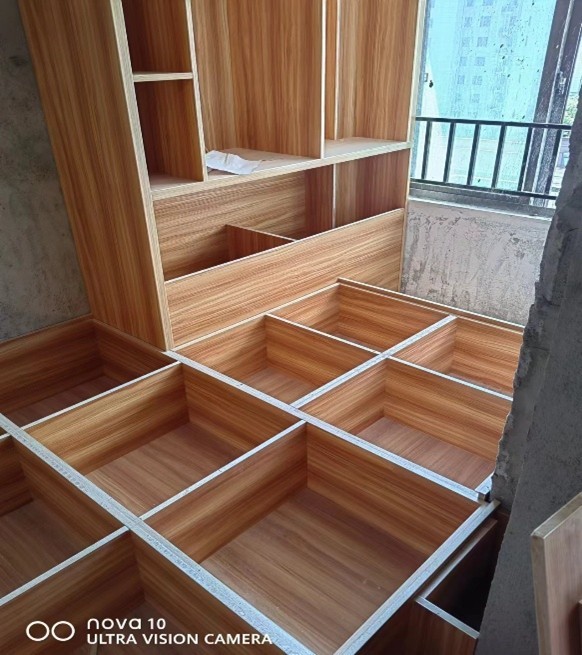

后來泥工施工時去過幾次,攀談了解到典進把活分包給小工頭陸某鵬,工頭又找相熟師傅干活。師傅一直跟我投訴沒材料了,活干不下去。我反饋給項目經理被答復讓我找公司催材料,而且還一直跟我強調設計方案上的面積不夠沒瓷磚要加錢;我也服了房子你們量的圖紙你們出的、預算你們滾的最后跟我說不夠;瓷磚可能拖了一周左右典進配送了繼續施工;然后泥工完工后安排驗收,我委托了監理幫我驗收,監理對瓷磚空鼓驗收說沒問題;然后他們又開始給我算錢瓷磚費啥的,關鍵給我的地磚效果圖是統一的原木色,做出來的成品竟然全是亂紋的樹疤地板,地板還沒排列。這家公司已經徹底讓我無語,到現在隨意更換瓷磚問題還沒解決;

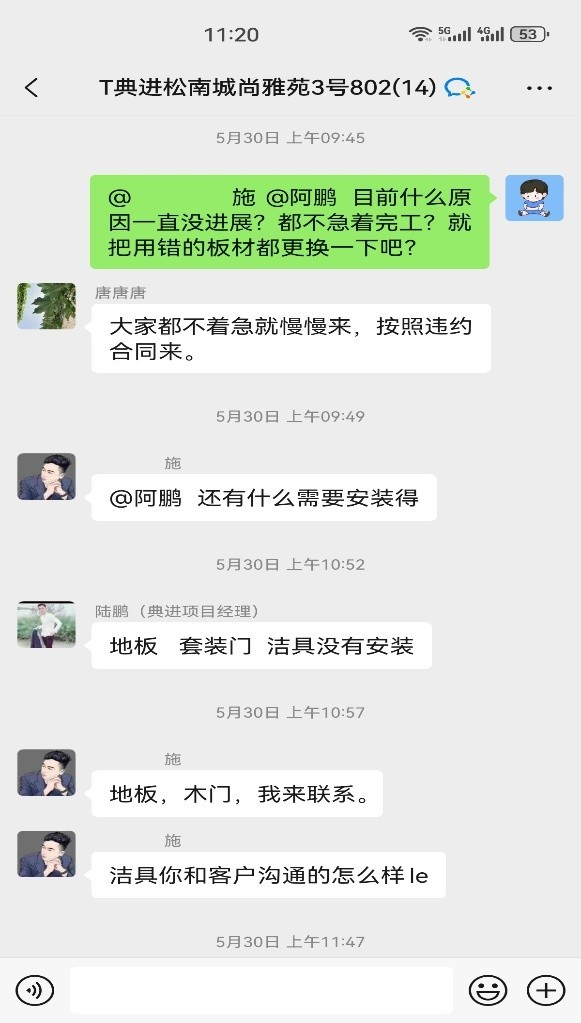

然后木工進場,也沒有任何交底圖紙我也是后來才拿到的,那段時間也比較忙心想群里沒報進度,因該木工還沒進場,因?yàn)楹芏喙褡拥募?xì)節都沒明確,包括我的廚房家電想法都沒探討好。于是決定回來到他們公司溝通清楚,然而還沒回來群里已經把成品照片發了一部分出來了(柜子的顏色竟然也和我之前選的不一致)。
木工進場前典進未安排施工交底,再雙方方案未統一的情況下擅自施工,并且擅自更換約定的板材顏色,承包方設計未起到巡查義務,項目經理未起到承上啟下協調作用形同虛設。

原本合同約定工期5月17日,他們無故拖延,我多次催促感覺很無力。一直到8月底延期三個月才施工結束;
因?yàn)樽屓颂珰鈶嵨椅部?%一直沒支付,想著一起協商把遺留問題處理掉(瓷磚隨意更換,木柜顏色隨意更換,施工無故延期)。典進一直慫恿外包項目經理經理電話騷擾言語辱罵,并且威脅我。
這種垃圾公司大家一定要睜大眼睛選擇!?。?!
