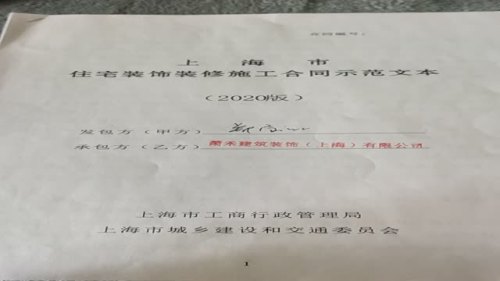

我們與蕭禾建筑裝飾(上海)有限公司簽合同是2023年9月9日簽訂,至?xí)r合同到期,裝修沒有一項完成,質量不合格,要求整改,一直不改,忽悠業主,不按順序施工。

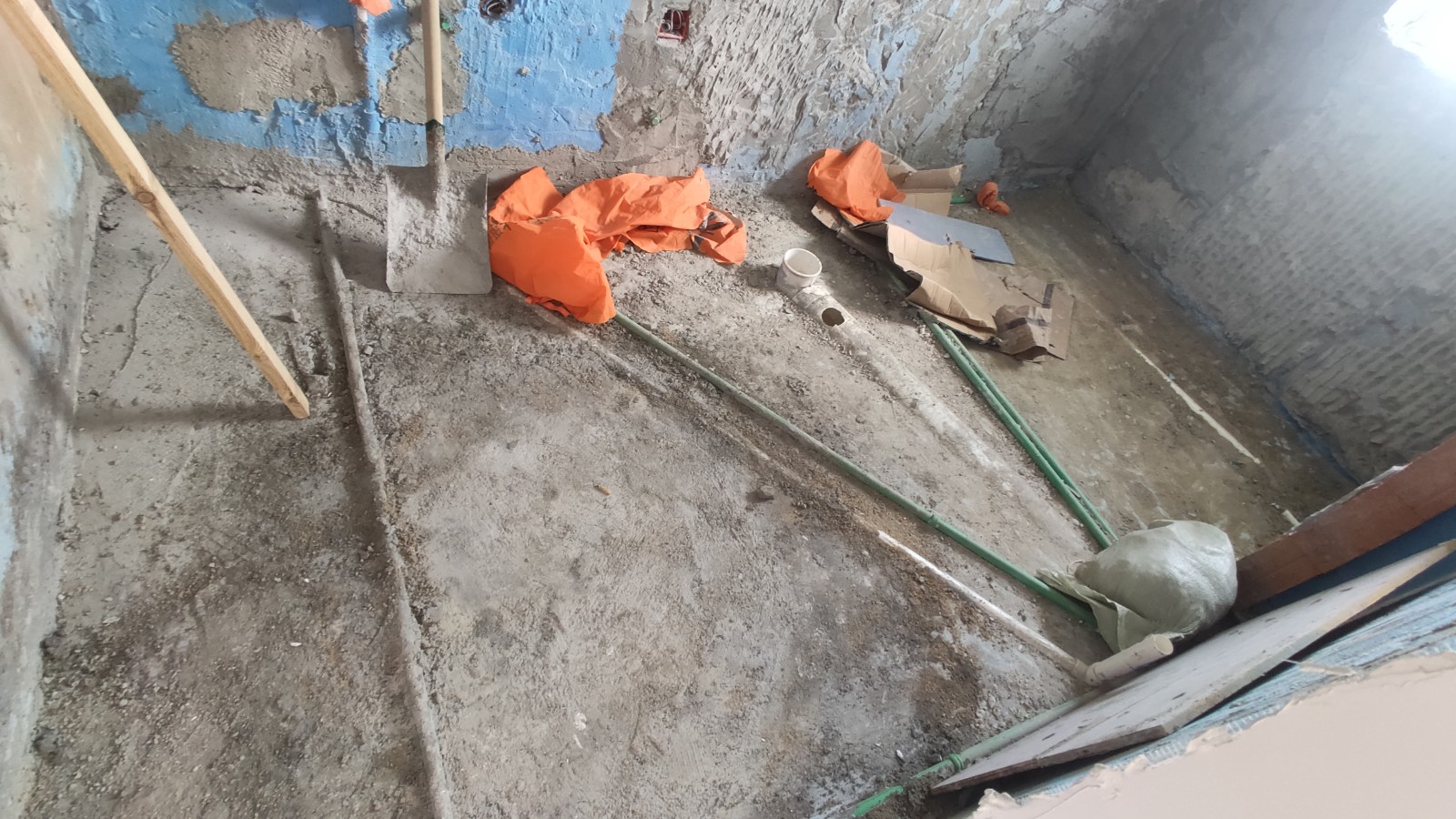

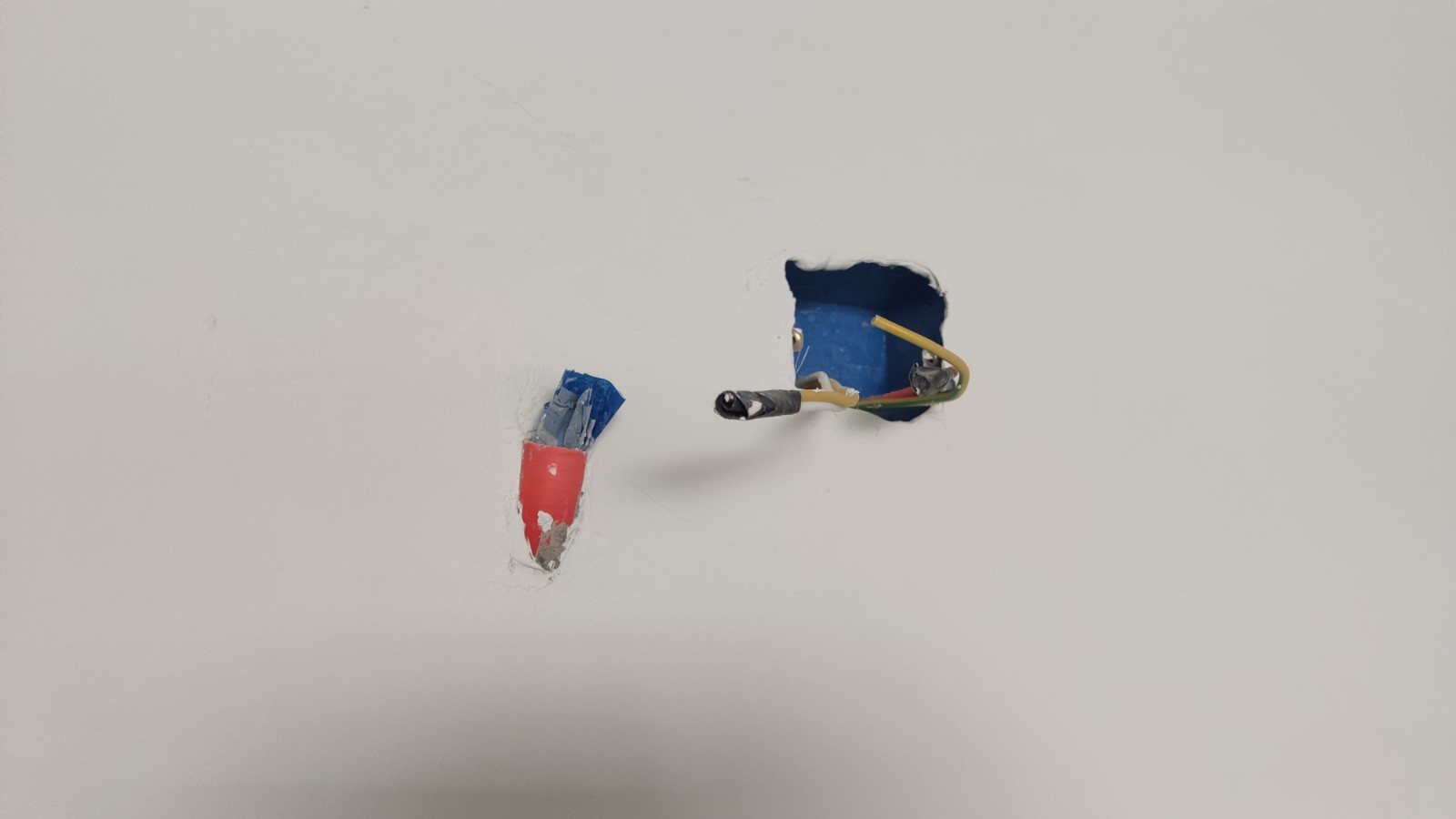

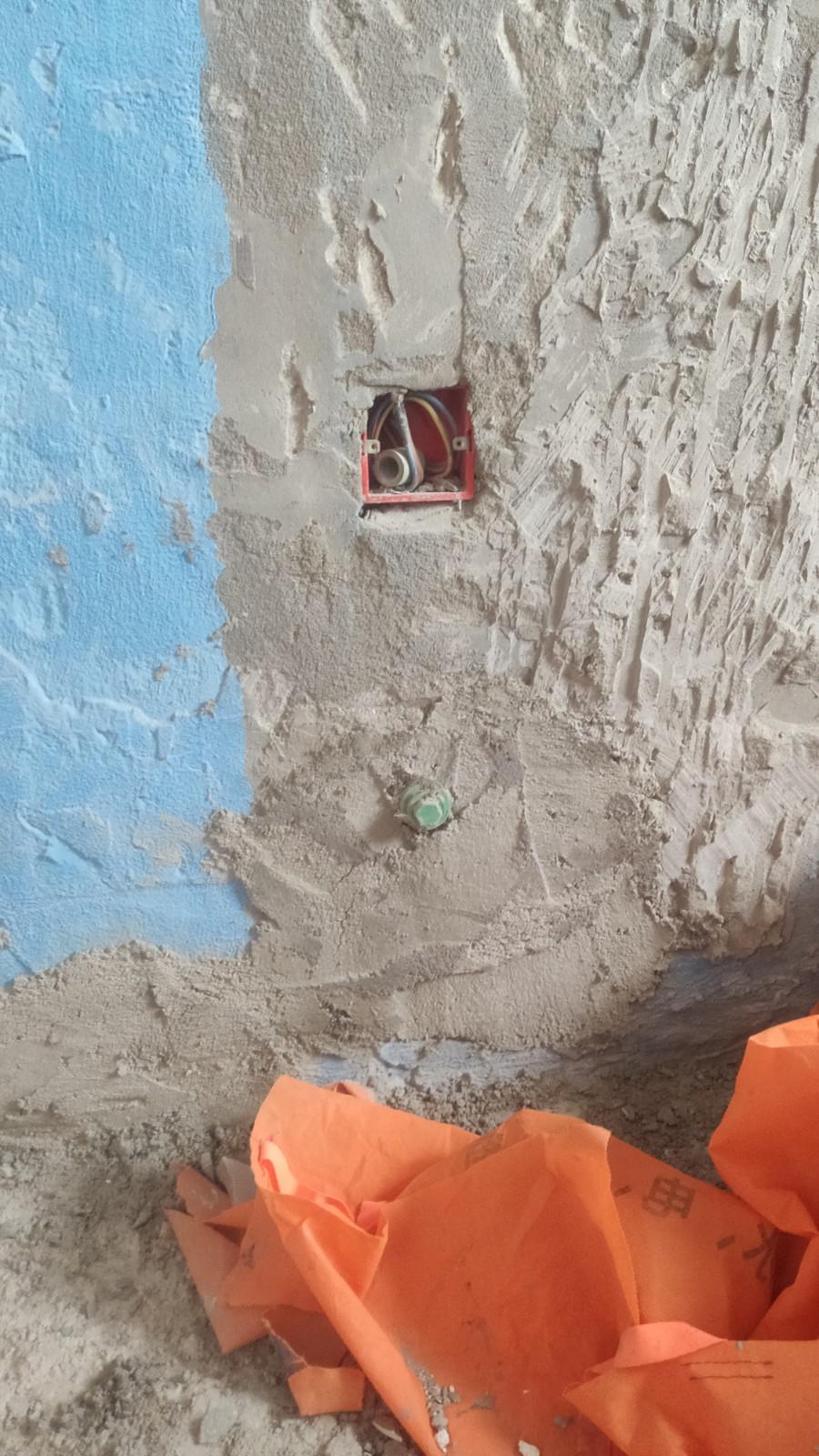

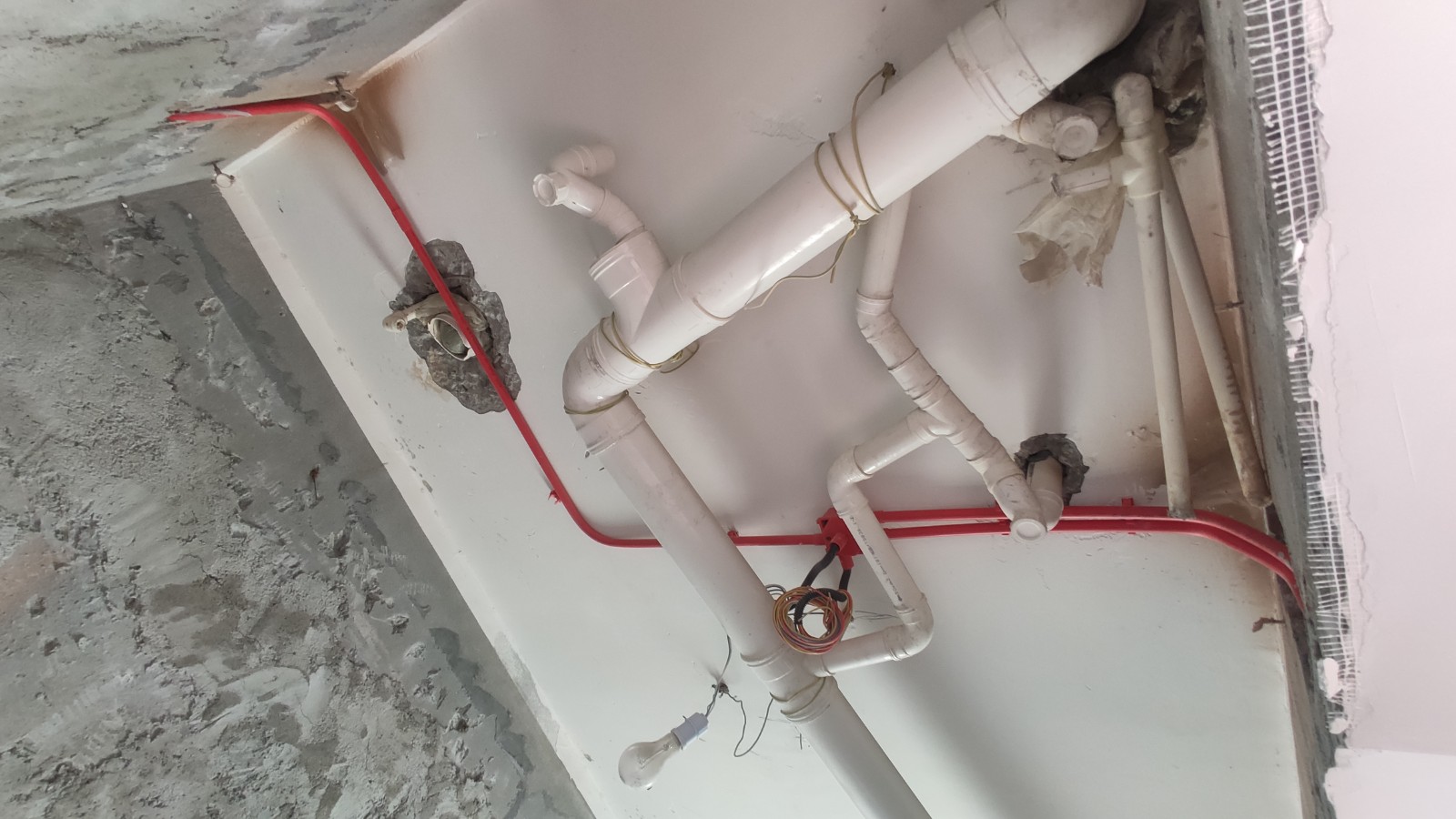

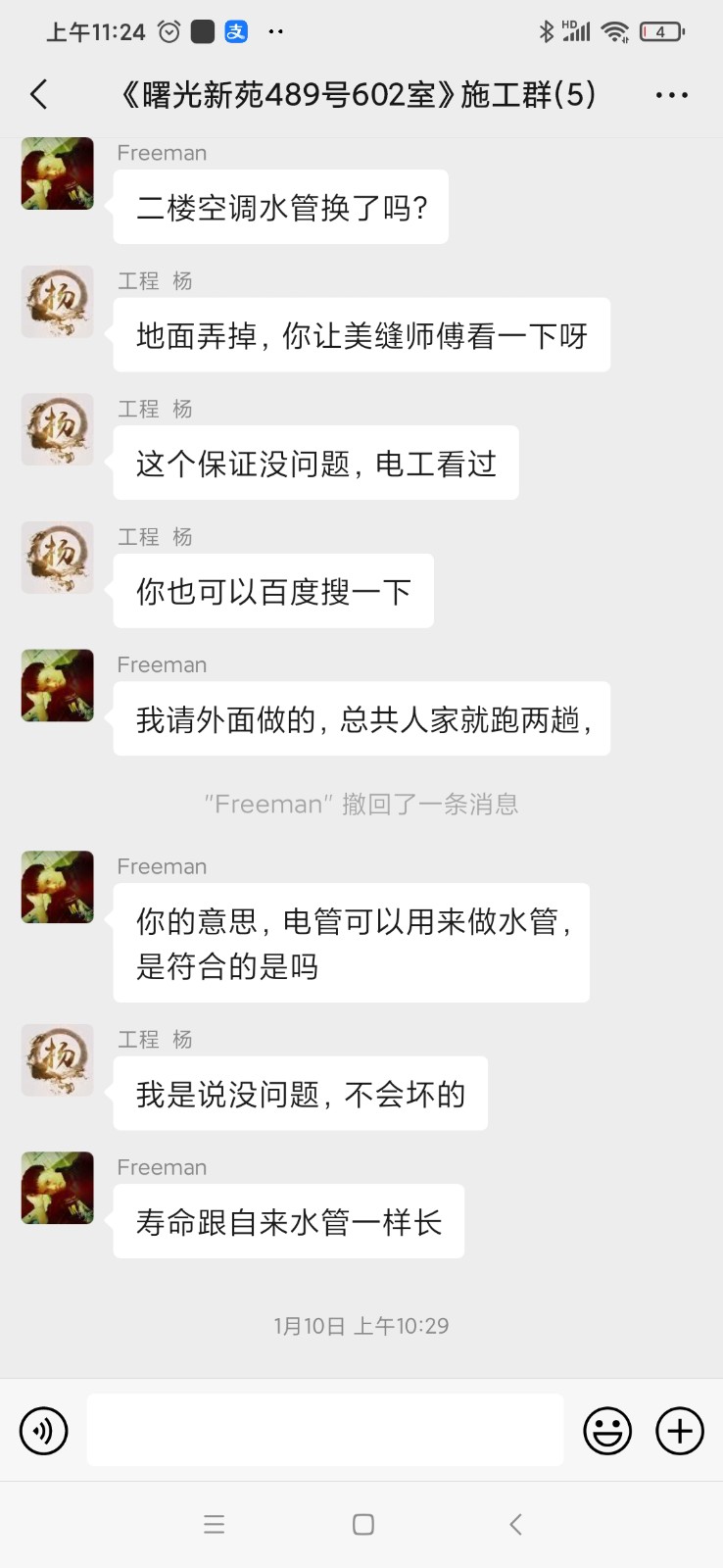

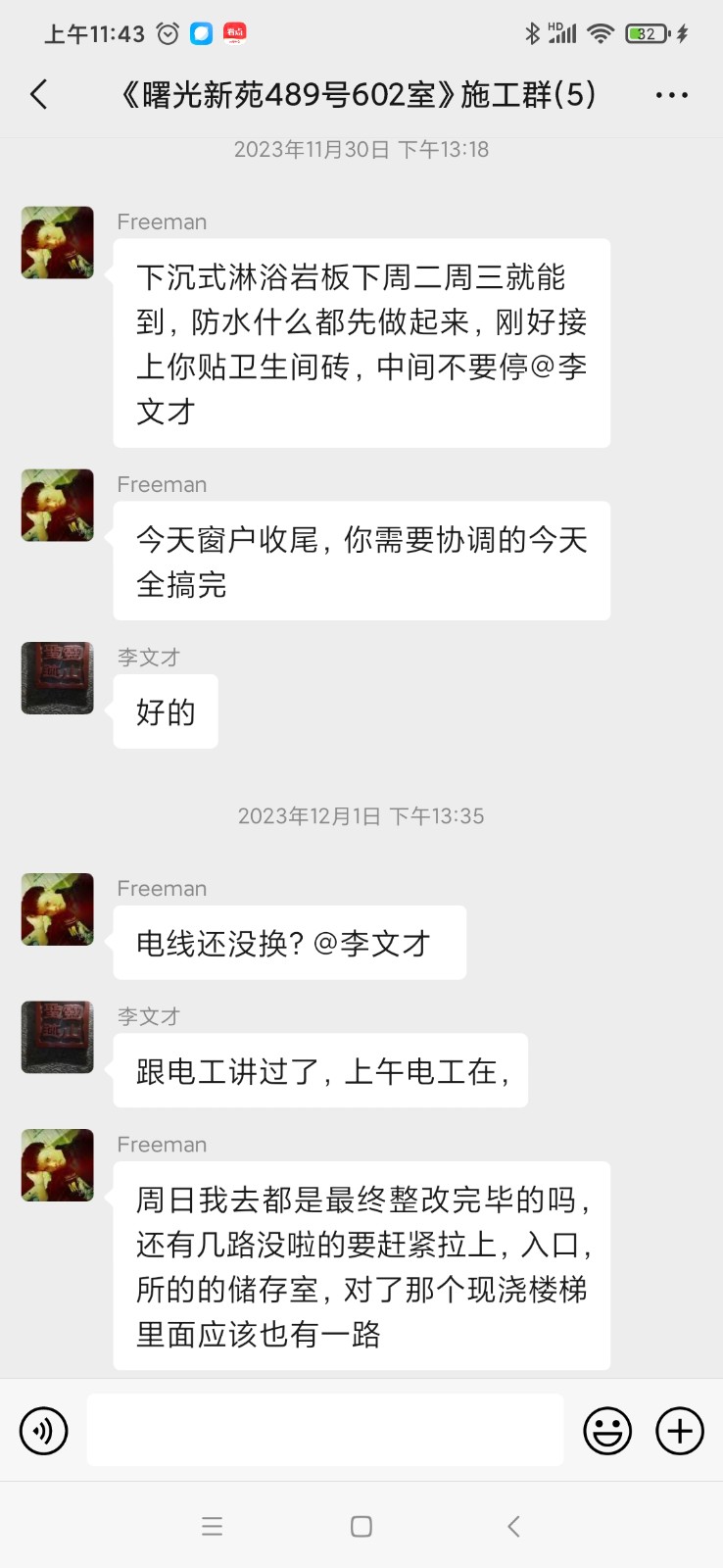

水電問題:衛生間浴霸應用2.5平方或4平方,卻只用了1.5平方,有的照明沒做開關,強電與弱電沒有錫箔紙做防干擾處理,也不讓驗收,還有些看不到的問題,裝修公司也不拍水電照片.有問題也不整改了,水電從去年十一月份一直到現在都沒改好。

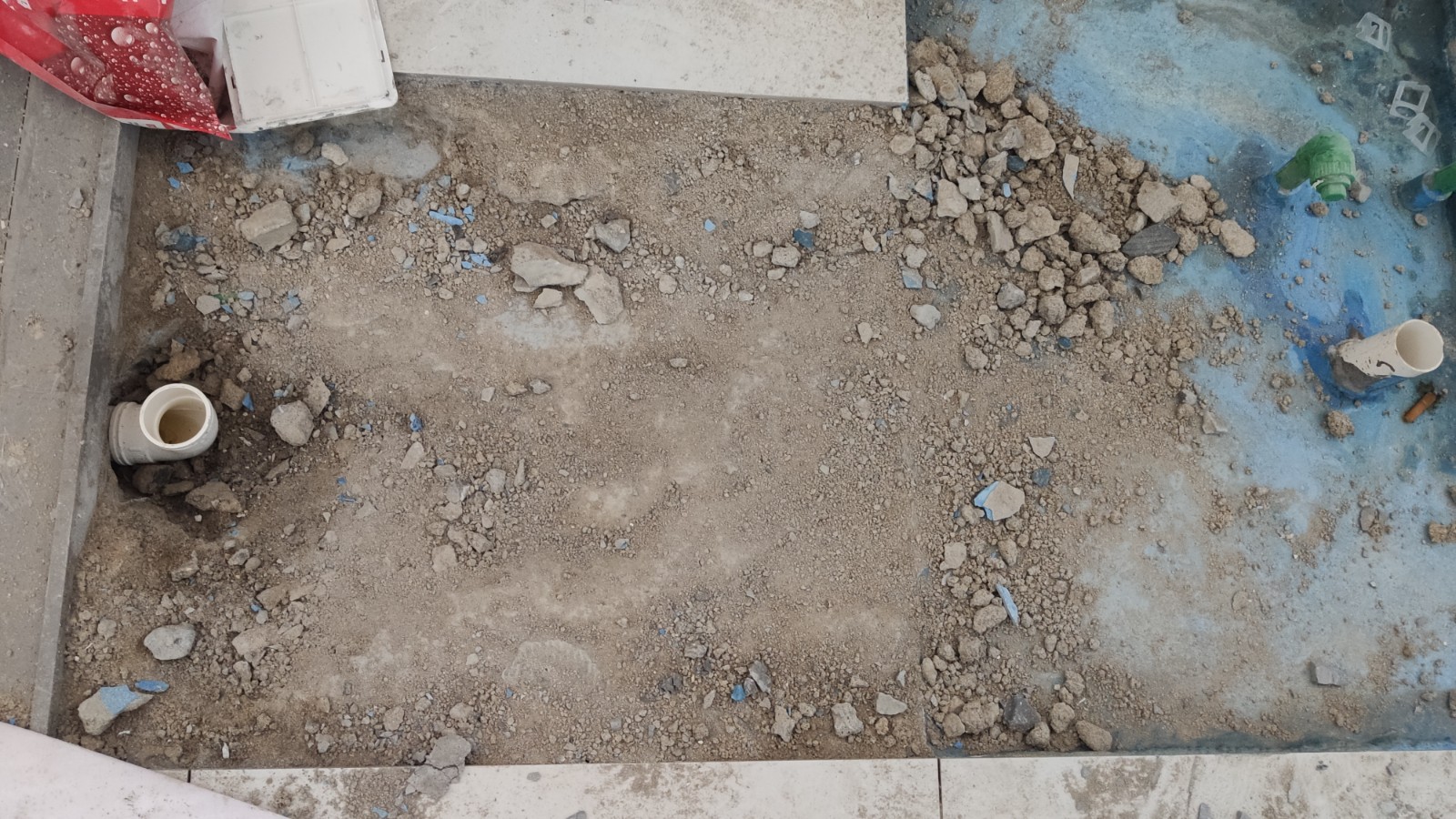

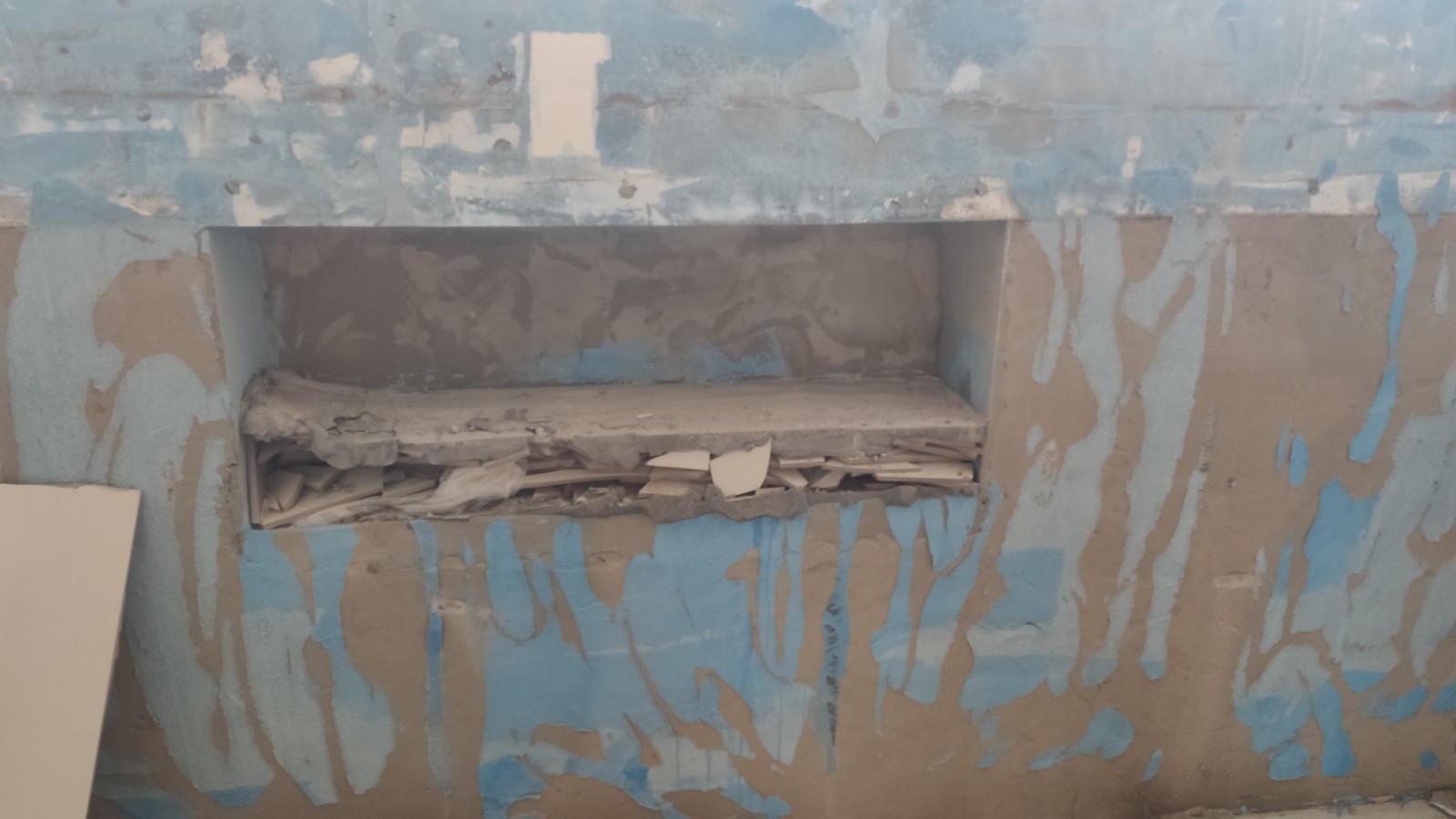

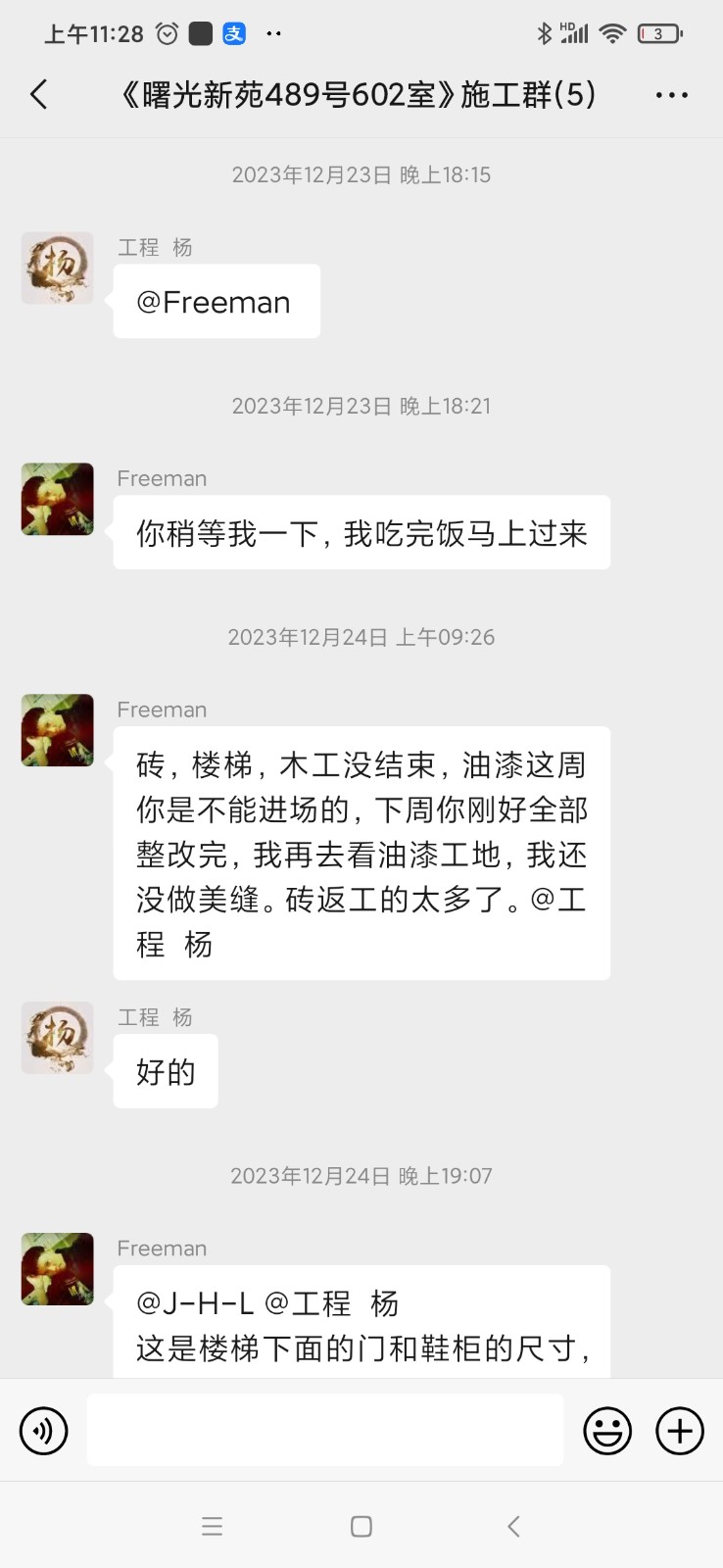

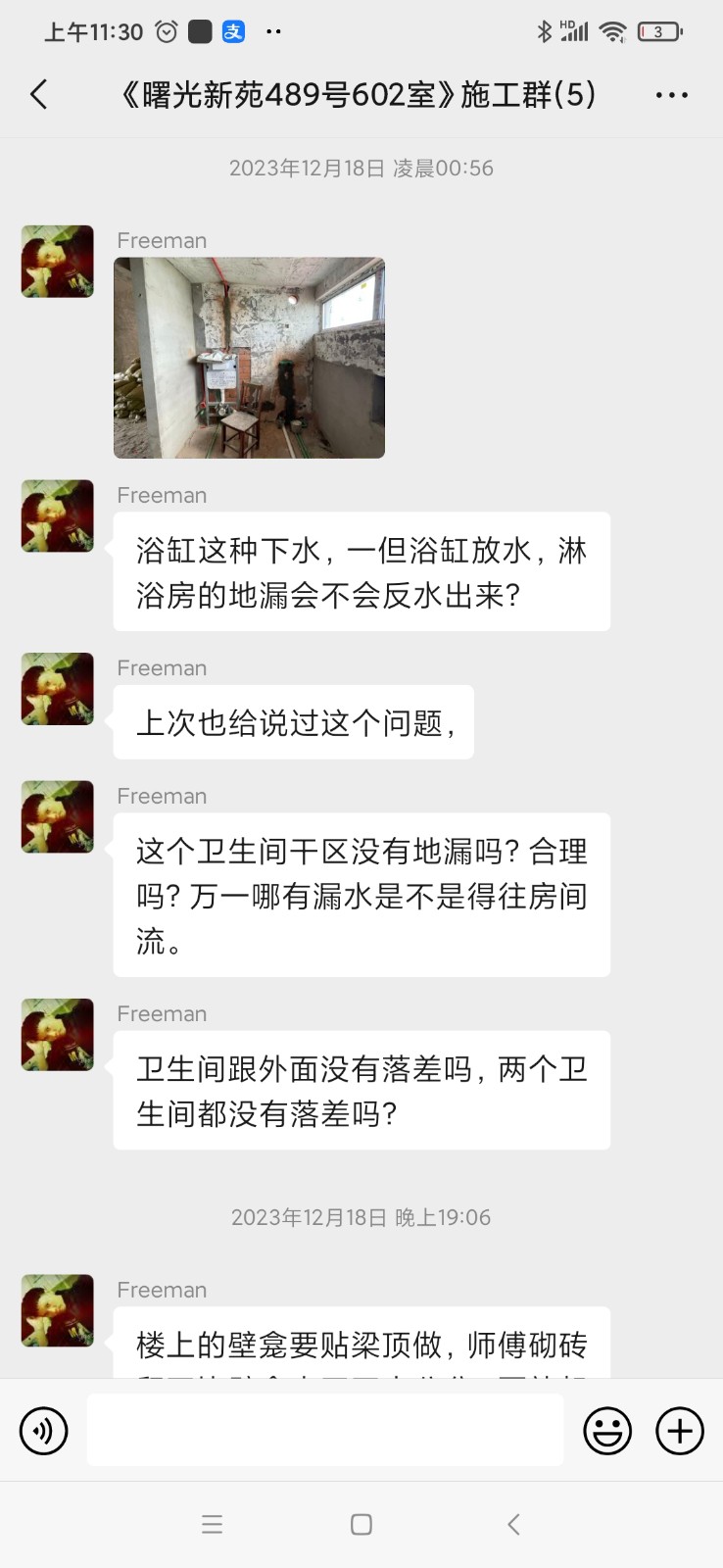

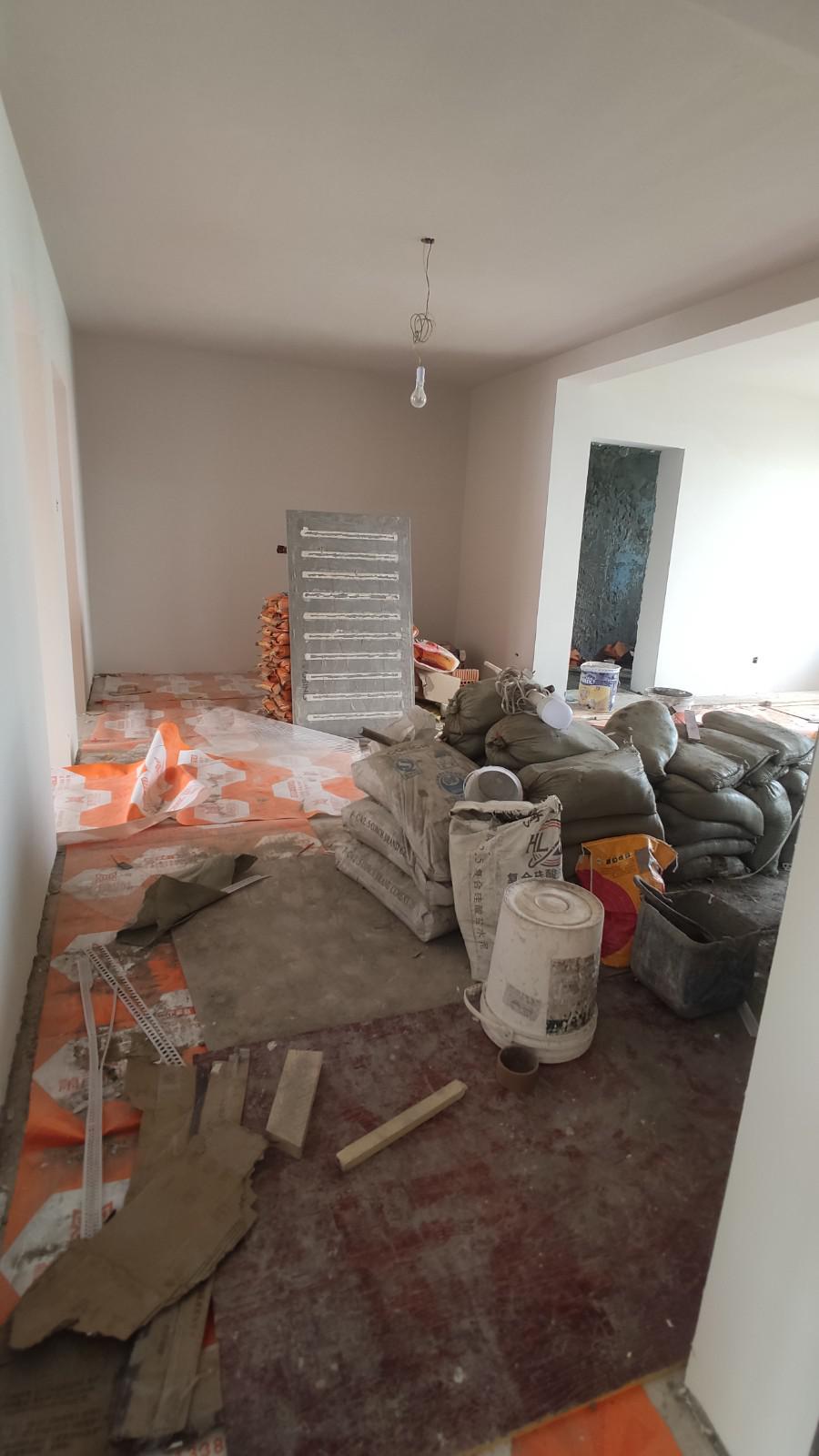

鋪磚問題:不看磚排版貼,現場核對過排版圖,說沒問題,可貼出來不按排版來,有海棠角也不按圖紙來,切磚亂砌,離墻縫隙很大,踢腳線蓋不住,用膩?zhàn)佑布雍裱a(bǔ)出來,厚度很多超過兩公分厚,這種會導至后期開裂,房子空間減少,貼磚最高點沒找好,導致衛生間水平比廳高,地漏成了衛生間的最高點,水往客廳流。

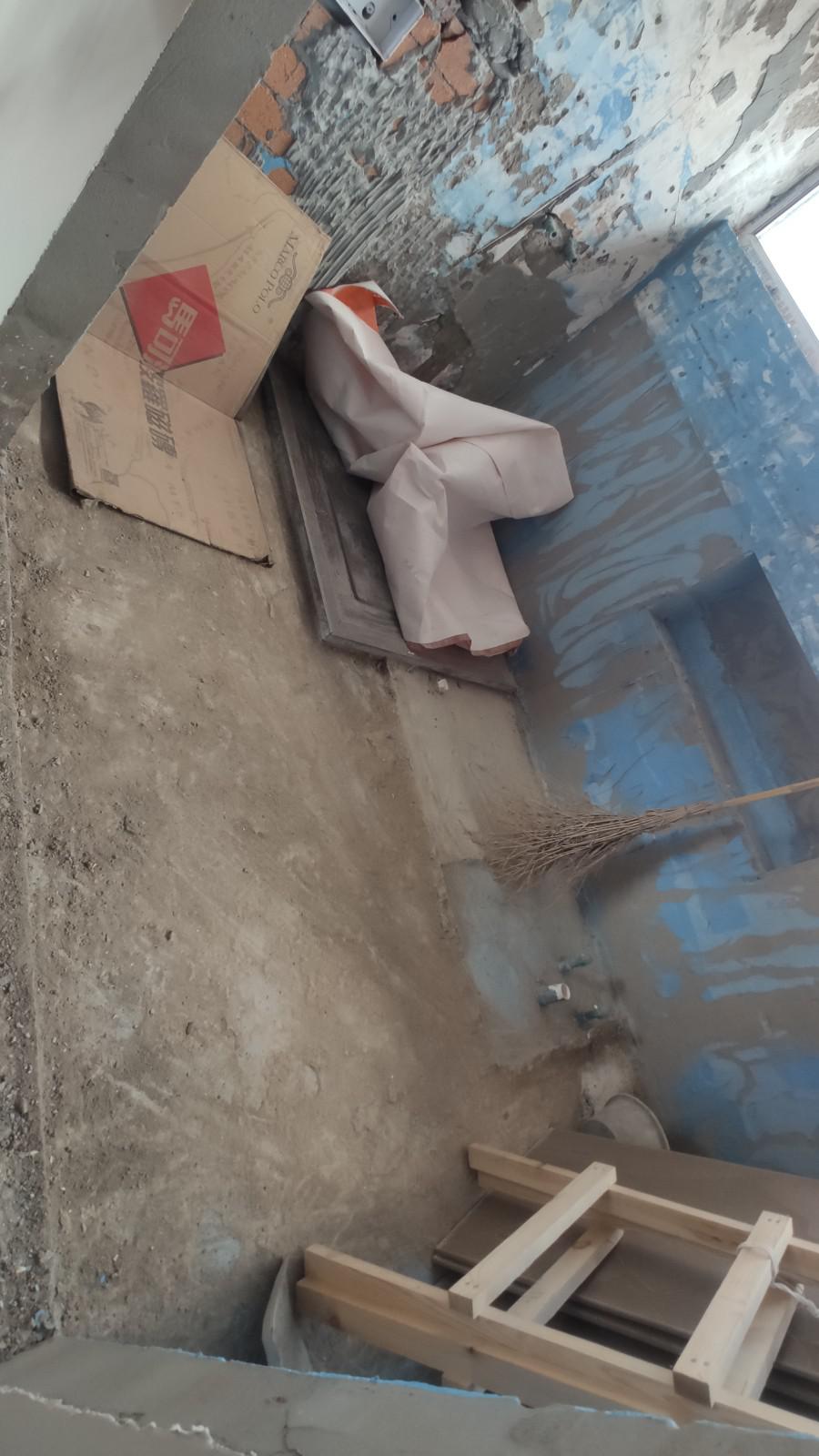

找平問題:樓上水泥找平不合格,鋪木地板來復尺高低多處沒達標鋪木地板標準。

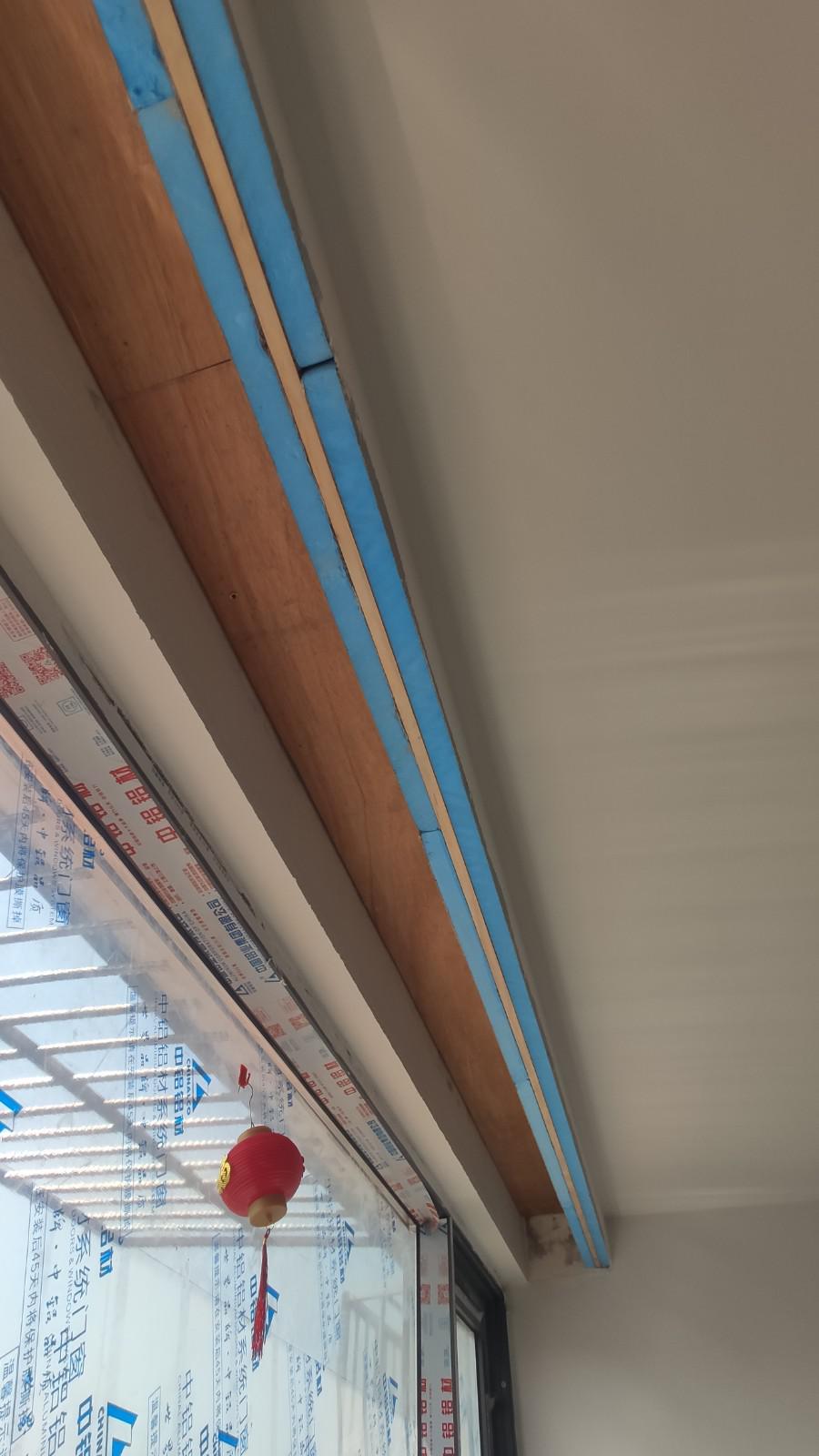

二樓的隔熱吊頂也沒按施工標準做,隔熱板廠家要求要打結構膠安裝視頻,也不打膠,說忘了,忘了后讓他整改,也不整改就直接批膩?zhàn)樱f后面切開再改,這種施工方式容易產生開裂。

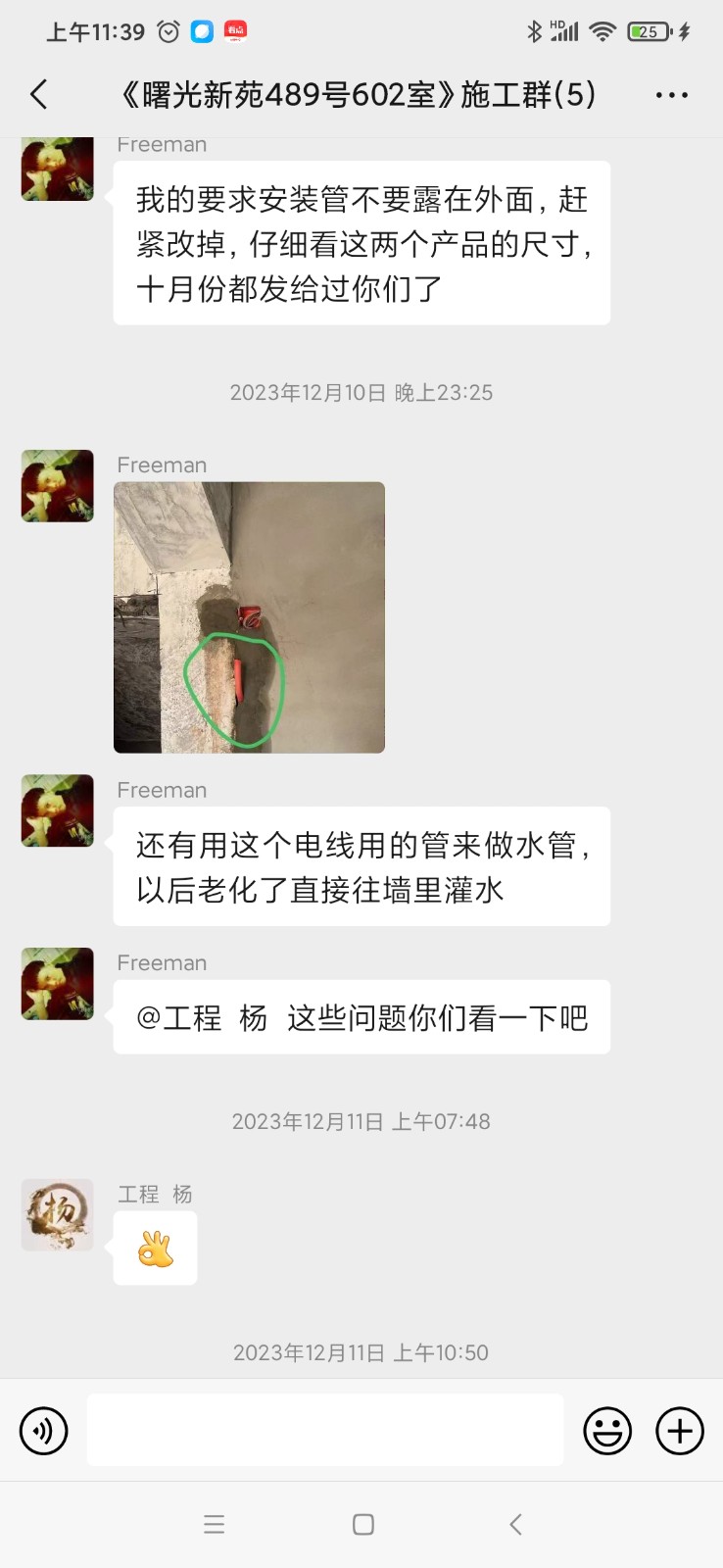

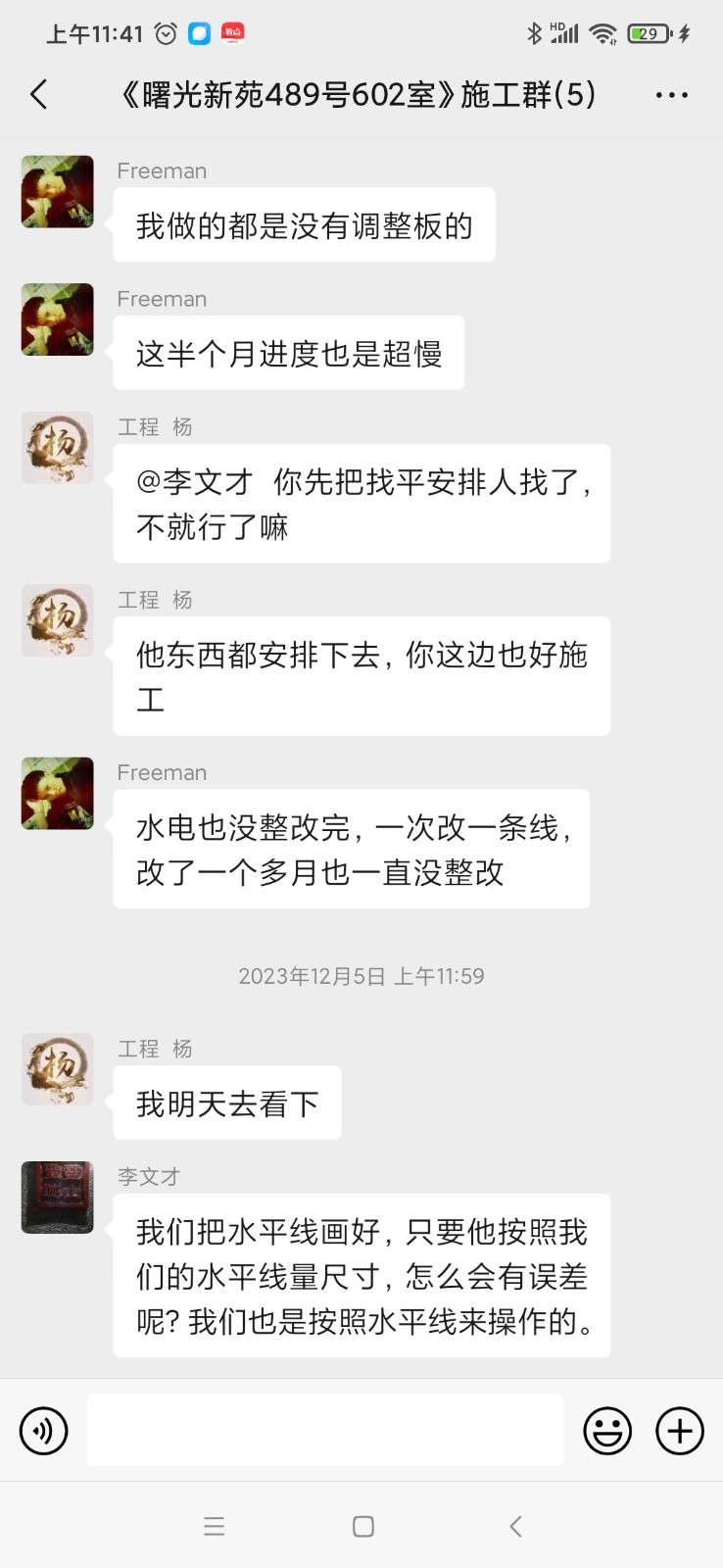

進度問題:按原計劃的時間列表一次次的延誤,每次有問題都答應業主的而不去改,找和種理由一直拖著或者來干一點點,(水電有五個問題,他這一兩周改一個,下一兩周改一兩個)
