一、違約情況:

我于2022年10月份經人介紹與上海格美景裝飾工程有限公司簽訂了裝飾施工合同(法人余小龍),與裝修公司簽訂的是全包合同(包工+包料),裝修房屋地址位于上海市嘉定區新建一路1800弄(莫里斯花源)139號。合同要求完工時間是2023年4月30日,但從5月至今工程完全停工,房間地板、樓梯地板、柜門、房間門、浴霸、倒臺等都沒有安裝,材料也沒有送過來,已經較合同約定的交付時間逾期80多天。我已多次催促裝修公司,但裝修公司老板余小龍要么是失聯,要么是找各種借口拖延時間。本來我們計劃5月份搬進去,目前搞得所有搬過來的東西只能都堆在一樓,全家老小5口現在只能在附近租房子住,裝修公司的違約和無賴行為給我和家人造成了巨大的損失!
二、付款情況:

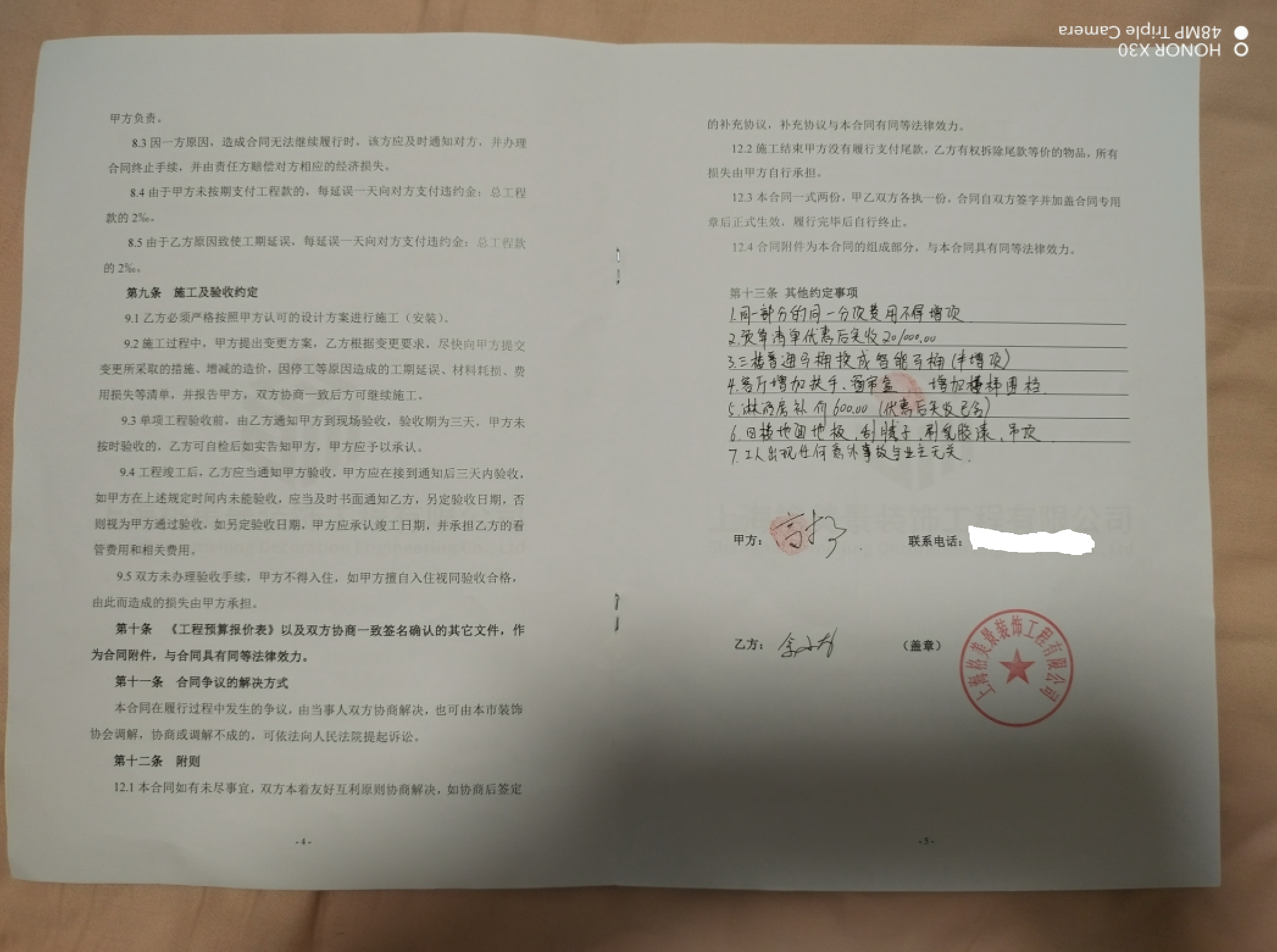

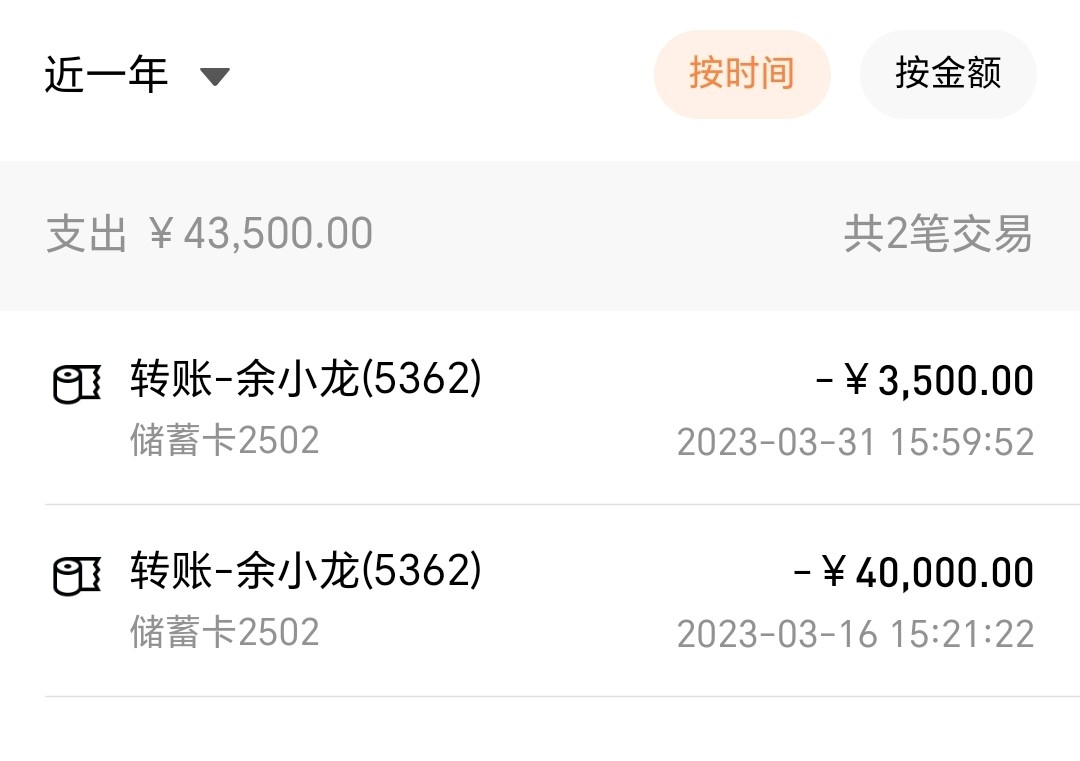

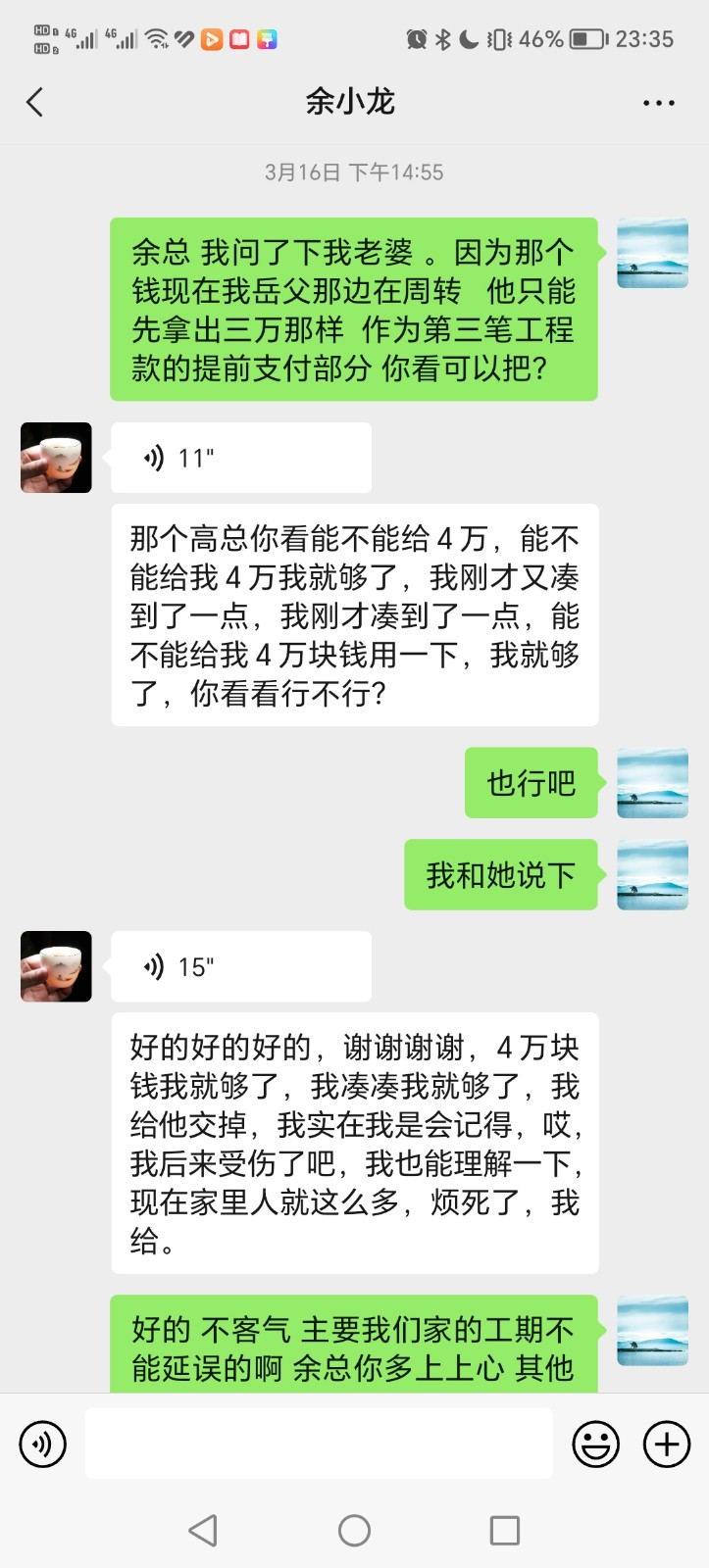

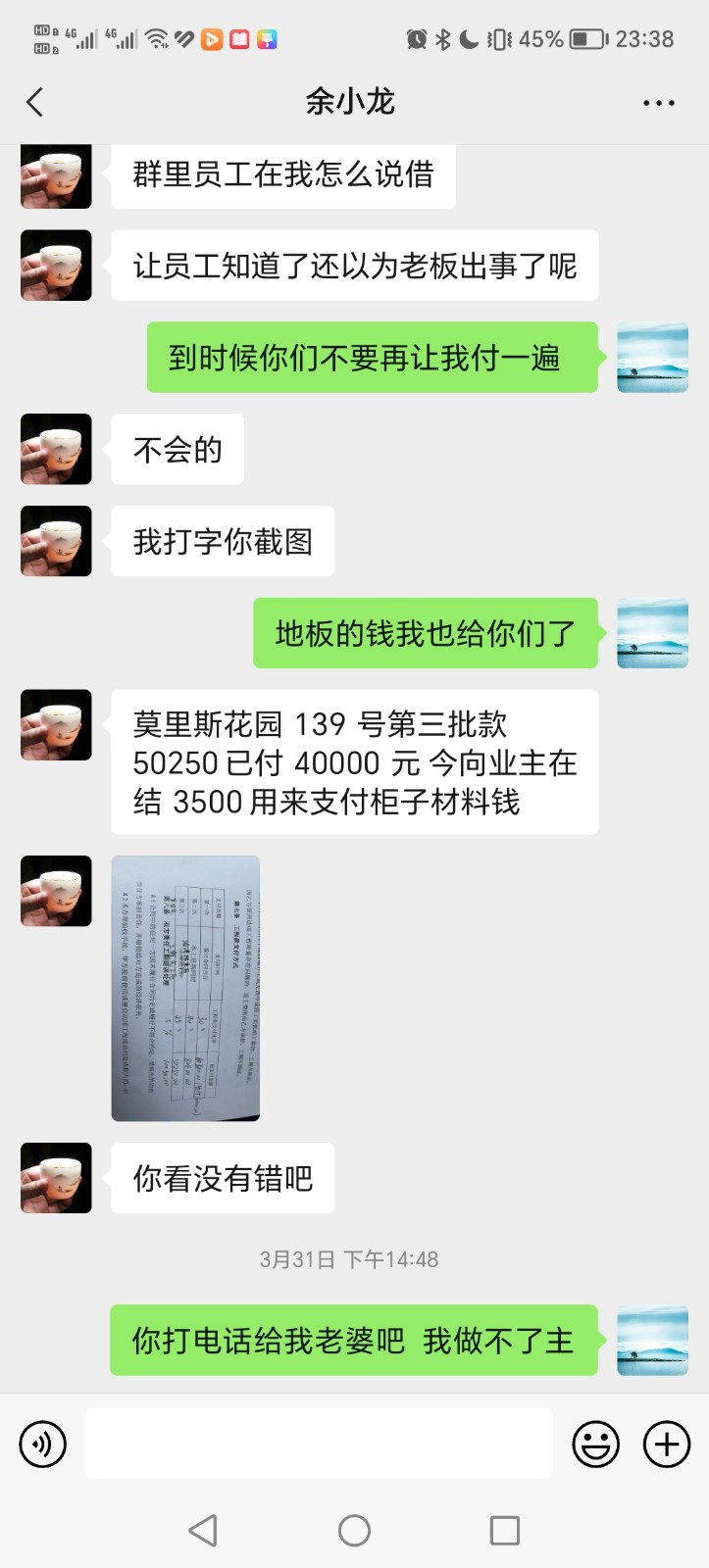

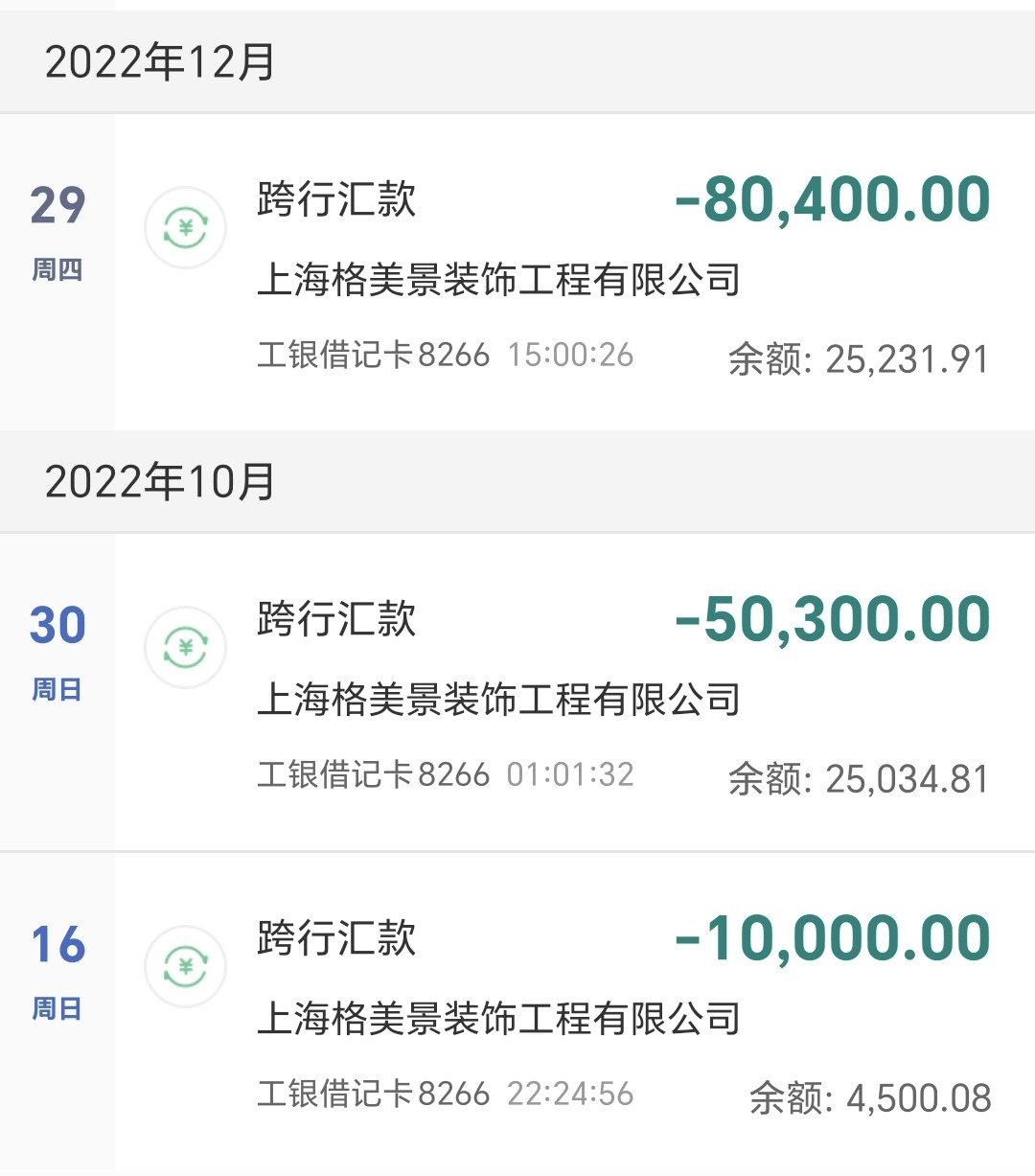

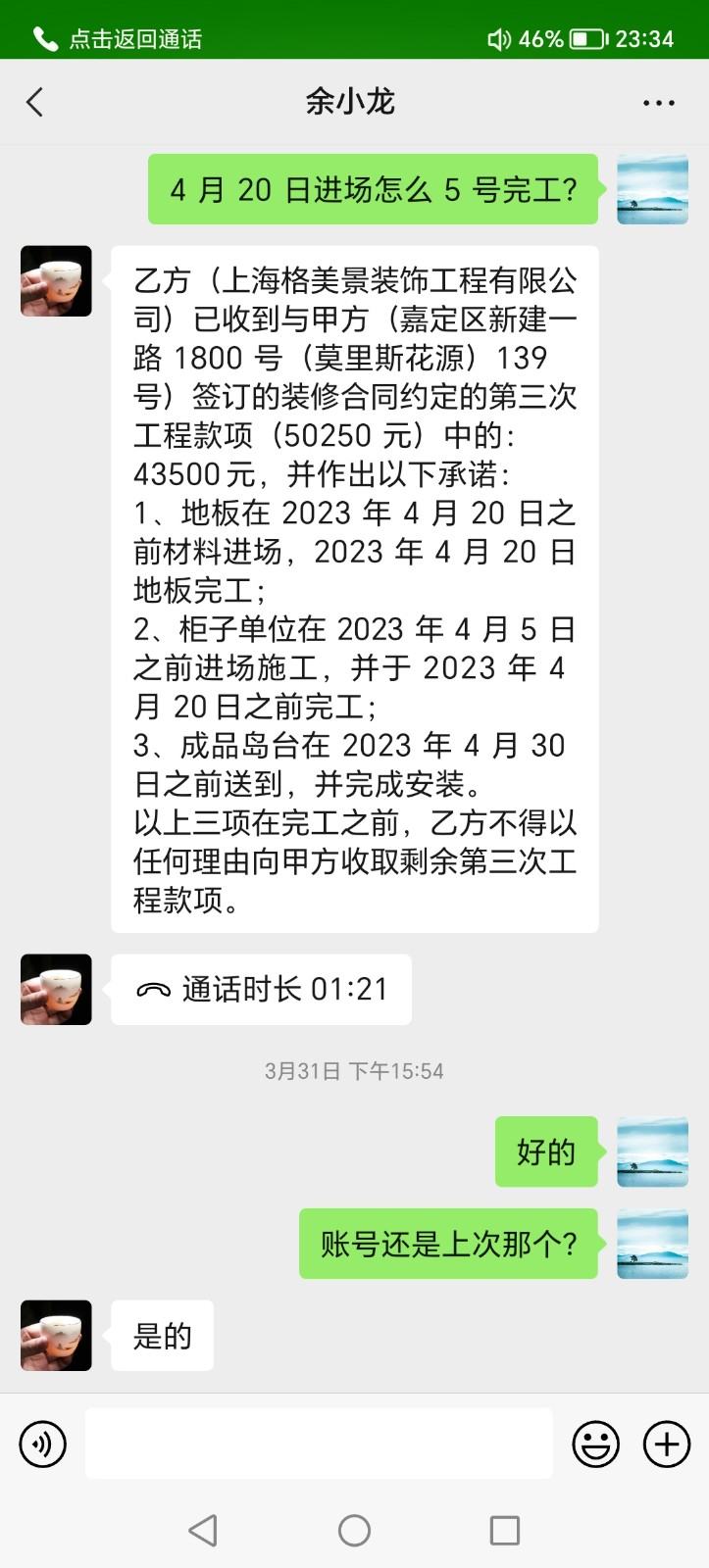

裝修合同總金額20.1萬,按四筆支付,第1筆-合同簽訂當日支付30%(60300元),第2筆-木工進場同時支付40%(80400元),第3筆-油漆結束后支付25%(50250元),第4筆-工程完工后支付5%(10050元)。其中:第1、2筆已經全部支付,打入裝修公司對公賬戶,第3筆總額50250元已經支付了43500元,支付第3筆款項時實際并沒有達到工程節點,但裝修公司老板余小龍借口急需周轉資金,請求我們借給他,并打入他個人賬戶,我說不能當借款,只能算第3筆裝修款項的提前支付,于是提前支付了43500元給余小龍(分40000元+3500元兩次),并打入他個人賬戶,要求他在微信留言“第3筆總額50250元中的43500元已經收到”,并且在微信承諾“柜子、倒臺、地板沒有完工之前不得再以任何理由收取剩余第3筆工程款項”。目前第三筆剩余6750元未支付(余小龍之前微信溝通樓梯扶手5280元作為減項不愿意做,我們同意了,所以實際第3筆只剩下1470元未支付),另外第4筆由于至今工程未完工所以尚未支付。
三、訴求:
1、由于裝修工程嚴重逾期,我要求解除與上海格美景裝飾工程有限公司簽訂的裝修合同;
2、由裝修公司退還合同中尚未完工的材料及人工費用、代為購買的5000元倒臺費用;
3、由裝修公司承擔裝修合同約定的逾期補償(每延誤1天按裝修合同款的萬分之2計算賠償金)。
