先簡單交代一下背景,2018年7月初開始著手把家里的二手房重裝,打算打成毛坯后裝修成民宿出租。為圖方,便找了土撥鼠網站推薦裝修公司,然后電話推薦了四家公司來量房,很高效,2天之內四家公司蜂擁而至,完成了前期測量。接下來就是定方案,陸續給出的方案都跟自己的想法相差甚遠,我承認自己要求比較高,對出來的效果很苛求,最后綜合對比下來,選擇了接洽“十分殷勤”的雨果空間設計做半包,選擇的理由很簡單,一是報價核查了還算透明,二是能稍微理解我的一些個人想法,三也是最為重要的前期配合度“很高”,改方案跟進很及時,留下了“很好”的印象(當然這些后面會發現都是假的,也應證了之前聽過的那句話,裝修公司里的設計師都是銷售員)
***上半場***
【前期拆舊】- 噩夢初始
開工前有個小插曲,8.05周日晚上簽的合同,設計師以8.07周二有公司團建為由,只能8.08周三開工,實際拖到了周四早上才開始拆舊,這個時候配合度低的苗頭已經出來了,但是很遺憾我并沒有發現端倪。
【第一次水電驗收】- 監控不力+工程質量差

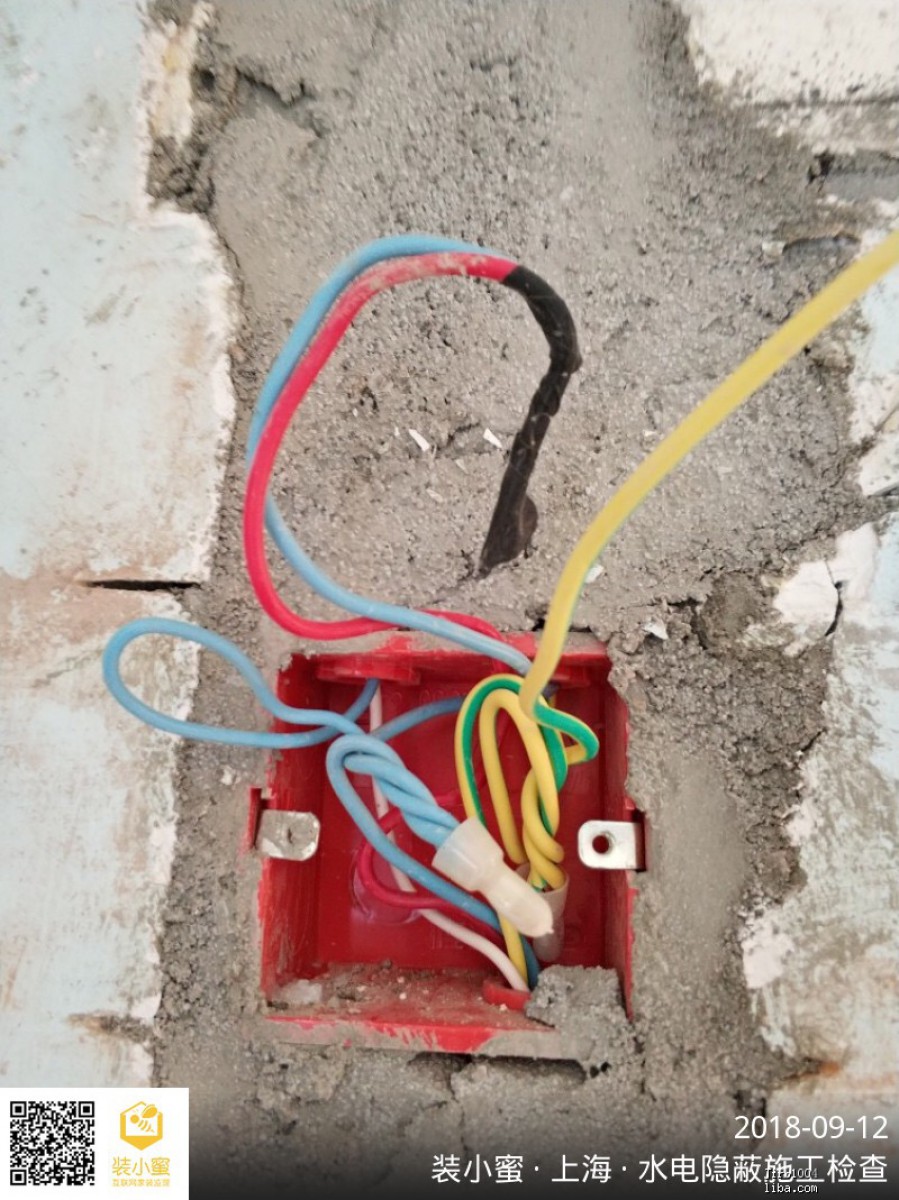

八月中旬因為我個人出差緣故,耽擱了一周的時間,沒辦法跟進這個項目,所以導致有所拖延,也跟設計師做了溝通,接受兩個月60天的工期之后允許有適當延期。9.06水電驗收,自己不懂行,過去看了兩次沒看出個所以然來,但是莫名覺得工程很粗糙,于是乎找了個第三方監理平臺ZX蜜(確實不錯),就是后期跟進我工程的Xiao 蜜監理吳師傅。首次驗收的具體工程問題見下圖
自從我請了這個第三方監理入場監工之后,無論是包工頭還是設計師,服務態度來了一個180度大轉變,仿佛他們公司的如意算盤落空了,各項指標都被抓得很緊,導致有點狗急跳墻,這個可以從我和監理要求他們返工的溝通細節里看到。
原來直線對接的設計師也不直接對接了,有什么事都讓我發群里跟包工頭直接說,這里可以看出設計師其實對包工頭沒什么把控力,現場質量也做不到一直跟蹤,到了整改階段就是顧客和工長直接對話了,因為他們還要忙著去跟別的客戶簽合同呢(苦笑)。這時候出現了第一次的兩個增項,粉墻及以及陽臺不規則墻體的填平,最后以7000元談妥。坦率地說,這些項目都是監理建議我要求做的,而且無論從美觀或是安全性角度,都是顯然有必要的。但是作為一個裝修小白,怎么能夠在施工之前定方案時就想到并清楚的了解這些呢?裝修公司為了壓低價格脫穎而出,這些增項一定是能不提就不提的。簽合同的階段當然也不會更你說很多這些細節的。
【裝修公司暫接受水電返工 同時尼木進場砌新墻】

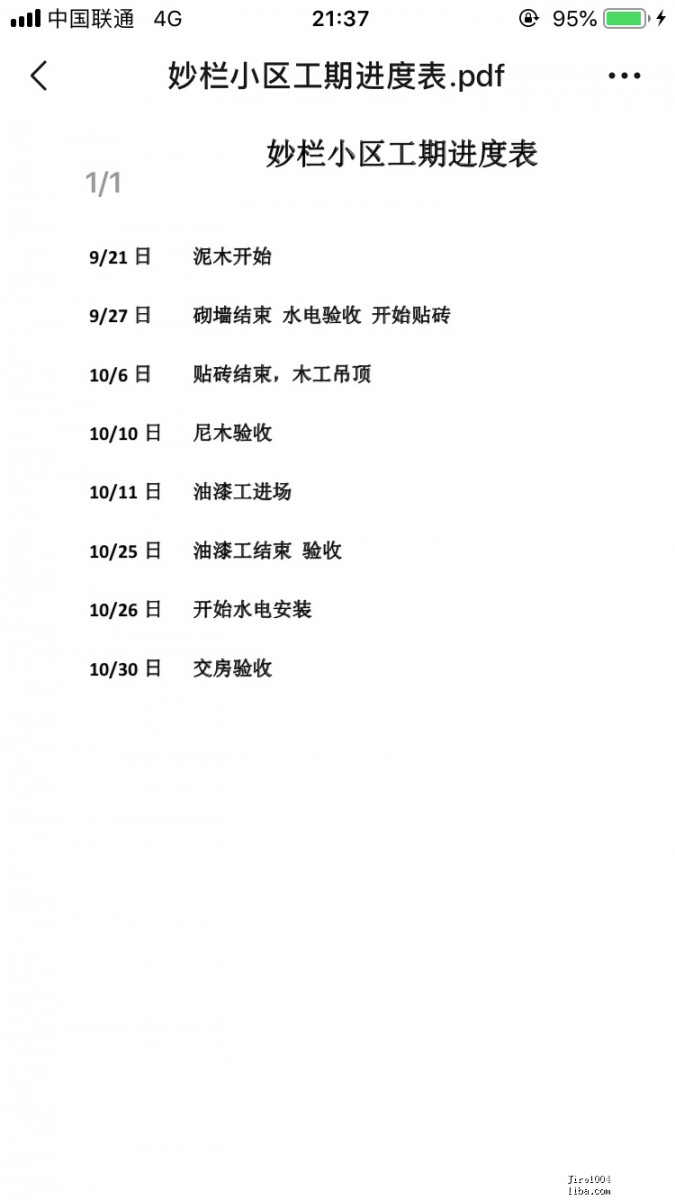

由于監理的入場指導,有了新的增項需要做,同時水電需要返工,工期務必拖延,再加上9.20此時我對設計師的進度把控和工程質量把控很不滿意,于是要求設計師起草了一份新的進度表,制定出時間節點,進而希望完工時間不會太拖延,結果一切只是徒勞。分享一些跟裝修工人的溝通細節,這個時候設計師完全不說話了,幾乎是我跟包工頭直接對話。這個包工頭有必要提一下,名義上是他們公司的現場監理,其實只是調派人的包工頭,哪里的工程質量出了問題負責協調,配合度低到離譜,只會搗糨糊。你讓他把每天現場干的活拍個照片吧,想遠程跟進下現場,這個事情是不會給你完成的。請參照下圖看看我“求”著看現場施工進度的溝通記錄。這個問題我原以為只有自己遇到了,結果論壇內好幾個用他家裝修的朋友都提到了相同的感受,看來真的不是我運氣不好,而是選擇這家公司內部的問題,別人家的情況我也會截圖po在文末一起曝光。關于尼木,當然了,我是到了后面才知道,如果有要砌新墻,那么水電的排布和驗收是要在砌墻之后進行的,你可以想象水電驗收的時候墻都沒砌好嗎?
【第二次水電驗收】- 整改部分面子工程

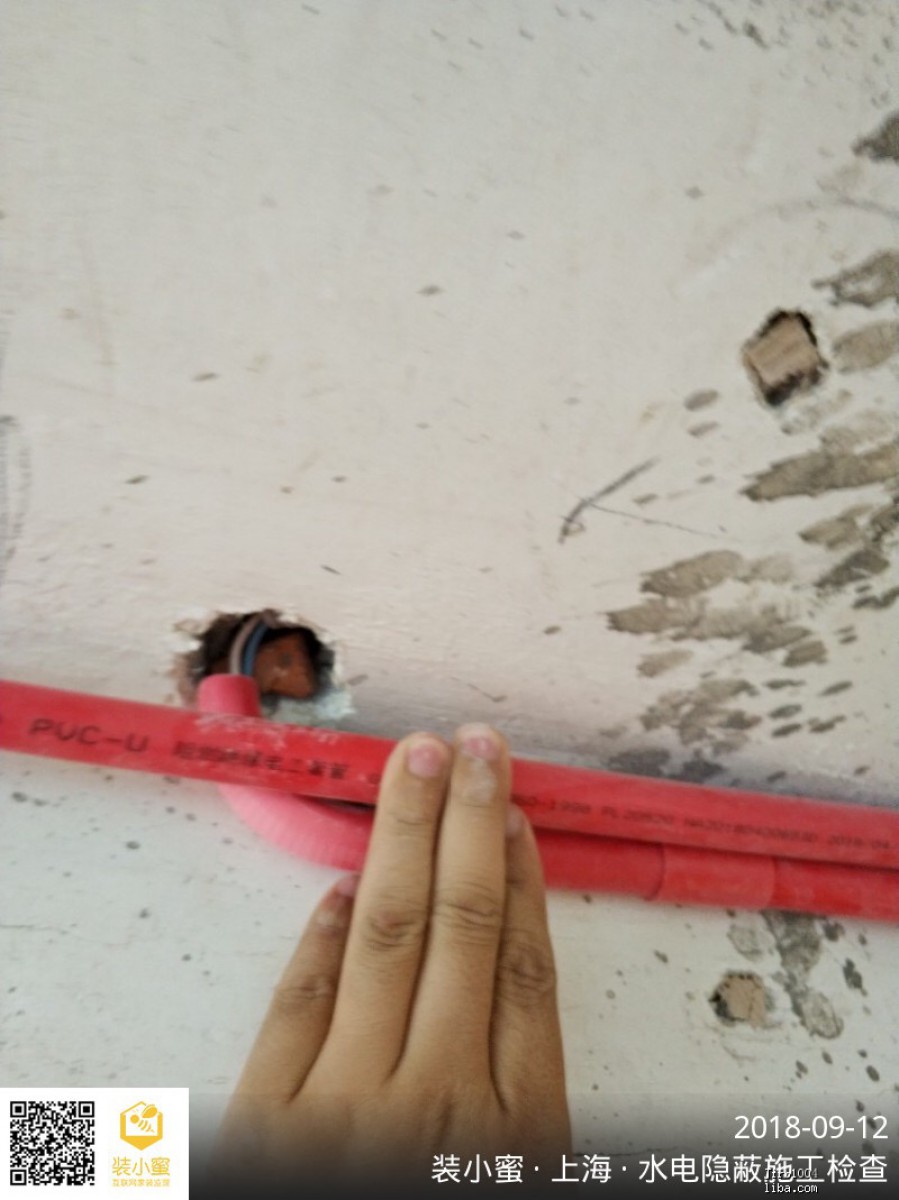

由于要砌新墻,再加上公司以國慶假期人員不好調配為理由,水電整改后的二次驗收直接拖到了10.06,但是令人難以忍受的是,竟然放著第一次出現的原則問題仍然不整改,而是小改了幾個外表很容易看到的線管問題,送上二次水電驗收現場圖。
【第三次水電驗收】- 以施工標準不一致為由 拒絕整改監理提出的原則問

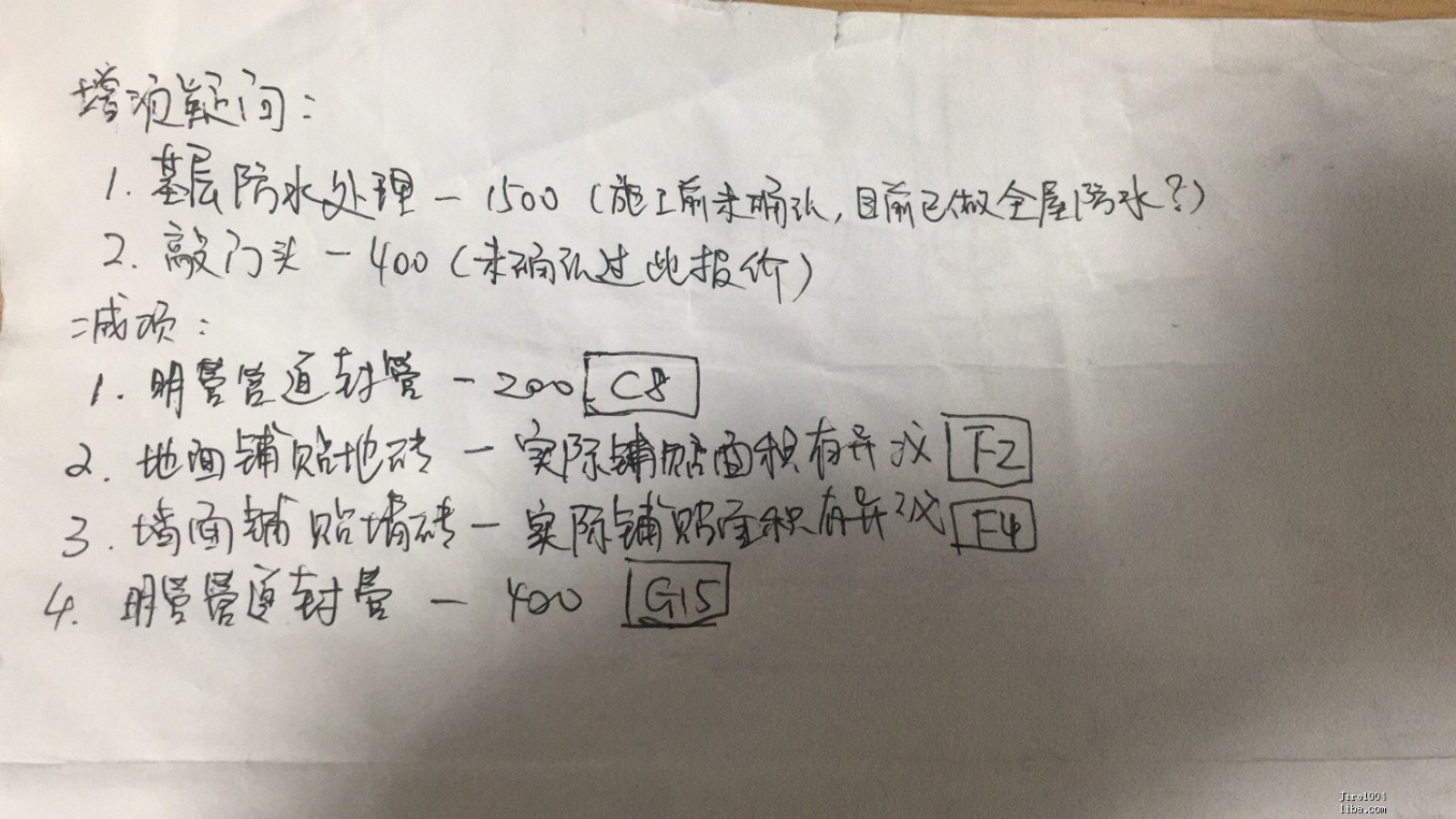

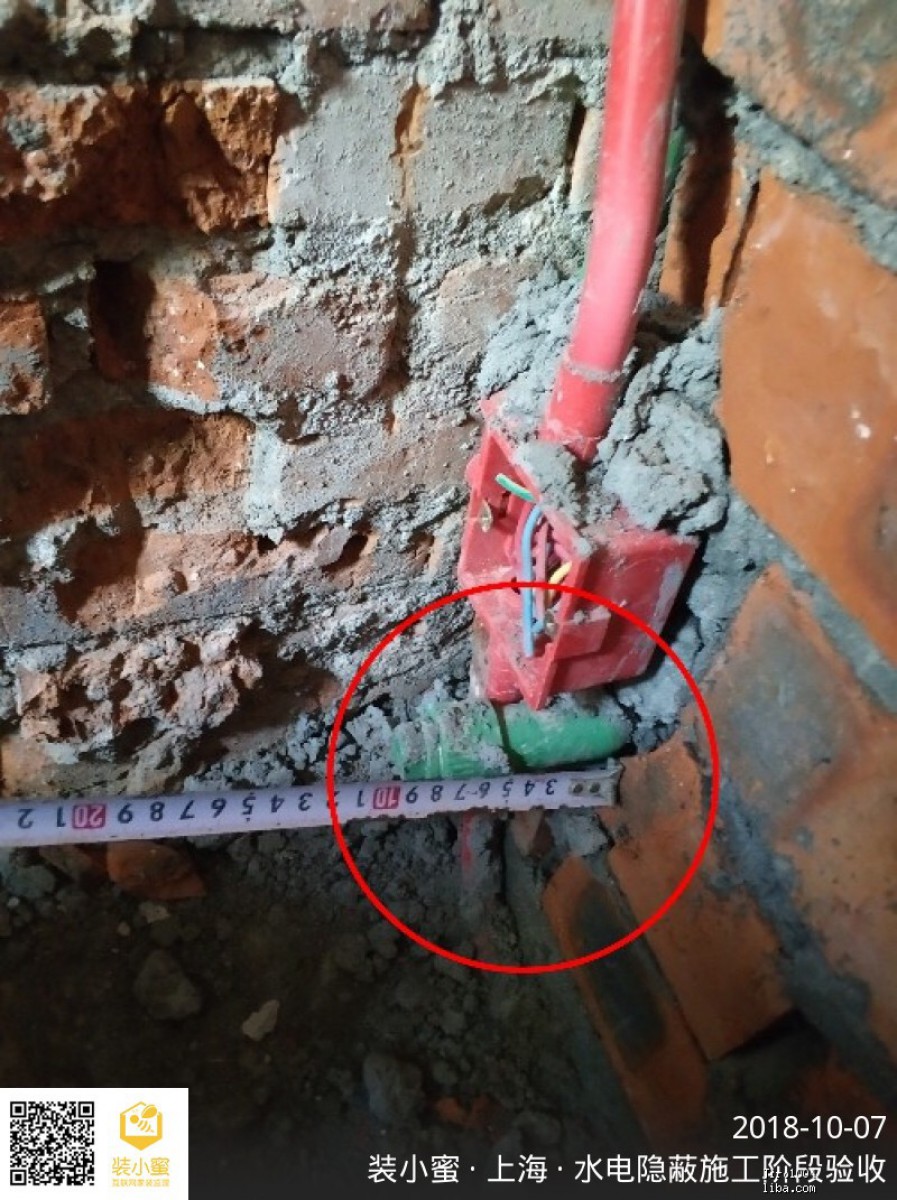

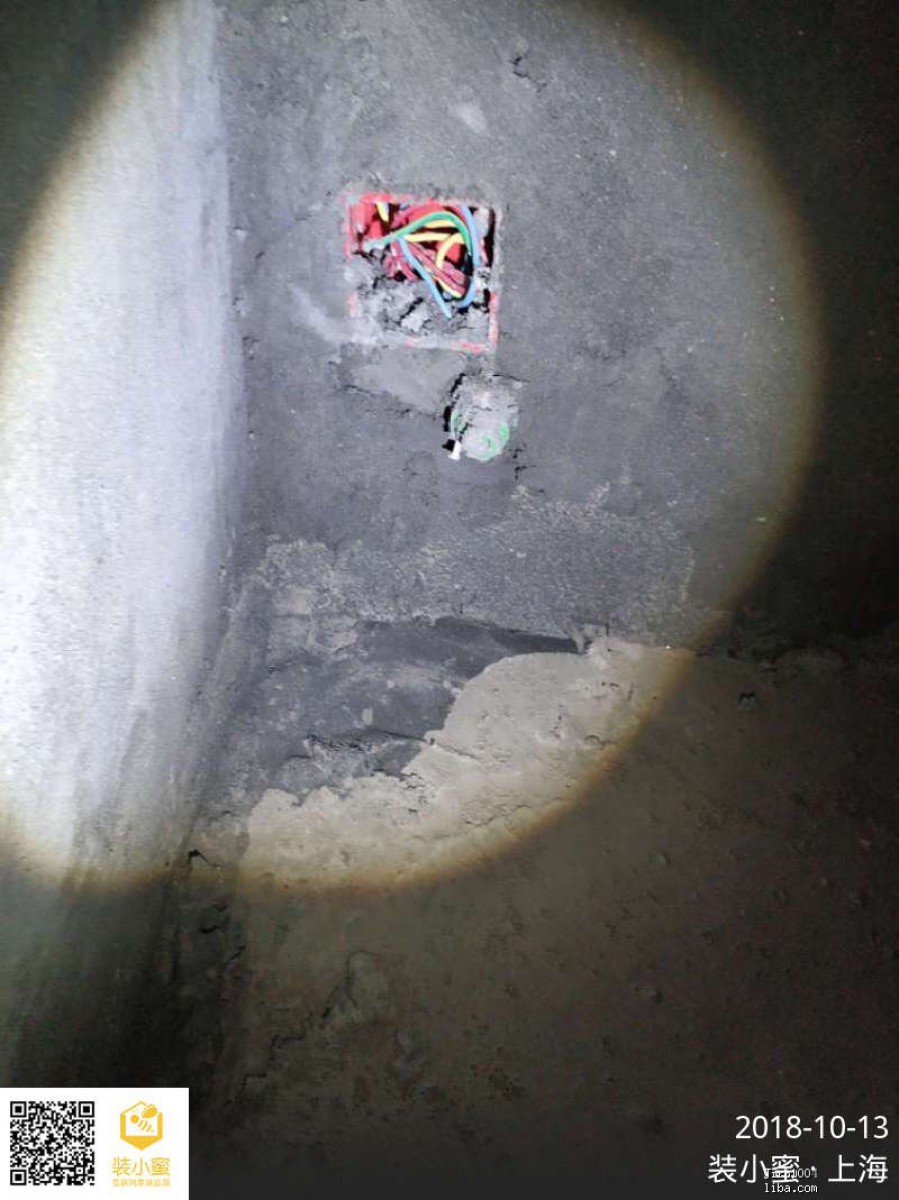

僅隔了一周,10月13號迎來了第三次水電驗收,說出來你可能不信,第三次驗收很遺憾,還是沒有通過。不過的原因也很簡單,作為小白的我都看的出來了,就是之前的問題根本沒整改。厲害的是,這次包工頭直接在現場跟我的監理說他們公司一直就是這么做的,如果覺得不合理,那就是雙方的工程標準不一致。這話說完后,我監理吳師傅氣得直接丟出了《上海市室內裝修規范》跟他當面對峙,裝修公司表示并不認可這個標準。懂水電工程的可以看看細節圖和拍攝時間,你能想象這是整改了兩次之后的現場嗎?
這次驗收期間還有個小插曲,我讓這個包工頭量一下廚衛需要鋪貼磁磚的面積,溝通那叫一個累阿,說了要少算一面墻,要個數據能折騰三四天,最后給的數據還是錯的。讓他費個心去現場測量,結果就是拿著設計圖紙給我筆算。至此,跟這家公司確實已經很心累了,設計師完全插不上話,估計也是介于包工頭的垃圾水電質量,把控不了了,直接喪失了話語權。包工頭這邊,改水電折騰了三個多禮拜,每次都是拿標準的刻度來抓他細節,早已疲于應付,破罐子破摔了。既然溝通陷入了僵局,于是乎,直接提出了終止合同,打算再找一家繼續后續的工程。但是裝修公司這邊提出了挽留和解決方案,于是開始了更折騰的下半場。
***下半場***
【工程部經理承認問題 直接接手進場】- 噩夢的升級

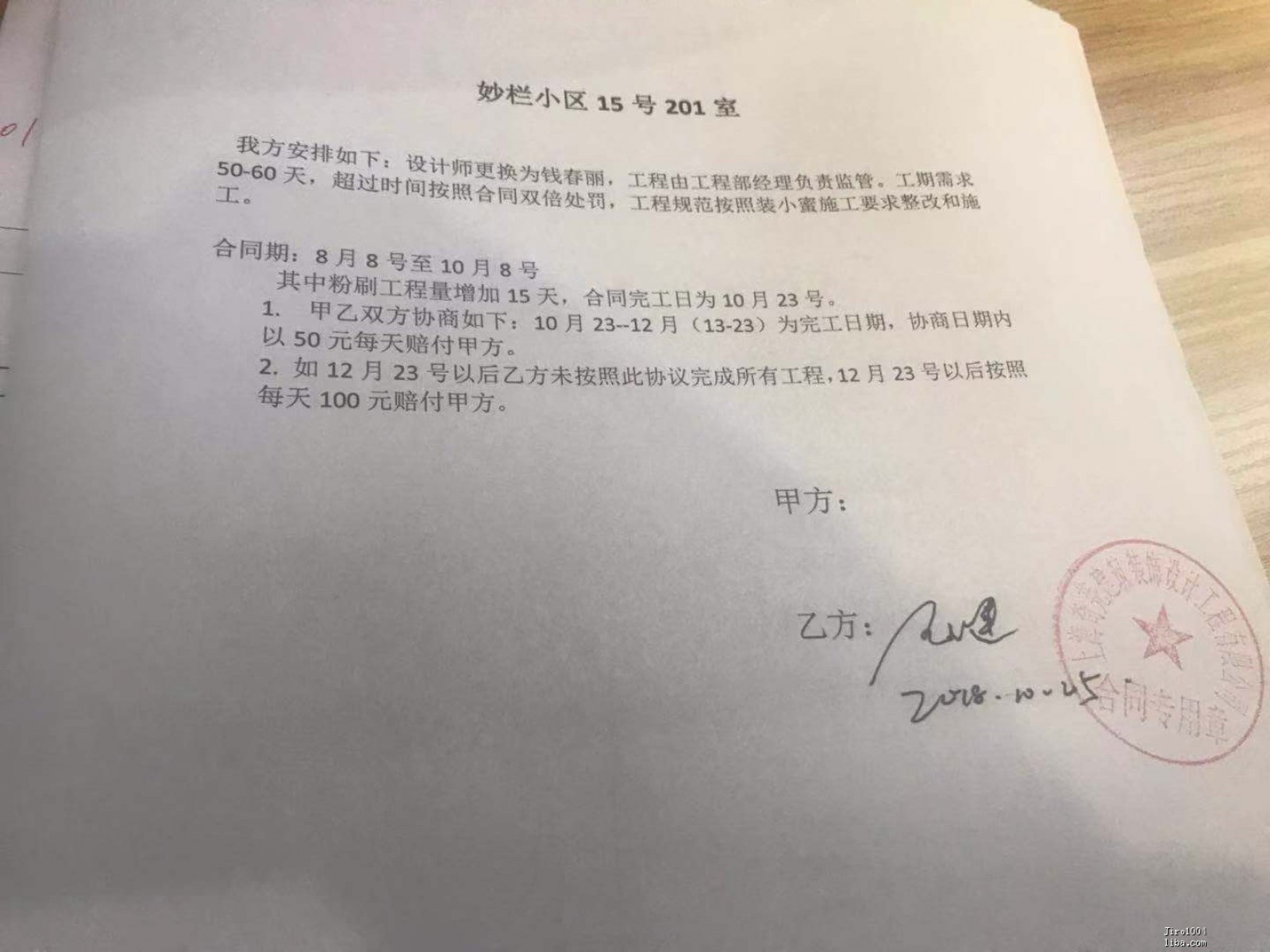

10.20來了一個自稱為雨果公司工程部經理的人,碰面地點是在施工現場,來了之后態度十分友好??戳爽F場后,直接承認了之前公司委派工人不力的問題,也承認了現場水電中的低級錯誤并且溝通給出了整改及賠償方案,最后想著都弄了一半了還是硬著頭皮繼續下去了。新擬定的賠償方案是,原8.05簽訂的合同,理應10.08完工,由于我自身耽誤的時間,原工期完工期延長至10.23。從10.23日起,至12.13日,約50天的工期內按照合同上的約定,按照每天50元的賠償賠付(我也不知道當時怎么就鬼使神差的同意了這個價格,如果最近你要簽裝修合同,這里的賠償金請往高了走,誤工就靠這個賠償損失了),12.13日之后,按照每天100元賠付直至工期結束。我是打算房子裝修好了做民宿的,大家可以看看這個賠償金對我來說完全就是杯水車薪。
【水電驗收終于通過 進入尼木階段】
11.11這個時間點,距離簽約已經過去了3個月有余,工程質量終于好似暫時等到了解決,水電終于在新包工頭入場后整改通過。但是溝通的配合度上依舊很差。仍舊是之前提到的廚衛磁磚問題,我為了不想有第二次的額外配送的成本,希望施工方盡可能的多計算一些損耗,我拿到數據后其實還在此基礎上有偷偷加了一些量,就是這樣,最后磁磚鋪貼后還是不夠,差了三四塊,氣簡直不打一出來。按理說這是小事,但是這個數據是一個月前上任包工頭在的時候就在要數據了,一直測量不到位。自己又什么都不懂,最多只能憑著設計圖來計算面積,但是這些難道不都是裝修公司應該測算清楚的嗎?后面他們回復的內容簡直讓我火大到極限,甚至已經在找身邊的媒體朋友嘗試曝光了,但是依舊想著工期馬上結束了,鬧下去對自己并沒有好處,畢竟已經誤工一個月了,還是忍了下來。如果忍得了乙方這種說話態度的,請找這家裝修公司受罪。
【尼木收尾】事故頻出 增減項核算全是坑

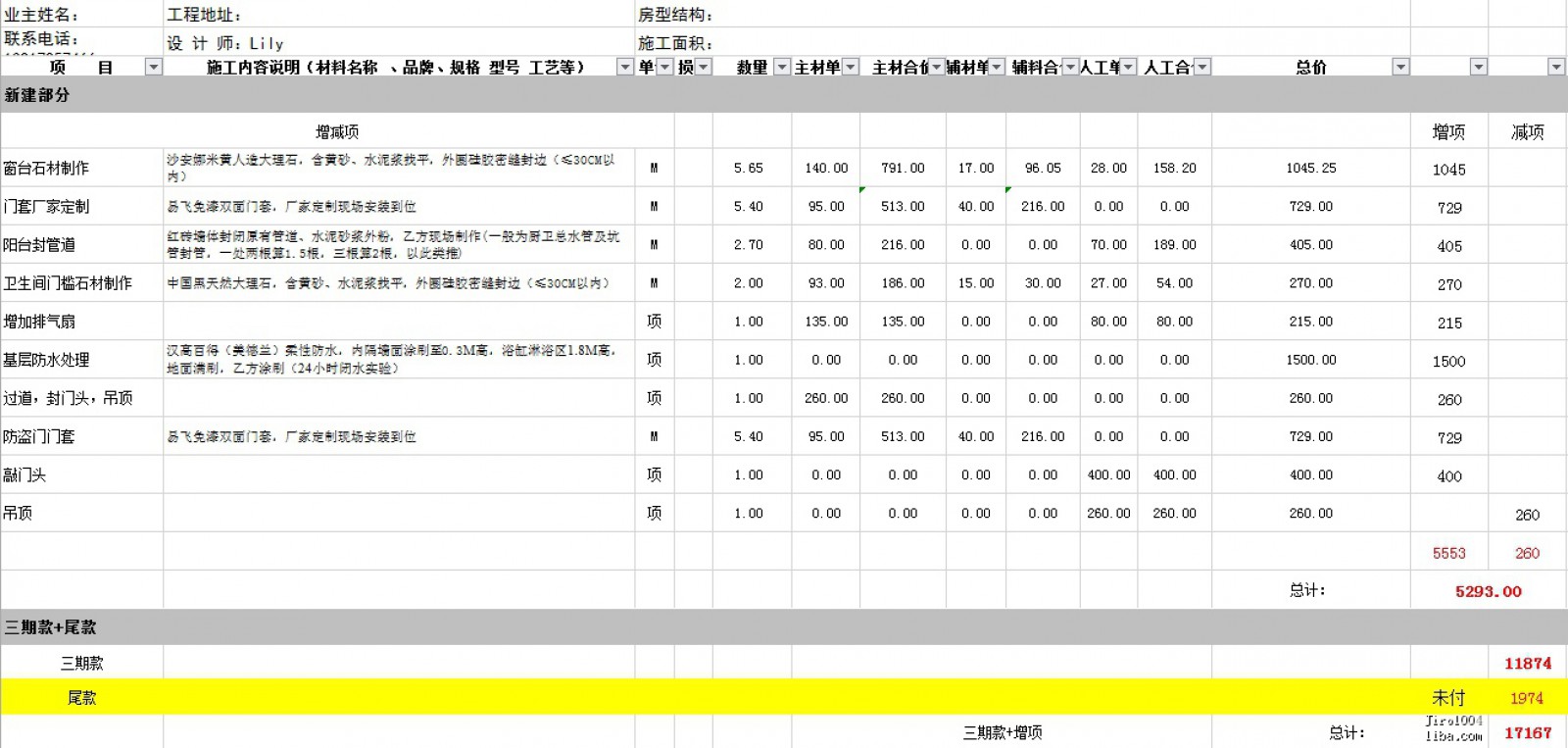

進入12月,裝修公司跟我確定了墻漆、房門等原半包合同內的項目后,基本處于沒什么溝通的處境。不過也理解,兩次撕破臉皮之后,彼此都心知肚明了,趕快完工一排兩散。但是可能我還是沒有這家裝修公司精明,一切的成本會在三期款的增減項里都給你“找補”回來的。
【接近完工】- 前任設計師和包工頭的銜接問題盡顯
截止目前,從12.13起到今天,又延期了約20天,最近一次去到現場,又發現了許多新的問題。詳情如下,

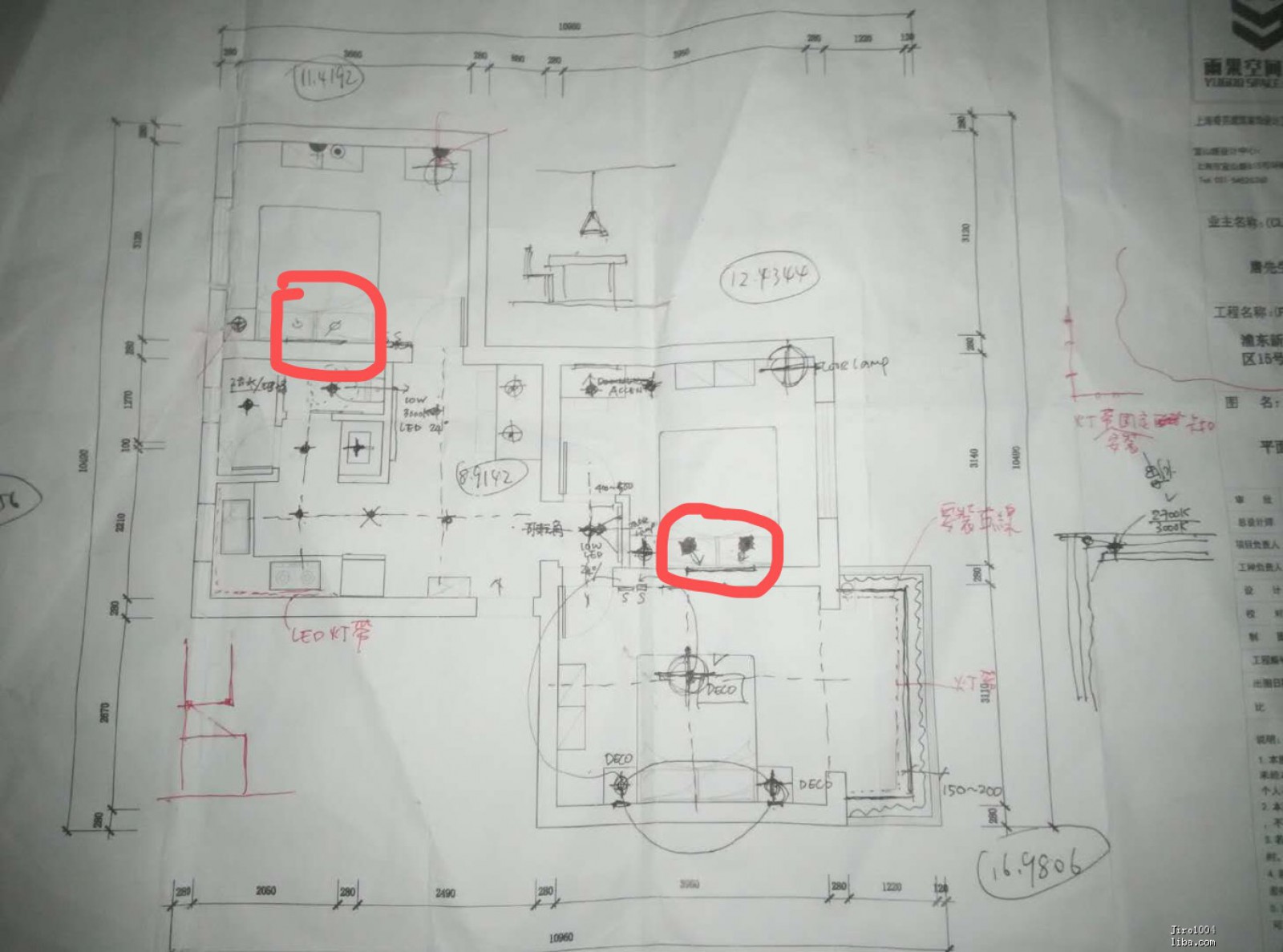

1. 兩個次臥臥室吊頂射燈未留點位,水電確認時跟設計師有強調,見下圖圖紙,但設計師否認了當時有這一設計,還強調了當時因為主臥要增加這個點位的問題跟包工頭大吵了一架,我表示完全不知道你們吵架這回兒事;
2. 衛生間有一個增項是新加的排風扇點位,但實際安裝中排風扇和燈并沒有分開,目前的狀態是按了一個開關后,燈和排風一起開,make sense?
3. 干區洗臉池按照我當時設計圖上的要求,干區長應為85cm(見終版圖紙),實際現場距離為82.5cm,導致定做尺寸很為難;
4.廚房在尼木階段,工人和工頭溝通導致門頭做的過低這在上一次驗收時已做了整改,但是造成了已鋪貼的磁磚破損,至今未修復
5. 按照設計圖上床擺的方向,現場空調點位有問題,應當放在床的對面,但目前是在床頭側,會對設計圖中的洗墻燈光效果有很大的影響;
6.十二月出水電驗收之后,就再也見不到這位工程部經理的人了,完全是遠程指派及調度小弟去干過,可以負責任地說后期他應該就沒怎么去過工地現場了,不知道這樣的裝修公司你們是可以信任銷售導向型的設計師呢?還是跟這樣的包工頭對接?
7.可能還有我沒發現的問題,待補充。。。
兩個case讓大家看看他們的嘴臉,一是我家干區需要定做一個洗臉池,打算直接淘寶買了,這個數據我是從雙12月之前就開始要,要了半個月有余還是拿不到,不是家里沒工人就是工人不會量,最后到了月底吧終于給了數據,還錯的很離譜。設計時我圖紙上要求的是 850*600,他這邊能報出來的實地的測算結果是1850*950,沒錯差一米多,也不知道他測量的是哪個區域,你說我要是想都不想就淘寶下單了,這屎??又得我自己吃,我“求”著他們要數據的過程見下圖,至今(2019.01.02我依舊沒有收到這個區域的準確數據)。后面我自己去拿尺子量,850mm的長實際坐下來820mm,差了3cm,不知道在別家的尼木工程里,這個算不算黑合理誤差。
第二個case,漆刷了幾次,眼看著要到新擬定的100元賠償金了,就趕緊找我核算繳三期款了。但這個時候我以沒有確認驗收完工,無法計算最終賠償金為由暫緩了繳納,同時提出了對增減項的異議。(這里有必要提一嘴,其他找了他們家裝修的朋友也有反饋,核算增減項的時候全是誤差,該扣減的絕不扣減,該增的一項不少甚至有多)我仔細核算了增減項,跟他們公司的增減項出入較大,我把我的異議提出后就在未收到過關于增減項的update。以上兩個case的細節圖如下,有空的看一瞅兩眼我家的糟心事兒。
12.31日我去到現場跟進燈具安裝,發現了兩個次臥燈具點位的缺失以及干區洗臉盆尺寸的誤差。當我跟他們去討論這個事情的時候,對方又拉出了前任的設計師和包工頭來與我對接,結果就是得到“已經改不了了”,“你設計時沒說”,“后期你換了設計師我沒跟了”諸如此類的話術。等我晚些時候再想聯系對方這位工程部經理的時候,對方選擇了徹底失聯。微信,電話均不接聽,裝修了四個月的房子,到末尾仍舊一堆問題,前任設計師聲稱跟前任包工頭討論之后,最后與我商量的結果是取消次臥射燈點位的設計,我房間燈都送到了給我來這出?或者你提供一下我同意這樣安排了的資料?
